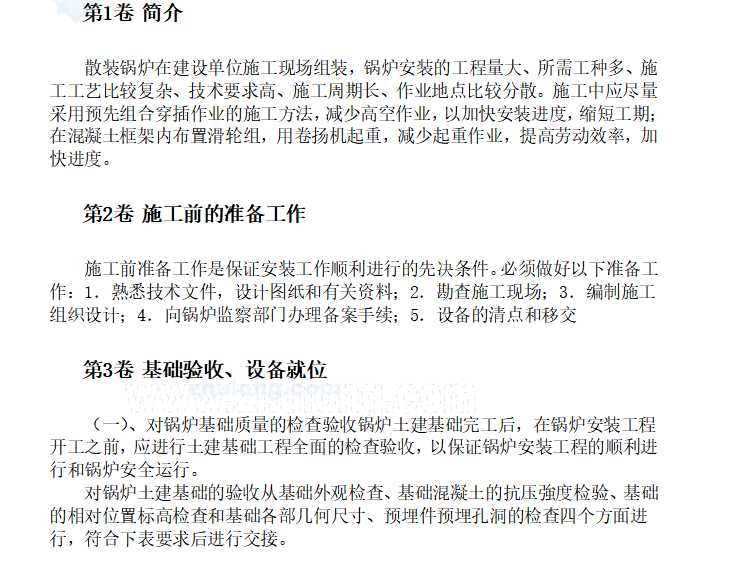

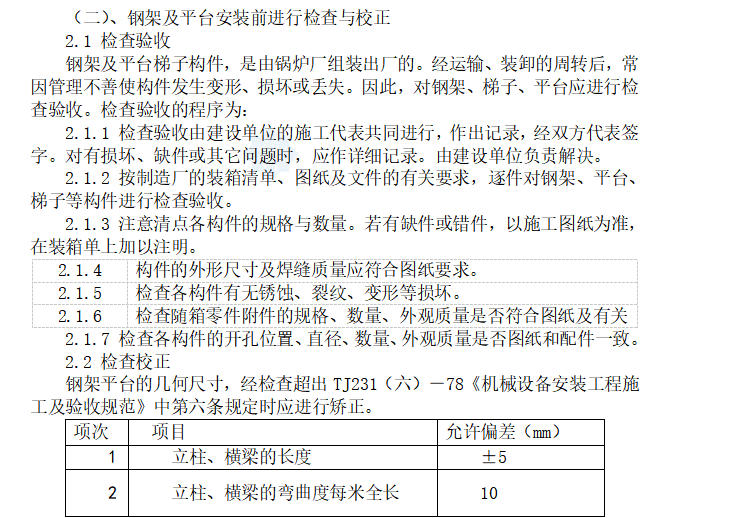

散装锅炉在建设单位施工现场组装,锅炉安装的工程量大、所需工种多、施工工艺比较复杂、技术要求高、施工周期长、作业地点比较分散。施工中应尽量采用预先组合穿插作业的施工方法,减少高空作业,以加快安装进度,缩短工期;在混凝土框架内布置滑轮组,用卷扬机起重,减少起重作业,提高劳动效率,加快进度。
