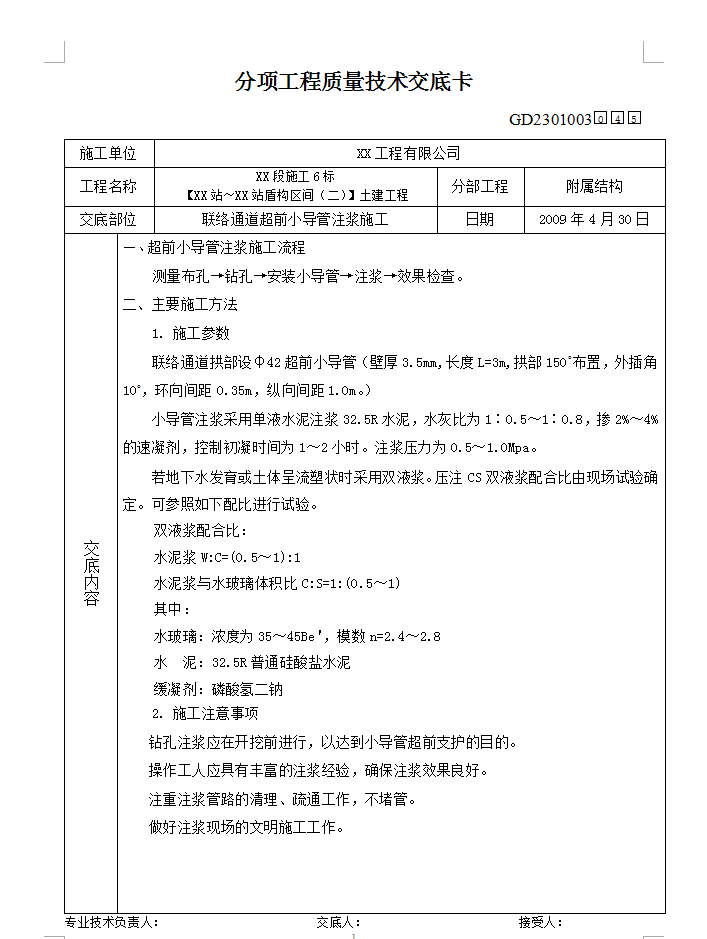

超前小导管注浆施工流程:测量布孔→钻孔→安装小导管→注浆→效果检查。主要施工方法:1.施工参数:联络通道拱部设φ42超前小导管(壁厚3.5mm,长度L=3m,拱部150o布置,外插角10o,环向间距0.35m,纵向间距1.0m。)小导管注浆采用单液水泥注浆32.5R水泥,水灰比为1∶0.5~1∶0.8,掺2%~4%的速凝剂,控制初凝时间为1~2小时。注浆压力为0.5~1.0Mpa。
