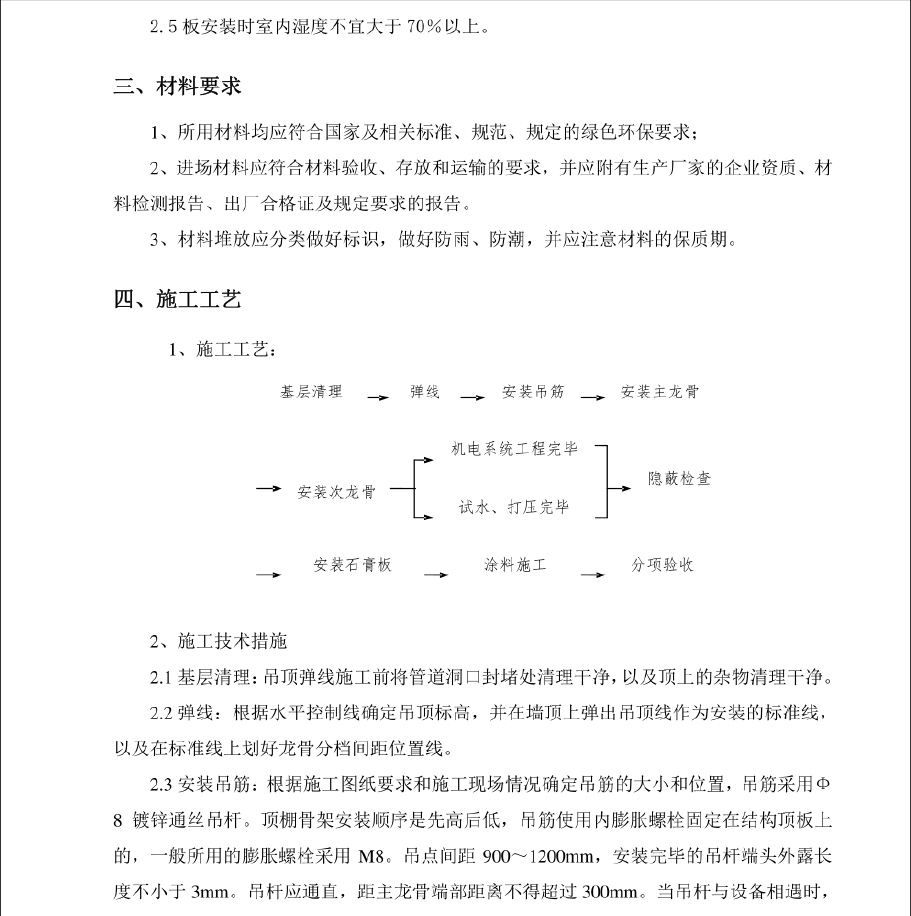

本标段地下室部份地下两层,部份地下一层。地下有5#、6#、15#、 16#、17#、 18#楼组成,其中5#楼为28层,其余都为25层。
安装吊筋:根据施工图纸要求和施工现场情况确定吊筋的大小和位置,吊筋采用φ8镀锌通丝吊杆。项棚骨架安装顺序是先高后低,吊筋使用内膨胀螺栓固定在结构顶板上的,一般所用的膨胀螺栓采用M8。吊点间距900~1200mm,安装完毕的吊杆端头外露长度不小于3mm。吊杆应通直,主龙骨端部距离不得超过300mm。当吊杆与设备相遇时,应调整吊点构造或增加吊杆.
