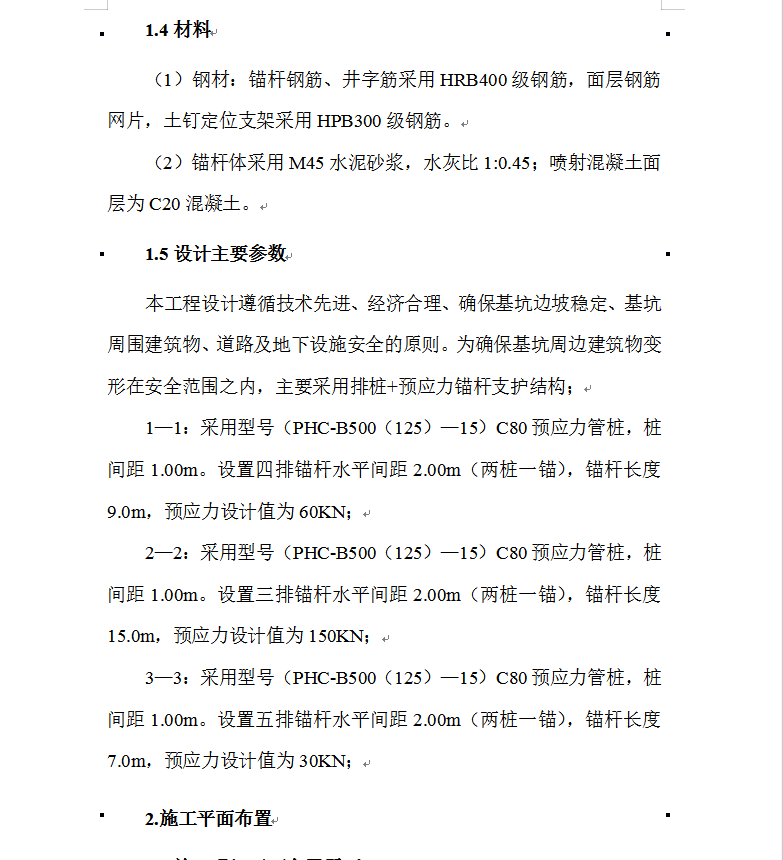

(1)依据设计提供的基坑开挖图,本基坑设计开挖深度9.20m;
(2)该基坑按《湿陷性黄土地区建筑基坑工程安全技术规程》(JGJ167-2009)划分,基坑等级为二级;
(3)本基坑支护为临时支护,基坑使用期限为12个月;
本工程设计遵循技术先进、经济合理、确保基坑边坡稳定、基坑周围建筑物、道路及地下设施安全的原则。为确保基坑周边建筑物变形在安全范围之内,主要采用排桩+预应力锚杆支护结构;
1―1:采用型号(PHC-B500(125)―15)C80预应力管桩,桩间距1.00m。设置四排锚杆水平间距2.00m(两桩一锚),锚杆长度9.0m,预应力设计值为60KN;
2―2:采用型号(PHC-B500(125)―15)C80预应力管桩,桩间距1.00m。设置三排锚杆水平间距2.00m(两桩一锚),锚杆长度15.0m,预应力设计值为150KN;
3―3:采用型号(PHC-B500(125)―15)C80预应力管桩,桩间距1.00m。设置五排锚杆水平间距2.00m(两桩一锚),锚杆长度7.0m,预应力设计值为30KN;
