标准格式土方开挖施工方案
工程概况:本工程开挖基坑原始地貌为旧厂房,地下管线资料不齐全。开挖面下存在大量钢筋混凝土基础需要破除,深度及大小未知。且本工程基坑紧邻大量居民区。本工程占地面积约2.5万平方米,原始场地较为平整,标高相差不足1m。本工程土方开挖按照开挖形式分为机械和人工开挖两种形式。土方机械大面开挖作业层工程概况:场地原始标高大面为18.3m(吴淞高层),土方大面开挖至基底以上200mm处(大面标高为10.1m),开挖工程量约为14万m3。(其具体开挖分层见施工安排)土方人工开挖作业层工程概况:在土方开挖至基底面以上200mm后,改用人工开挖剩余土方至垫层底面,其具体标高见地下室标高,开挖工程量约为0.8万m3。(其具体开挖分层见施工安排)
目录

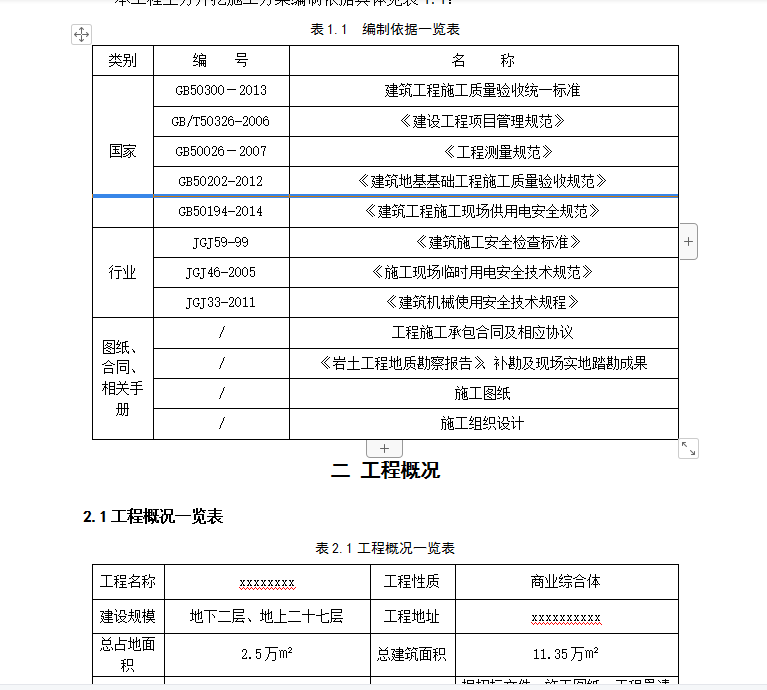

一 编制依据 1
二 工程概况 1

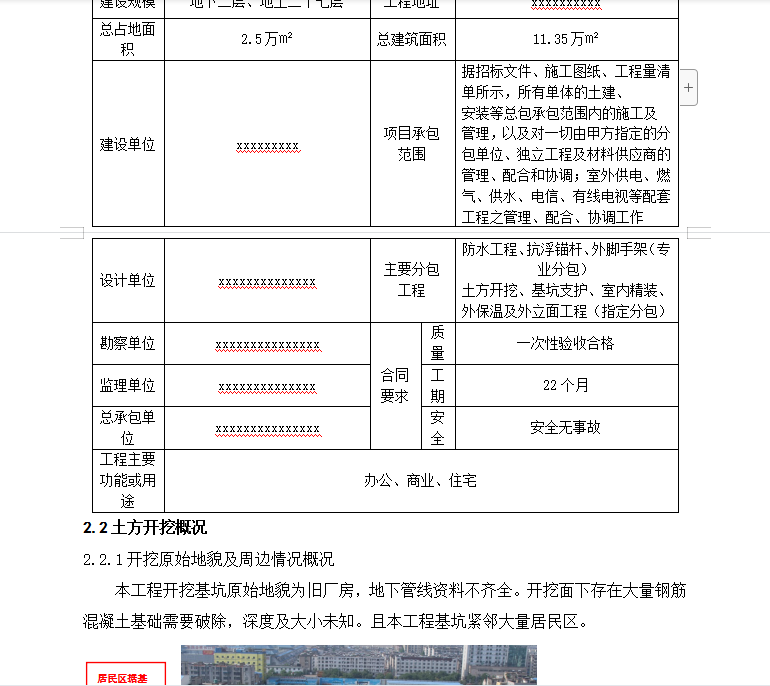

2.1工程概况一览表 1

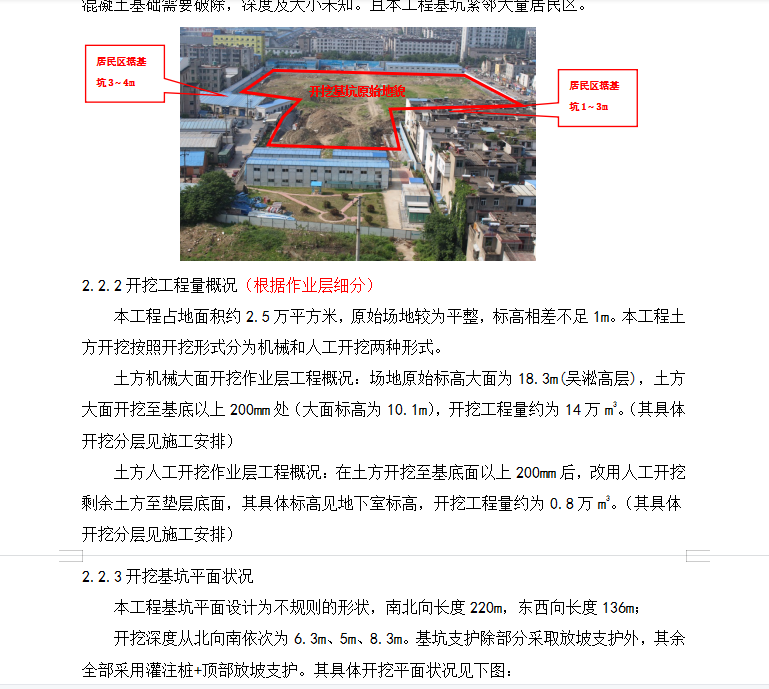

2.2土方开挖概况 2
……
十 土方开挖应急预案 19
10.1、应急预案的方针与原则 19
10.2、应急策划 19
10.3、应急准备 22
10.4、应急响应 24
10.5、突发事件应急预案 26
10.6、现场恢复 27
10.7、预案管理与评审改进 27
