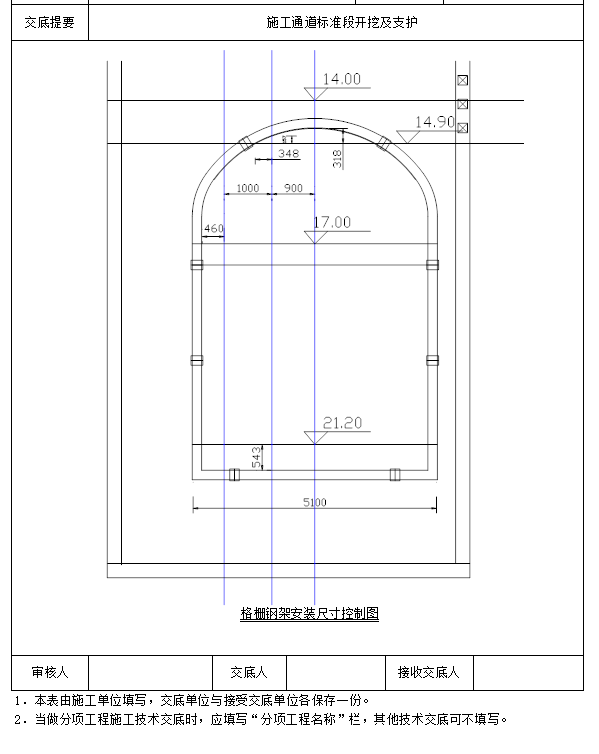

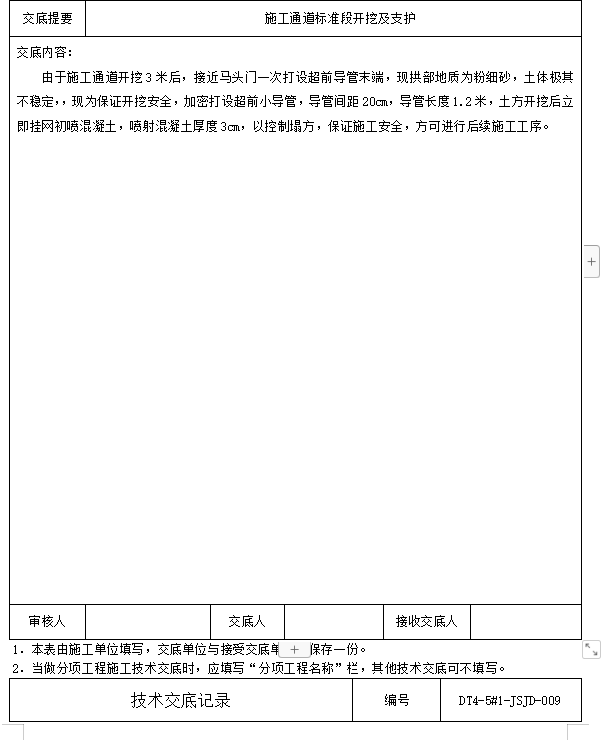

由于施工通道开挖3米后,接近马头门一次打设超前导管末端,现拱部地质为粉细砂,土体极其不稳定,,现为保证开挖安全,加密打设超前小导管,导管间距20cm,导管长度1.2米,土方开挖后立即挂网初喷混凝土,喷射混凝土厚度3cm,以控制塌方,保证施工安全,方可进行后续施工工序。
