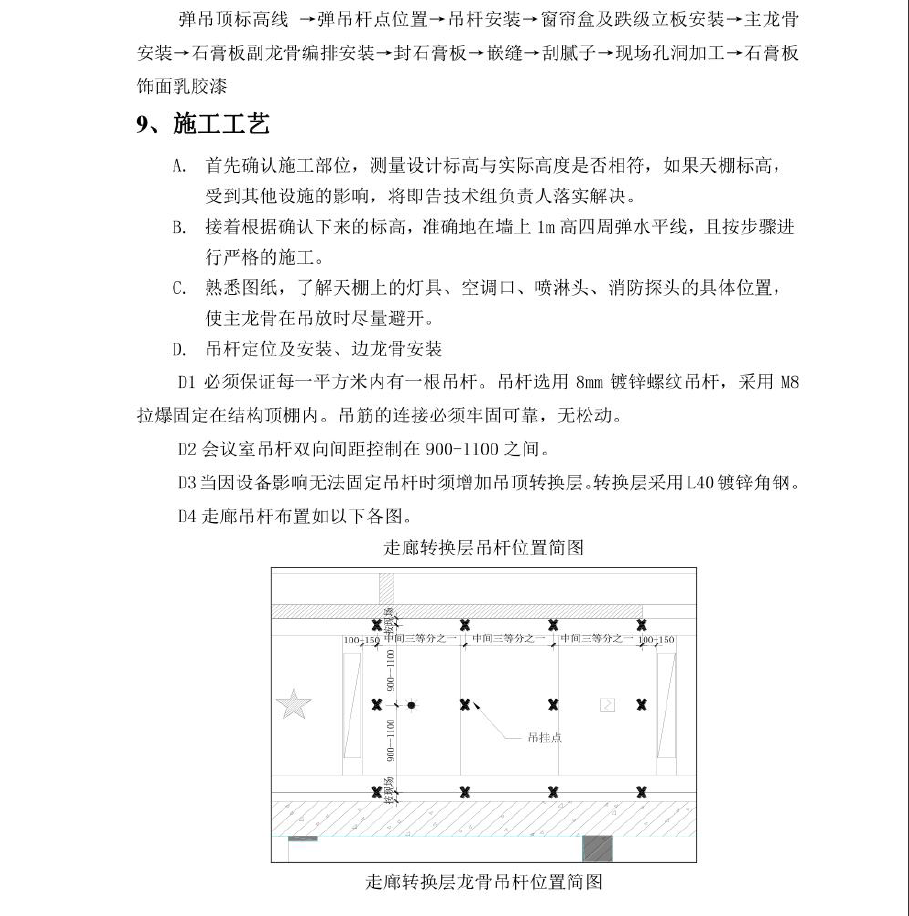

石膏板吊顶采用50副龙骨,铝单板吊顶采用Z型勾搭龙骨。50副龙骨通过38转50挂件(或50转50挂件,主要用于会议室)固定在38主龙骨上。Z型勾搭龙骨通过专用吊挂件固定在38主龙骨上。50 副龙骨中到中间距为400mm,Z型勾搭龙骨间距按照铝板分割尺寸。副龙依次平行排列在主龙下方副龙悬挑不得超出100mm,跌级灯槽除外接口须交错连接。
