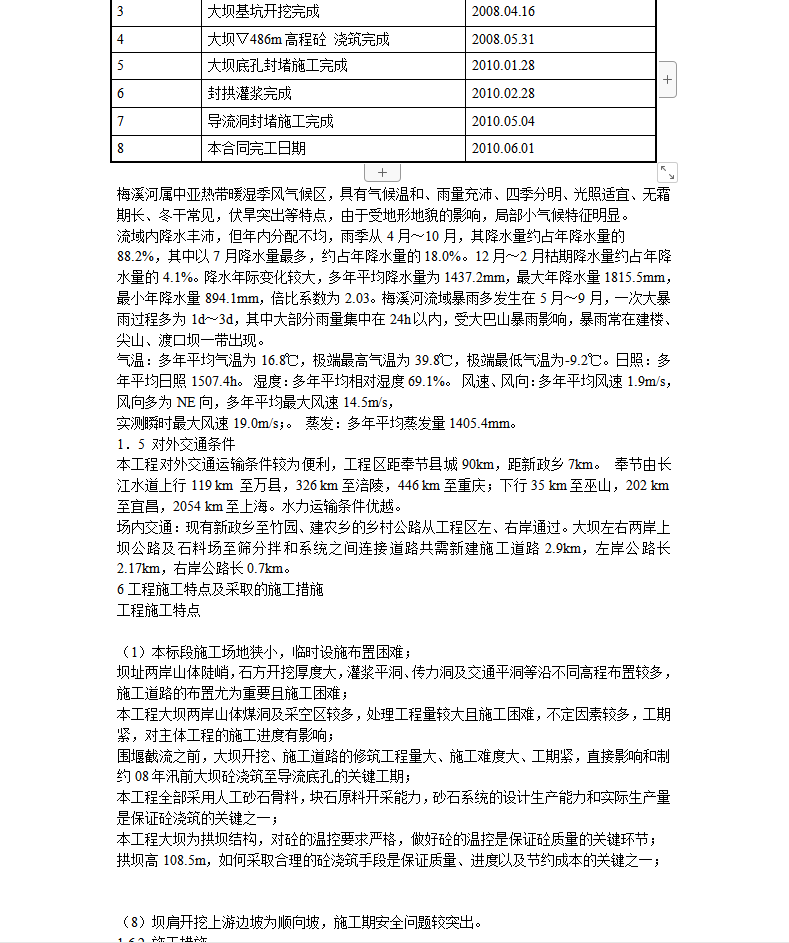

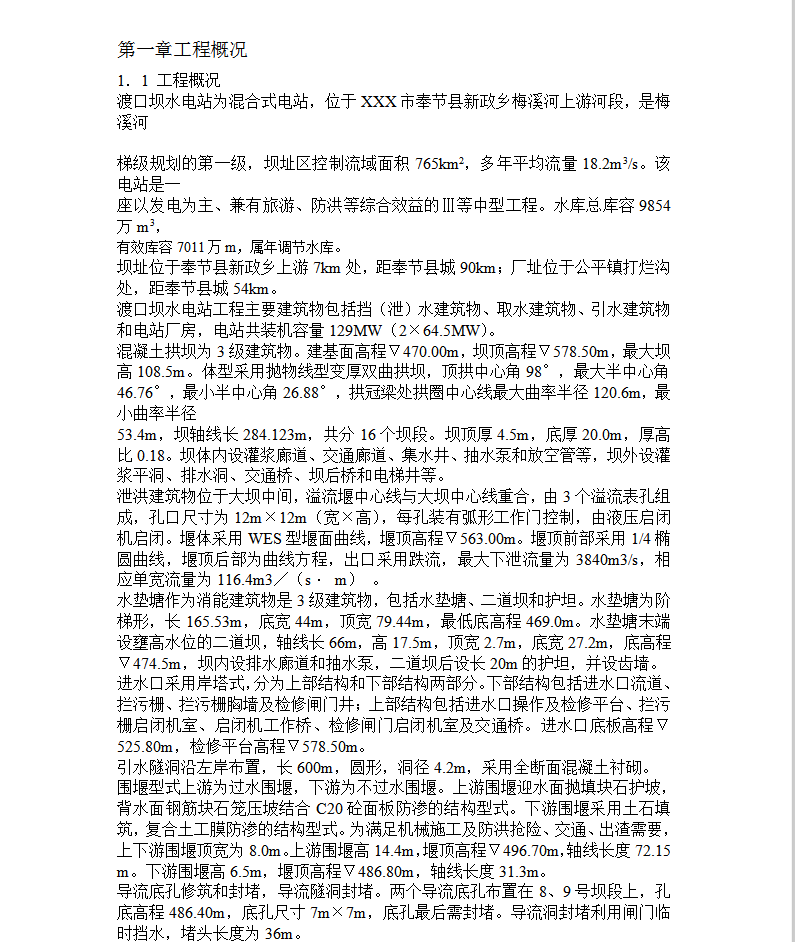

渡口坝水电站为混合式电站,位于XXX市奉节县新政乡梅溪河上游河段,是梅溪河梯级规划的第一级,坝址区控制流域面积765km2,多年平均流量18.2m3/s。
该电站是一座以发电为主、兼有旅游、防洪等综合效益的Ⅲ等中型工程。水库总库容9854万m3, 有效库容7011万m,属年调节水库。 坝址位于奉节县新政乡上游7km处,距奉节县城90km;厂址位于公平镇打烂沟处,距奉节县城54km。 渡口坝水电站工程主要建筑物包括挡(泄)水建筑物、取水建筑物、引水建筑物和电站厂房,电站共装机容129MW(2×64.5MW)。
混凝土拱坝为3级建筑物。建基面高程��470.00m,坝顶高程��578.50m,最大坝高108.5m。体型采用抛物线型变厚双曲拱坝,顶拱中心角98°,最大半中心角46.76°,最小半中心角26.88°,拱冠梁处拱圈中心线最大曲率半径120.6m,最小曲率半径53.4m,坝轴线长284.123m,共分16个坝段。坝顶厚4.5m,底厚20.0m,厚高比0.18。坝体内设灌浆廊道、交通廊道、集水井、抽水泵和放空管等,坝外设灌浆平洞、排水洞、交通桥、坝后桥和电梯井等。
泄洪建筑物位于大坝中间,溢流堰中心线与大坝中心线重合,由3个溢流表孔组成,孔口尺寸为12m×12m(宽×高),每孔装有弧形工作门控制,由液压启闭机启闭。堰体采用WES型堰面曲线,堰顶高程��563.00m。堰顶前部采用1/4椭圆曲线,堰顶后部为曲线方程,出口采用跌流,最大下泄流量为3840m3/s,相应单宽流量为116.4m3/(s・ m) 。
水垫塘作为消能建筑物是3级建筑物,包括水垫塘、二道坝和护坦。水垫塘为阶梯形,长165.53m,底宽44m,顶宽79.44m,最低底高程469.0m。水垫塘末端设壅高水位的二道坝,轴线长66m,高17.5m,顶宽2.7m,底宽27.2m,底高程��474.5m,坝内设排水廊道和抽水泵,二道坝后设长20m的护坦,并设齿墙。
进水口采用岸塔式,分为上部结构和下部结构两部分。下部结构包括进水口流道、拦污栅、拦污栅胸墙及检修闸门井;上部结构包括进水口操作及检修平台、拦污栅启闭机室、启闭机工作桥、检修闸门启闭机室及交通桥。进水口底板高程��525.80m,检修平台高程��578.50m。
引水隧洞沿左岸布置,长600m,圆形,洞径4.2m,采用全断面混凝土衬砌。
围堰型式上游为过水围堰,下游为不过水围堰。上游围堰迎水面抛填块石护坡,背水面钢筋块石笼压坡结合C20砼面板防渗的结构型式。下游围堰采用土石填筑,复合土工膜防渗的结构型式。为满足机械施工及防洪抢险、交通、出渣需要,上下游围堰顶宽为8.0m。上游围堰高14.4m,堰顶高程��496.70m,轴线长度72.15 m。下游围堰高6.5m,堰顶高程��486.80m,轴线长度31.3m。

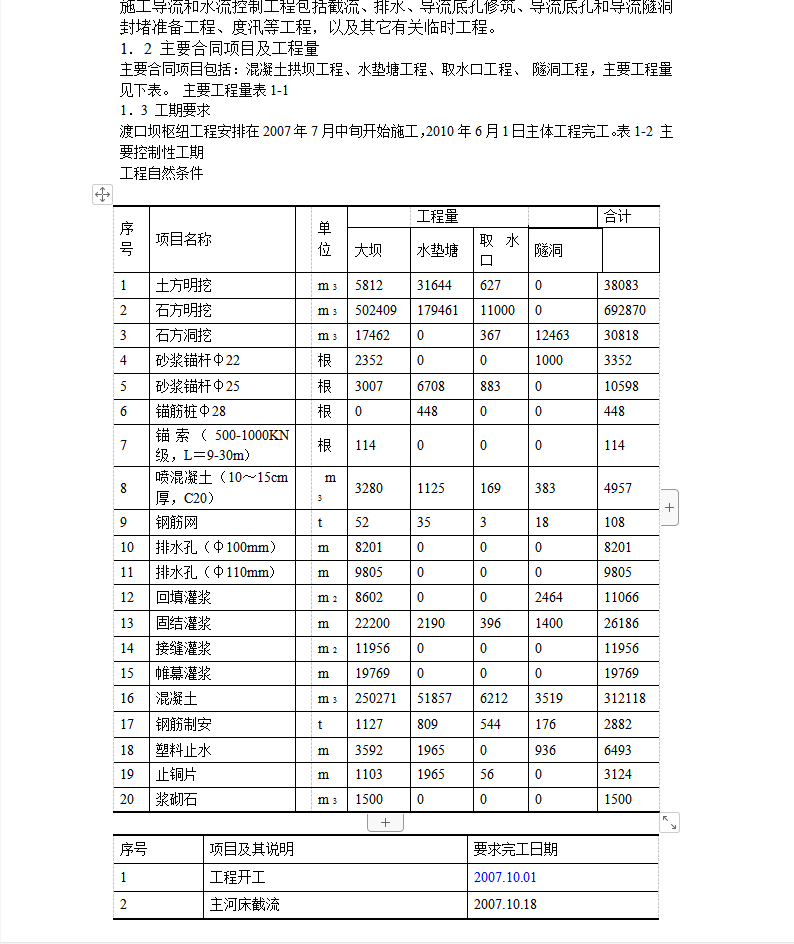

导流底孔修筑和封堵,导流隧洞封堵。两个导流底孔布置在8、9号坝段上,孔底高程486.40m,底孔尺寸7m×7m,底孔最后需封堵。导流洞封堵利用闸门临时挡水,堵头长度为36m。
