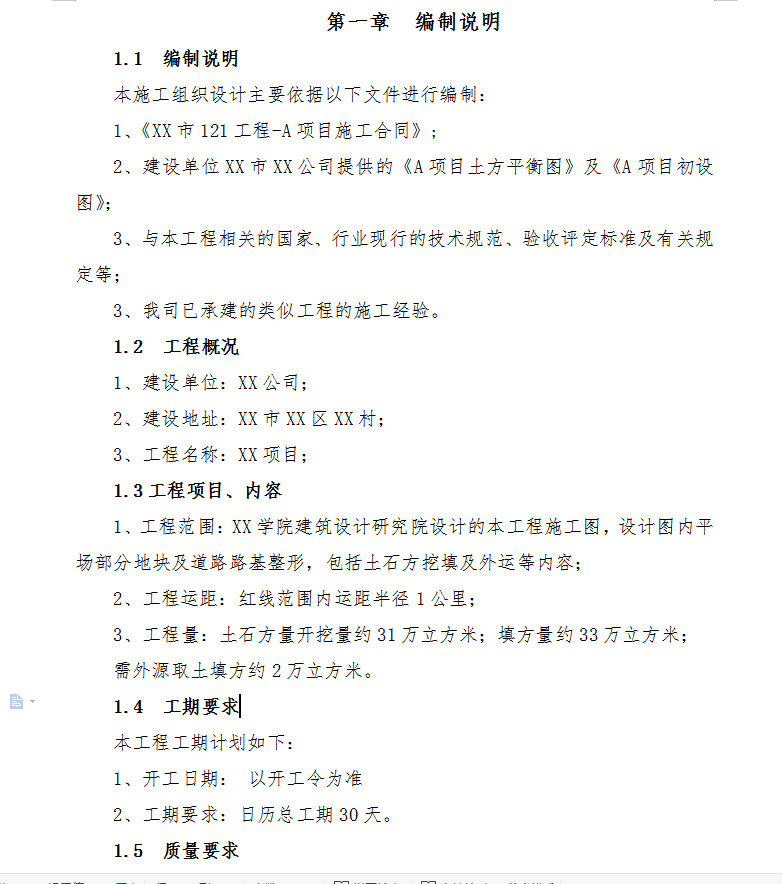

1、工程范围:XX学院建筑设计研究院设计的本工程施工图,设计图内平场部分地块及道路路基整形,包括土石方挖填及外运等内容;2、工程运距:红线范围内运距半径1公里;3、工程量:土石方量开挖量约31万立方米;填方量约33万立方米;需外源取土填方约2万立方米。

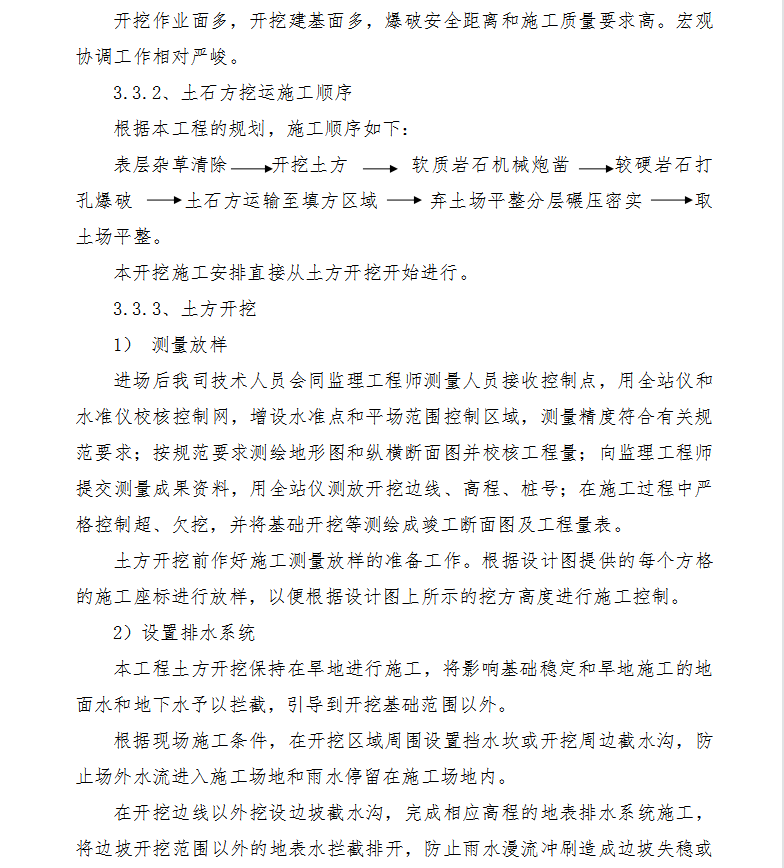

根据本工程的规划,施工顺序如下:
表层杂草清除,开挖土方,软质岩石机械炮凿,较硬岩石打孔爆破,土石方运输至填方区域,弃土场平整分层碾压密实,取土场平整。本开挖施工安排直接从土方开挖开始进行。
