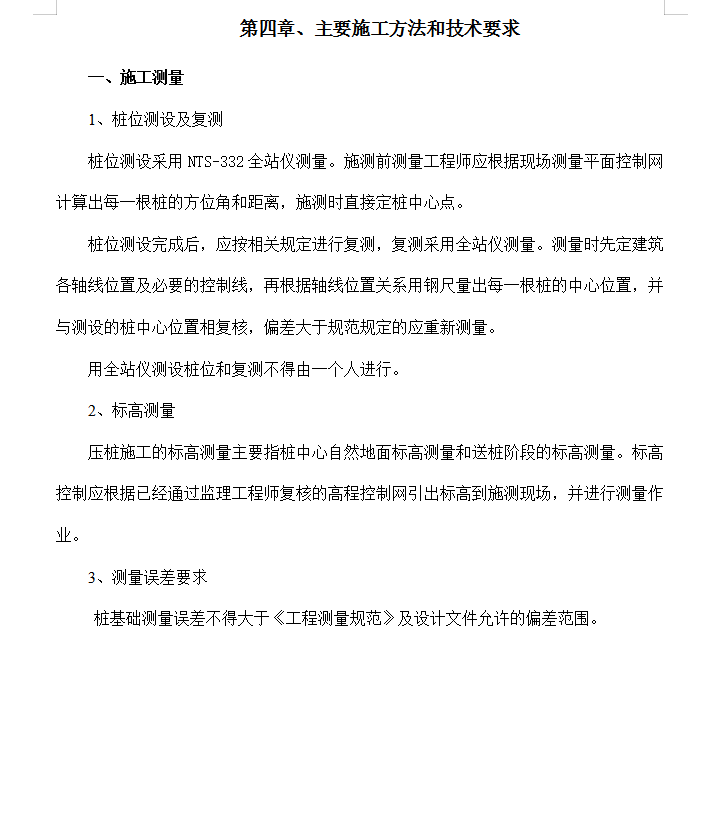

桩位测设采用NTS-332全站仪测量。施测前测量工程师应根据现场测量平面控制网计算出每一根桩的方位角和距离,施测时直接定桩中心点。桩位测设完成后,应按相关规定进行复测,复测采用全站仪测量。测量时先定建筑各轴线位置及必要的控制线,再根据轴线位置关系用钢尺量出每一根桩的中心位置,并与测设的桩中心位置相复核,偏差大于规范规定的应重新测量。
