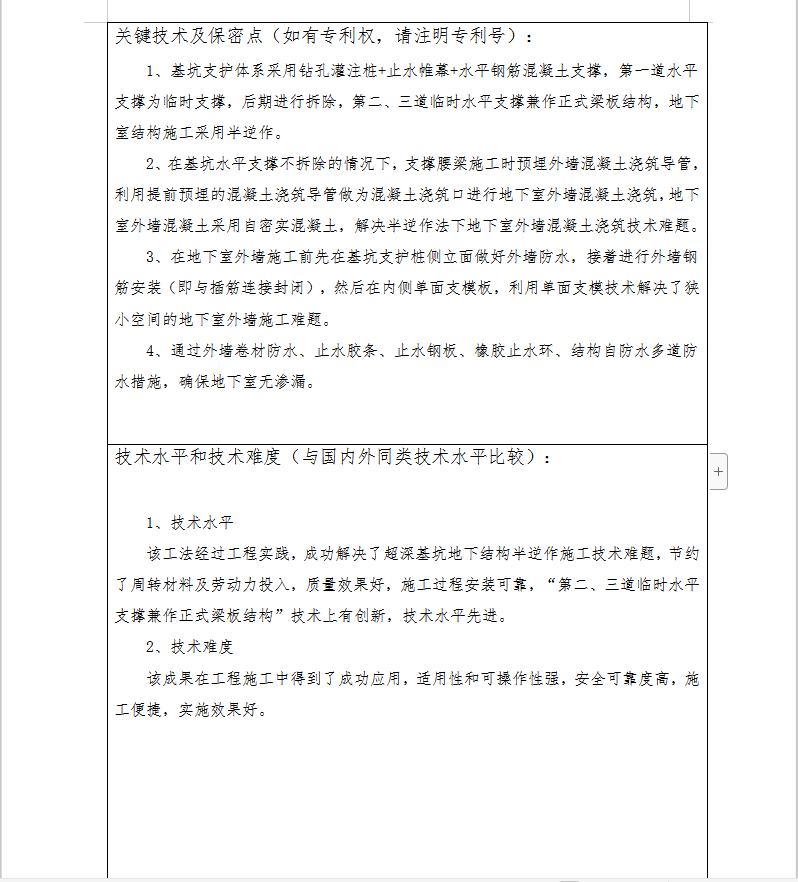

该工法对超深基坑地下结构半逆作施工提出了一种全新的施工方法,即第一道钢筋混凝土水平支撑为临时支撑,后期进行拆除,第二、三道临时水平支撑兼作正式梁板结构,不再拆除,水平支撑结构施工阶段在腰梁上提前预埋外墙插筋及混凝土浇筑导管,在地下室外墙施工前先在基坑支护桩侧立面做好外墙防水,接着进行外墙钢筋安装(即与插筋连接封闭),然后在内侧单面支模板,利用提前预埋在腰梁中的混凝土浇筑导管进行地下室外墙混凝土浇筑。为确保导墙施工缝的防水效果,在导墙上设置连续封闭的止水钢板,止水钢板遇混凝土浇筑导管处利用电焊焊接封闭,二次浇筑地下室外墙混凝土前,紧贴止水钢板设置遇水膨胀止水条。通过实践,不仅解决了施工技术难题,而且,支撑结构稳定,地下室外墙混凝土质量里实外光,外墙无渗漏,施工过程安全可靠,第二、三道临时水平支撑兼作正式梁板结构,不再拆除,取得了显著的经济和环保效益。
该工法具有节约场地、增大地下室空间、节约材料、防水效果好、环保效果显著等特点,适用于基坑开挖深度大、水平支撑兼做正式结构梁板且地下室外墙与支护结构间空间狭小条件下的地下结构半逆作施工,其它类似工程可以参考。

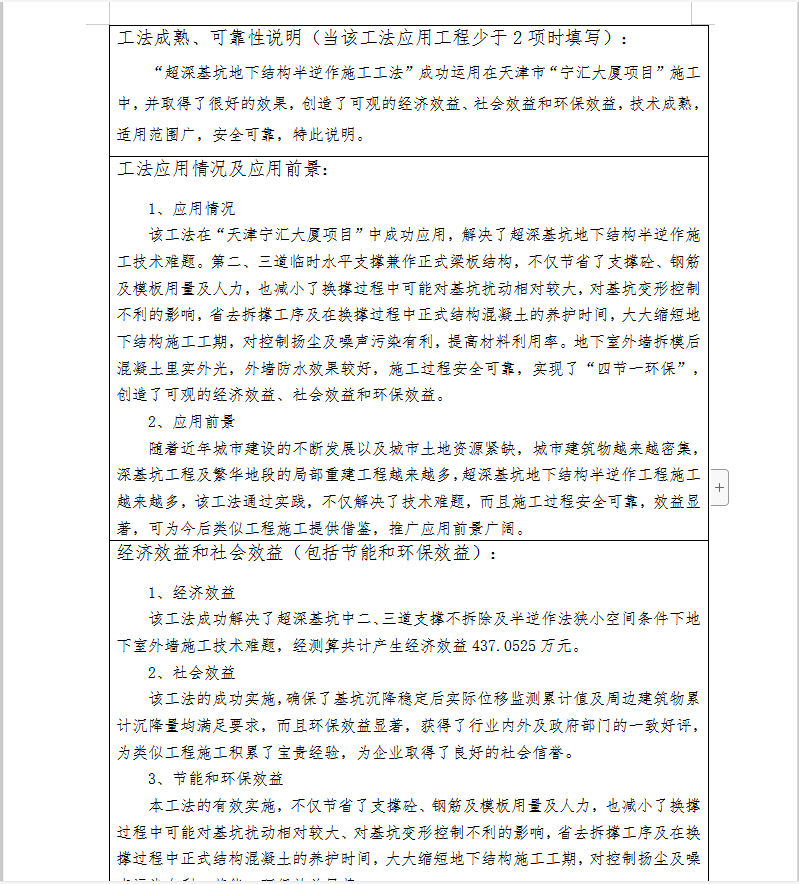

该工法在“宁汇大厦项目”施工中成功应用,取得了很好的效果,创造了可观的经济效益和社会效益,技术成熟,施工过程安全可靠。并且,本工法施工工艺先进,操作简便,可为今后类似工程施工提供借鉴,具有广阔的推广应用前景。
