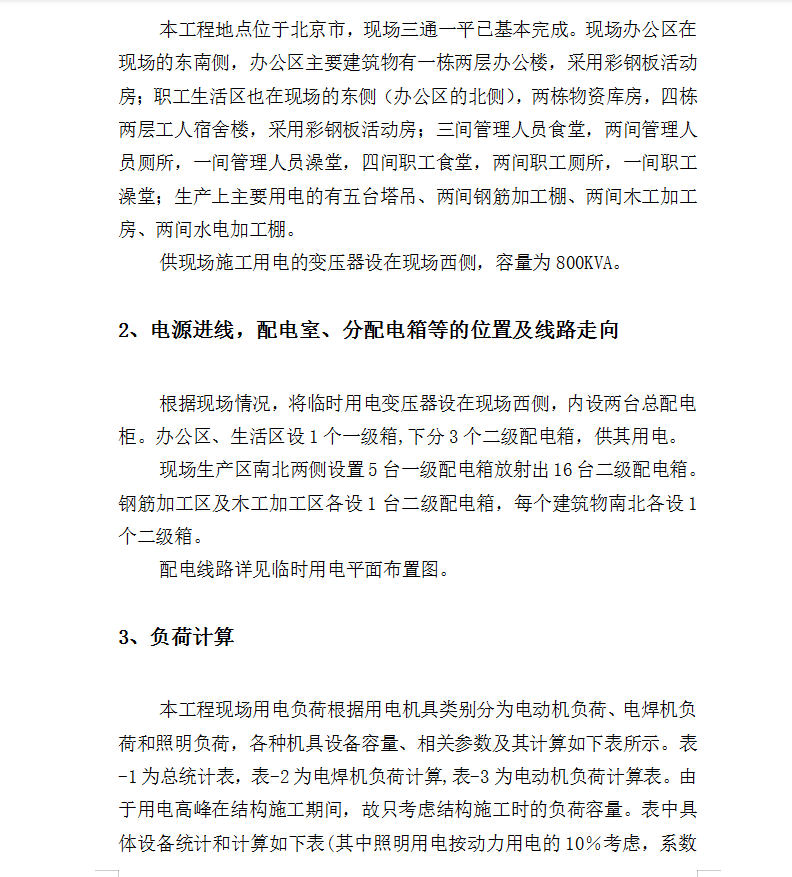

根据现场情况,将临时用电变压器设在现场西侧,内设两台总配电柜。办公区、生活区设1个一级箱,下分3个二级配电箱,供其用电。
现场生产区南北两侧设置5台一级配电箱放射出16台二级配电箱。钢筋加工区及木工加工区各设1台二级配电箱,每个建筑物南北各设1个二级箱。
