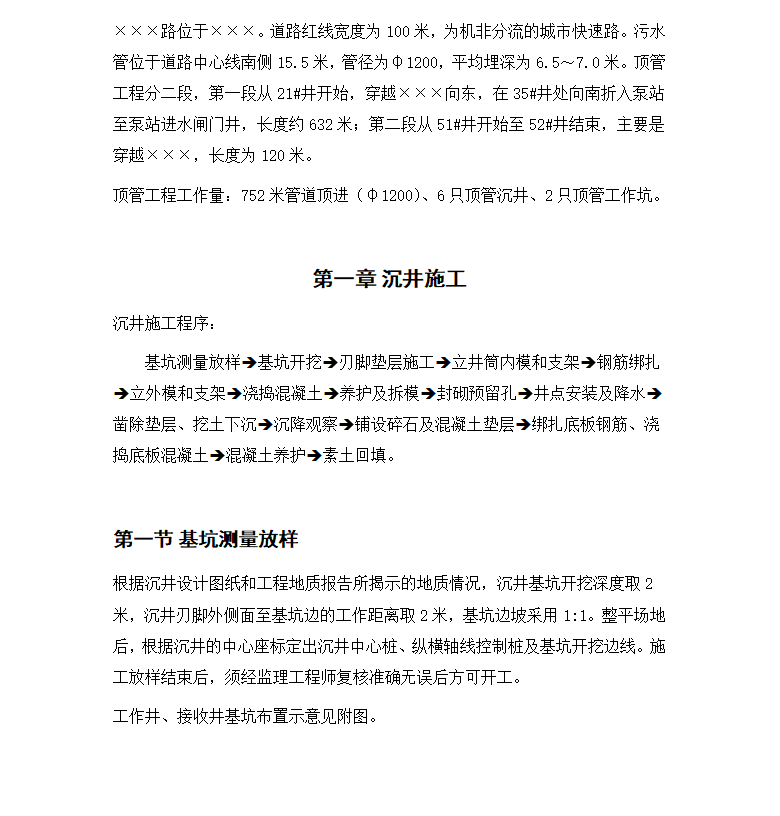

×××路位于×××。道路红线宽度为100米,为机非分流的城市快速路。污水管位于道路中心线南侧15.5米,管径为φ1200,平均埋深为6.5~7.0米。顶管工程分二段,第一段从21#井开始,穿越×××向东,在35#井处向南折入泵站至泵站进水闸门井,长度约632米;第二段从51#井开始至52#井结束,主要是穿越×××,长度为120米。
根据沉井设计图纸和工程地质报告所揭示的地质情况,沉井基坑开挖深度取2 米,沉井刃脚外侧面至基坑边的工作距离取2米,基坑边坡采用1:1。整平场地后,根据沉井的中心座标定出沉井中心桩、纵横轴线控制桩及基坑开挖边线。施工放样结束后,须经监理工程师复核准确无误后方可开工。
