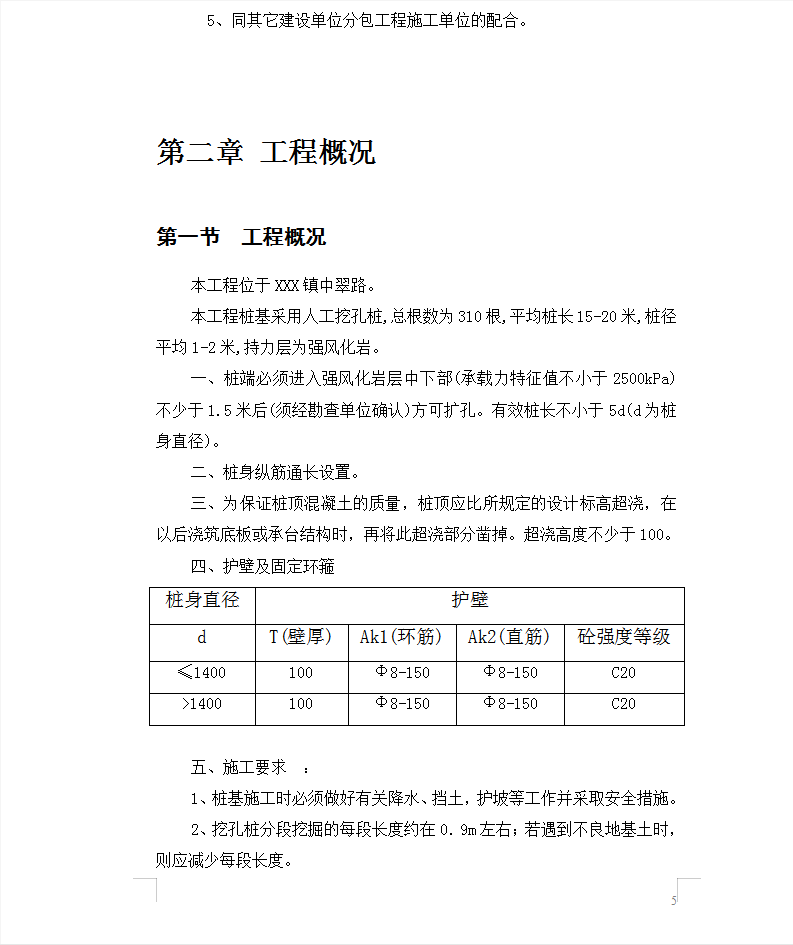

本工程位于XXX镇中翠路。
本工程桩基采用人工挖孔桩,总根数为310根,平均桩长15-20米,桩径平均1-2米,持力层为强风化岩。
一、桩端必须进入强风化岩层中下部(承载力特征值不小于2500kPa) 不少于1.5米后(须经勘查单位确认)方可扩孔。有效桩长不小于5d(d为桩身直径)。
二、桩身纵筋通长设置。
三、为保证桩顶混凝土的质量,桩顶应比所规定的设计标高超浇,在以后浇筑底板或承台结构时,再将此超浇部分凿掉。超浇高度不少于100。
一、在施工中,场地降水必须采用挖孔桩井内降水,需和桩施工过程协调配合措施。
二、本工程的工程量大,工期较紧,需作好工期的合理安排及劳动力的投入。
三、本工程的桩深局部较深,8~10米,需作好护壁及各项安全措施。
四、本工程局部桩相邻较近,需进行跳挖,必须作好调度及安排。
五、本工程为人工挖孔桩,施工过程的安全措施必须安排好,严格按照有关规定施工。
六、本工程为公司重点工程之一,对文明施工的要求为创建文明样板工地,故现场规划合理,并在施工过程中需保持连续性。
