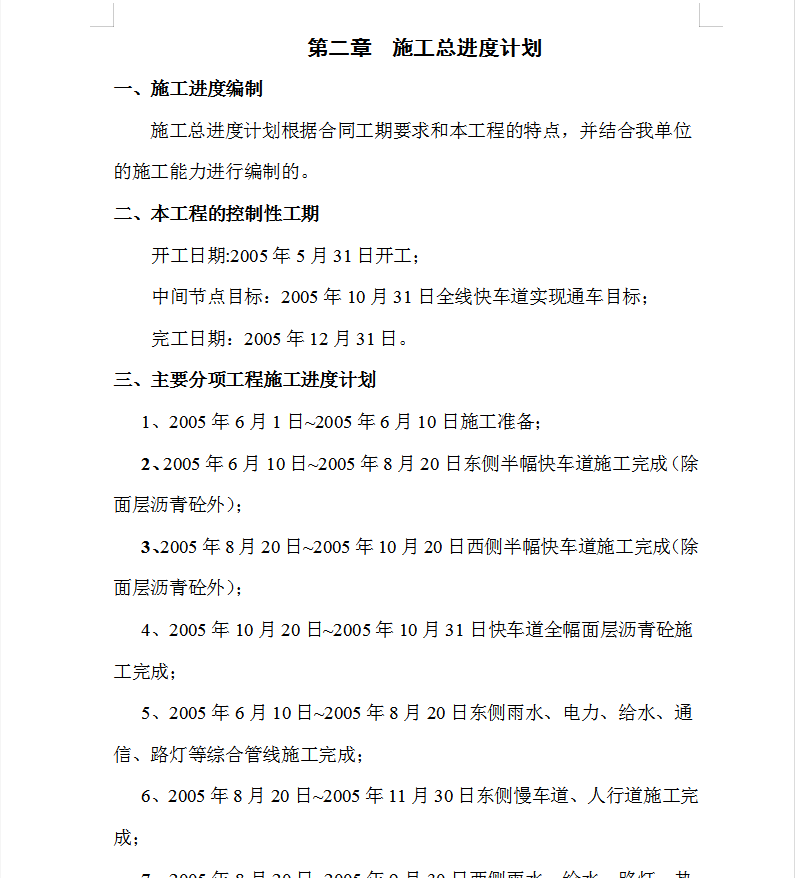

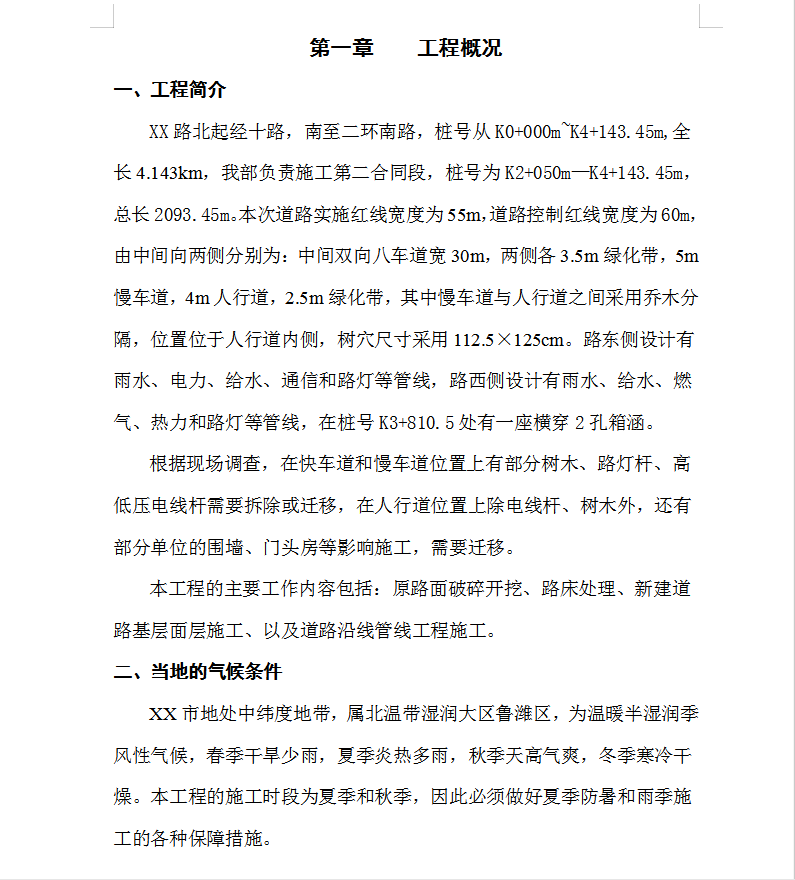

XX路北起经十路,南至二环南路,桩号从K0+000m~K4+143.45m,全长4.143km,我部负责施工第二合同段,桩号为K2+050m―K4+143.45m,总长2093.45m。本次道路实施红线宽度为55m,道路控制红线宽度为60m,由中间向两侧分别为:中间双向八车道宽30m,两侧各3.5m绿化带,5m慢车道,4m人行道,2.5m绿化带,其中慢车道与人行道之间采用乔木分隔,位置位于人行道内侧,树穴尺寸采用112.5×125cm。路东侧设计有雨水、电力、给水、通信和路灯等管线,路西侧设计有雨水、给水、燃气、热力和路灯等管线,在桩号K3+810.5处有一座横穿2孔箱涵。
根据现场调查,在快车道和慢车道位置上有部分树木、路灯杆、高低压电线杆需要拆除或迁移,在人行道位置上除电线杆、树木外,还有部分单位的围墙、门头房等影响施工,需要迁移。
本工程的主要工作内容包括:原路面破碎开挖、路床处理、新建道路基层面层施工、以及道路沿线管线工程施工。
