XXX二桥是XX上的第二座公路大桥,XX特大桥中心桩号为K37+668,XX高速C5标项目承担特大桥0-35#墩的施工任务。XX高速C5标预制梁场承担包括引桥190片35m先张法T梁,副孔140片50m后先张法T梁预制和安装任务。
35mT梁先张法台座为短线台座,预应力张拉传力柱采用C40钢筋混凝土结构,反力梁采用型钢加工,施工工艺思想来自于传统空心板梁施工方法。

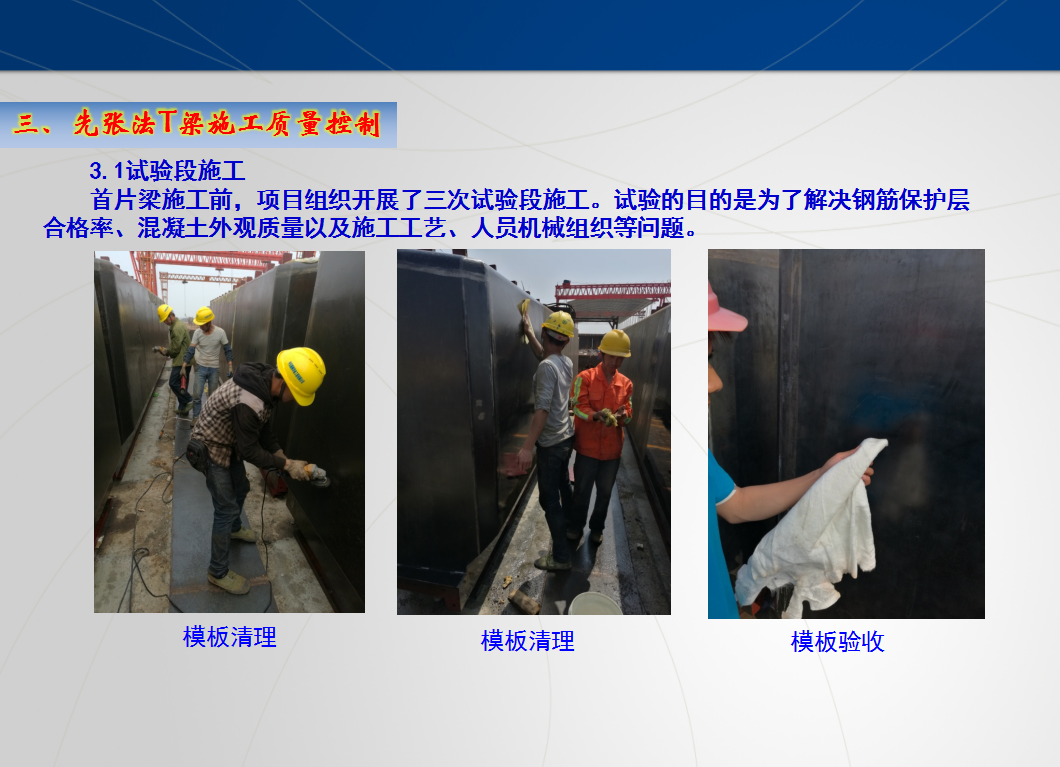

3.1试验段施工
首片梁施工前,项目组织开展了三次试验段施工。试验的目的是为了解决钢筋保护层合格率、混凝土外观质量以及施工工艺、人员机械组织等问题。
3.2 T梁投产--钢筋制安
为满足钢筋保护层合格率要求,项目部钢筋加工采用智能弯曲机进行弯曲钢筋加工,加工精度较高,尺寸、角度非常标准,效果较好。
由于预制梁在梁场存梁时间较长,T梁安装架设时间相对较长,为避免预留钢筋锈蚀,翼缘板预留钢筋全部采用水泥浆进行防锈处理。
梁肋钢筋通过台座划线的方式进行绑扎,方便快捷,且能够较好保证钢筋线型顺直、美观。
XXX项目预应力钢绞线分直线束和折线束。直线束位于T梁底部,从一端贯穿另一端,两端都固定在固定横梁上;折线束在两侧弯起器位置弯起,形成折线,穿过端头模板锚固在折线束固定横梁上面。钢绞线定位主要是通过弯起器和固定横梁来完成,固定横梁预应力孔由厂家标准制作,位置准确,能够保证钢绞线定位精度。
伸缩端预埋钢板采用场内热镀锌防腐处理,预埋在梁底,锚固筋采用间隔焊接形式,避免钢板变形。同时预埋钢板嵌入梁体15mm,钢板纵坡与线路纵坡保持一致。
先张法T梁张拉分4个阶段进行,0→20%,20%→40%,40%→80%,80%→100%。前3个阶段采用单顶单根依次张拉,最后1阶段采用整体张拉的形式完成。
钢筋加工厂设置原材堆放区、半成品加工区、钢筋笼加工区、废料堆放区等功能区,将钢筋分类堆放,成品与半成品分开,确保现场施工标准化。
常见问题
相关文章
猜你喜欢
- 免费分享:建筑施工计算手册、路桥施工计算手册(西南工程联盟提供)同时有脚手架计算等物超所值 2023-06-20
- 市政造价学习干货:书籍,工程计算表,施工工艺,市政造价预算一本通、施工图例等 2023-06-14
- 桥梁设计软件之桥梁博士设计计算方法 65P 2023-04-21
- 铁路桥梁预应力自动张拉系统 97P 2023-04-21
- 混凝土箱梁蒸汽养护技术与设备的研究设计 16P 2023-04-21
- 跨既有线连续梁转体施工技术总结 18P 2023-04-21
- 潮汐环境下箱套安拆及封底施工总结 14P 2023-04-21
- 砼耐久性和高性能砼介绍 118P 2023-04-21
- 梁场拌和站钢筋加工场大临建设方案 49P 2023-04-21
- 桥梁减隔震技术基本概念及设计计算 77P 2023-04-21
