大桥路线起于XX市和XX镇省道206,终点止于当XX县牛路口,全长36.274公里,其中跨江主体工程长11.209公里。投资概算70.8亿元。建设工期5年。

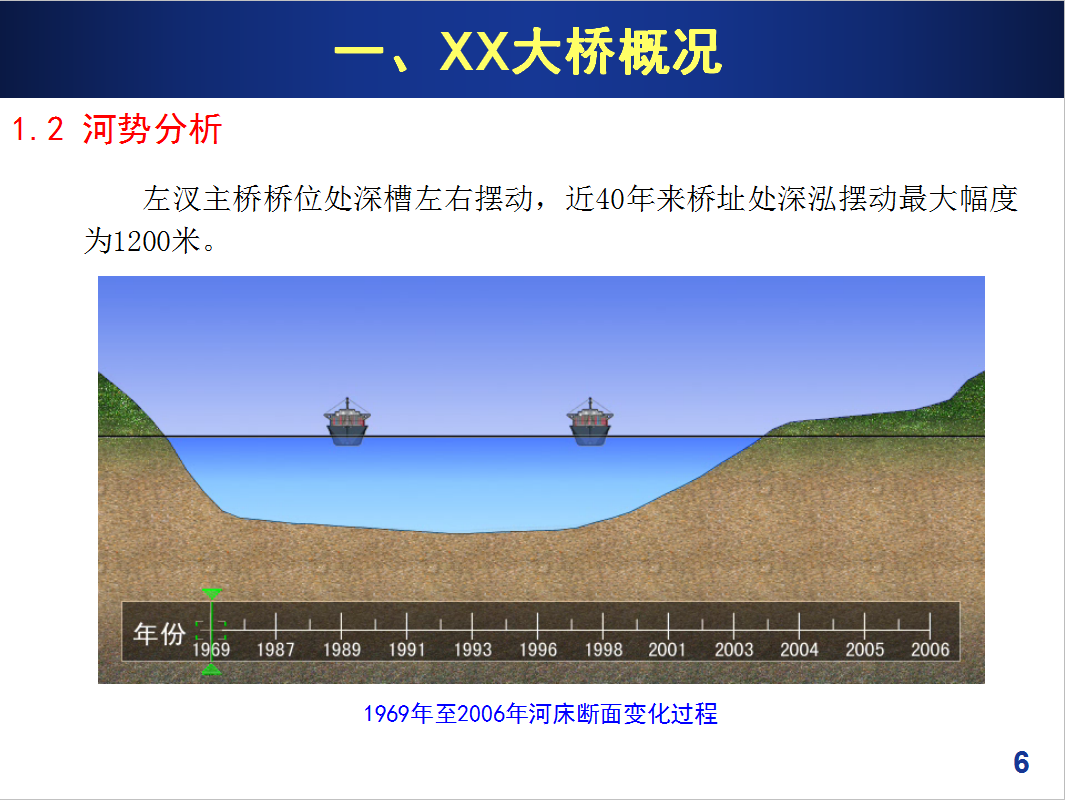

左汊主桥桥位处深槽左右摆动,近40年来桥址处深泓摆动最大幅度为1200米。

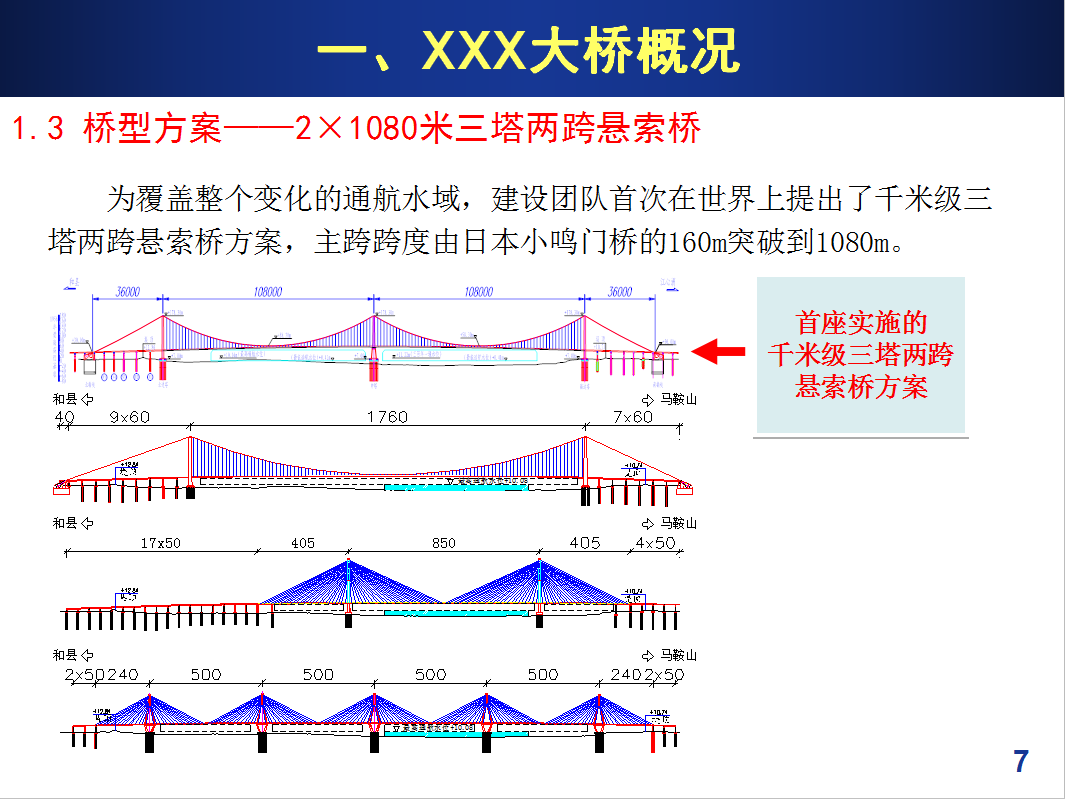

为覆盖整个变化的通航水域,建设团队首次在世界上提出了千米级三塔两跨悬索桥方案,主跨跨度由日本小鸣门桥的160m突破到1080m。
中塔鞍座内滑移系数
三塔两主跨悬索桥方案的结构受力不同于两塔单主跨悬索桥结构。由于多了一个主跨,主缆对中塔塔顶的约束较边塔弱。当一主跨满载,另一主跨少载或空载时,中塔两侧主缆将出现缆力差值。
