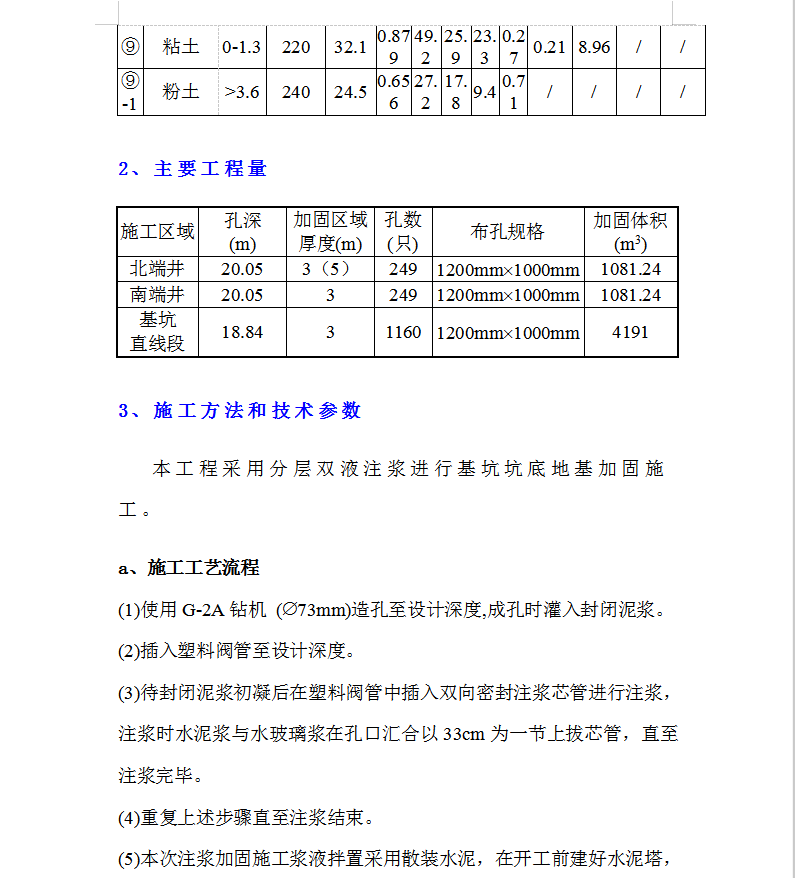

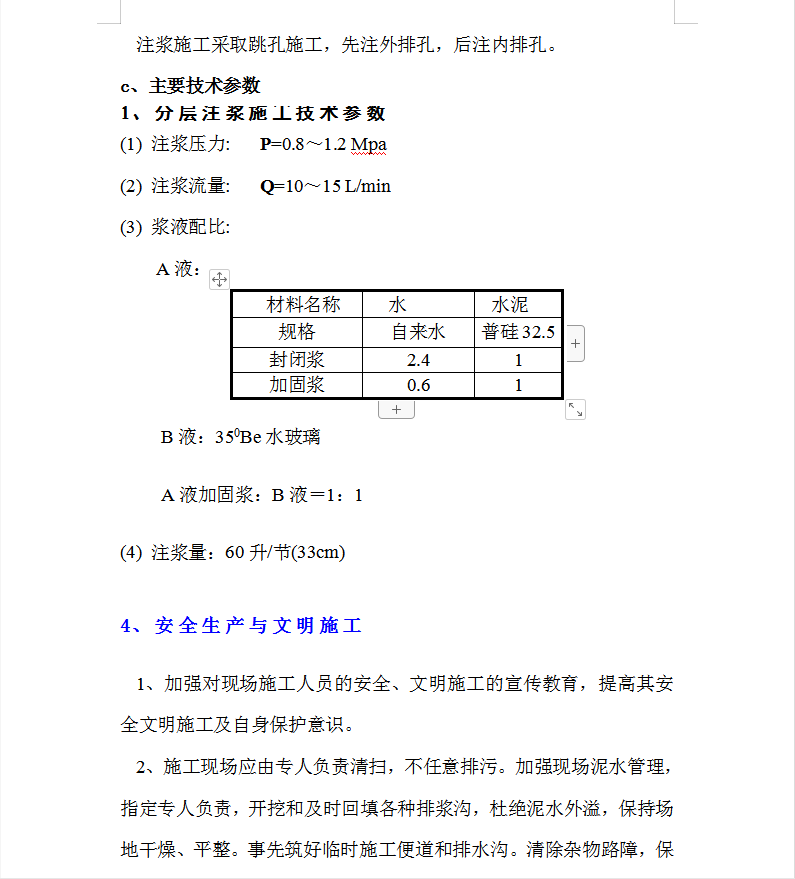

为改善基底土体,提高基坑开挖阶段被动区土体的侧压力,在主体结构基坑内相应位置,南、北两个端头井转角处进行地基加固处理。原设计加固方法为主体结构基坑内相应位置,南、北两个端头井采用水泥搅拌桩加固,考虑到加固结束至基坑开挖中间相邻时间较短,而水泥搅拌桩加固施工周期较长,拟采用双液注浆加固的方法进行施工。加固范围为北端头井坑底及南端头井与直线段交接处为底板以下5米,端头井与标准段相交的折角外侧三角区域(基坑外侧)加固深度从地平至基底以下3米,污水池为全断面加固深度为污水池基底垫层以下3米,其余基坑内为宽2米间距3米深度为坑底下3米的抽条。具体加固范围及布孔见附图。
