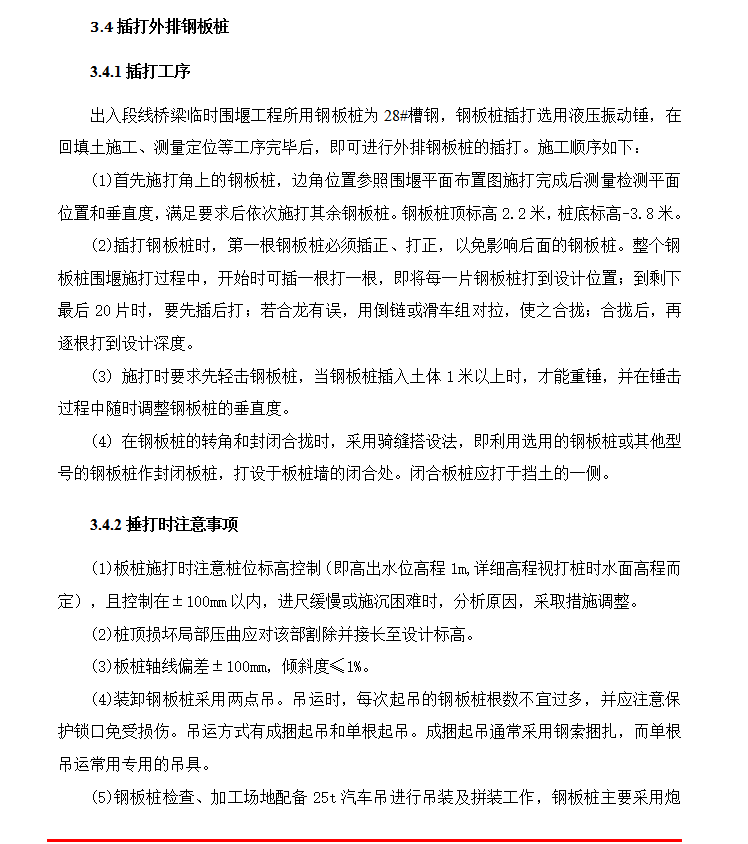

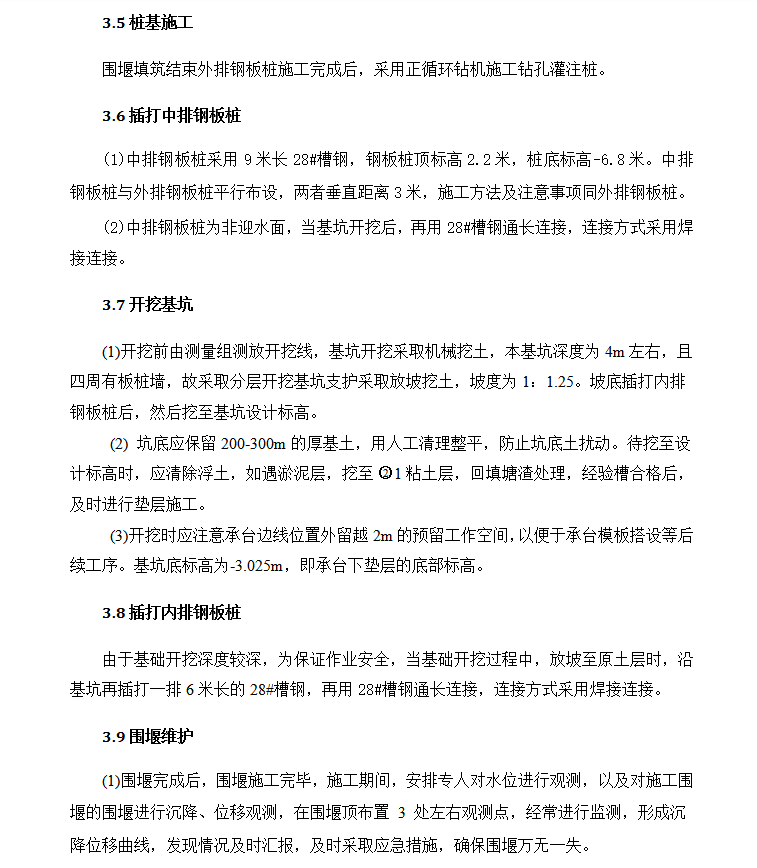

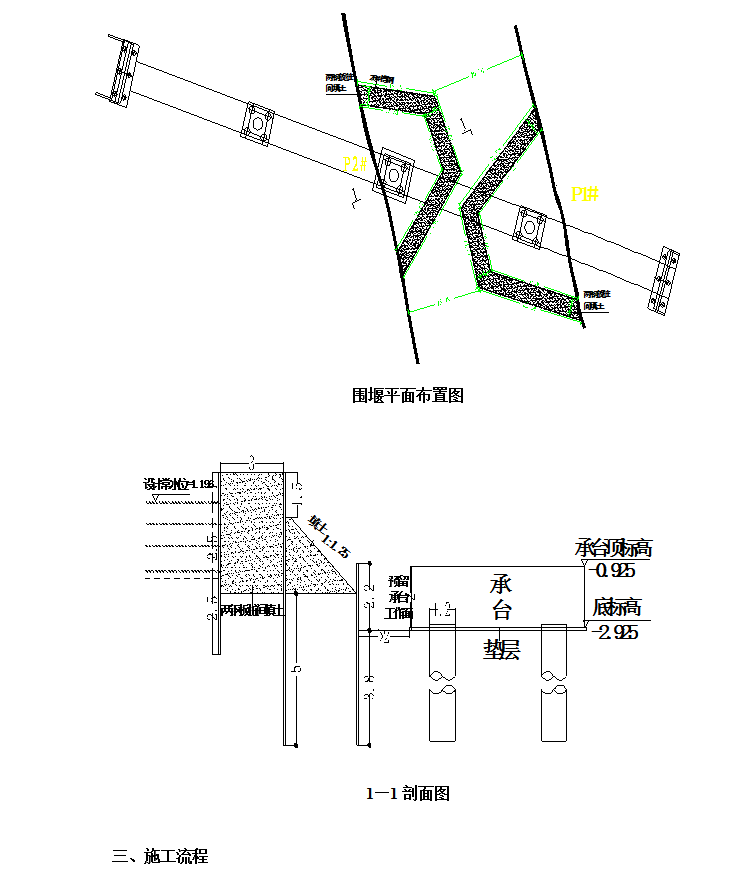

本钢板桩围堰先回填土,后依次施工外、中、内排钢板桩的形式。内外排钢板桩为6m长的28#槽钢,内排钢板桩为9m长的28#槽钢,双排钢板桩间距3m,围堰内承台基坑外边按1:1.25放坡,为确保基坑安全,坡内侧再布设一道6m长的28#槽钢。并在承台外预留宽度≥2m的工作空间,以方便承台模板搭设等施工工序。
