地铁车站施工常见质量问题及预防措施 (PPT格式)
最近更新 2023年04月19日
资源编号 663778

#最新
地铁车站施工常见质量问题及预防措施 (PPT格式)

2023-04-19 轨道工程 0 350
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 12积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

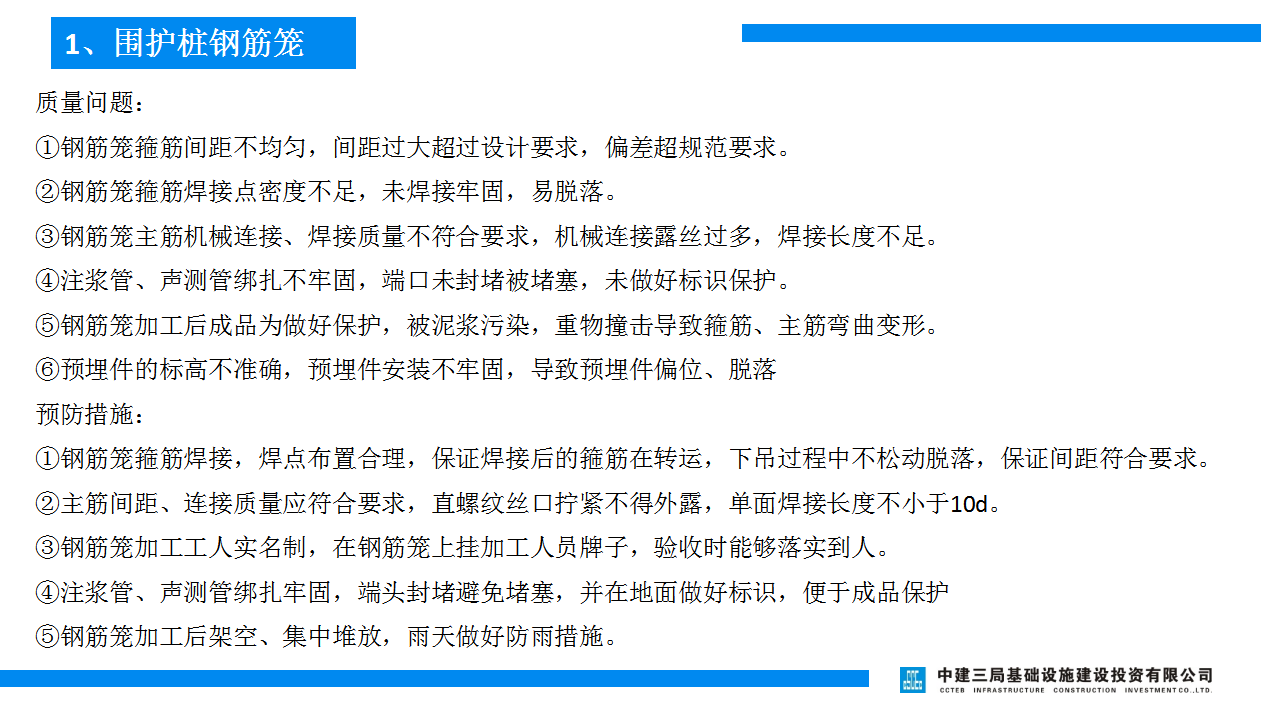

1、围护桩钢筋笼
质量问题:
①钢筋笼箍筋间距不均匀,间距过大超过设计要求,偏差超规范要求。
②钢筋笼箍筋焊接点密度不足,未焊接牢固,易脱落。
③钢筋笼主筋机械连接、焊接质量不符合要求,机械连接露丝过多,焊接长度不足。
④注浆管、声测管绑扎不牢固,端口未封堵被堵塞,未做好标识保护。
⑤钢筋笼加工后成品为做好保护,被泥浆污染,重物撞击导致箍筋、主筋弯曲变形。
⑥预埋件的标高不准确,预埋件安装不牢固,导致预埋件偏位、脱落
预防措施:
①钢筋笼箍筋焊接,焊点布置合理,保证焊接后的箍筋在转运,下吊过程中不松动脱落,保证间距符合要求。
②主筋间距、连接质量应符合要求,直螺纹丝口拧紧不得外露,单面焊接长度不小于10d。
③钢筋笼加工工人实名制,在钢筋笼上挂加工人员牌子,验收时能够落实到人。
④注浆管、声测管绑扎牢固,端头封堵避免堵塞,并在地面做好标识,便于成品保护
⑤钢筋笼加工后架空、集中堆放,雨天做好防雨措施。

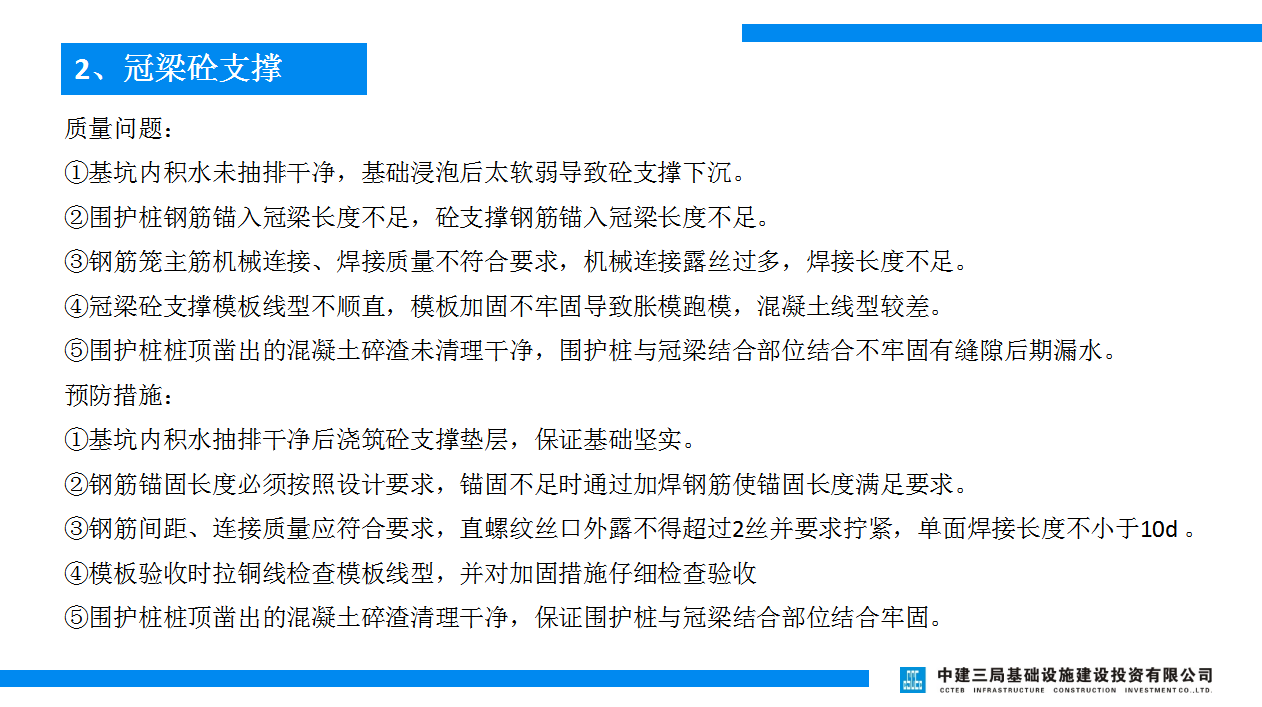

2、冠梁砼支撑
质量问题:
①基坑内积水未抽排干净,基础浸泡后太软弱导致砼支撑下沉。
②围护桩钢筋锚入冠梁长度不足,砼支撑钢筋锚入冠梁长度不足。
③钢筋笼主筋机械连接、焊接质量不符合要求,机械连接露丝过多,焊接长度不足。
④冠梁砼支撑模板线型不顺直,模板加固不牢固导致胀模跑模,混凝土线型较差。
⑤围护桩桩顶凿出的混凝土碎渣未清理干净,围护桩与冠梁结合部位结合不牢固有缝隙后期漏水。
预防措施:
①基坑内积水抽排干净后浇筑砼支撑垫层,保证基础坚实。
②钢筋锚固长度必须按照设计要求,锚固不足时通过加焊钢筋使锚固长度满足要求。
③钢筋间距、连接质量应符合要求,直螺纹丝口外露不得超过2丝并要求拧紧,单面焊接长度不小于10d 。
④模板验收时拉铜线检查模板线型,并对加固措施仔细检查验收
⑤围护桩桩顶凿出的混凝土碎渣清理干净,保证围护桩与冠梁结合部位结合牢固。

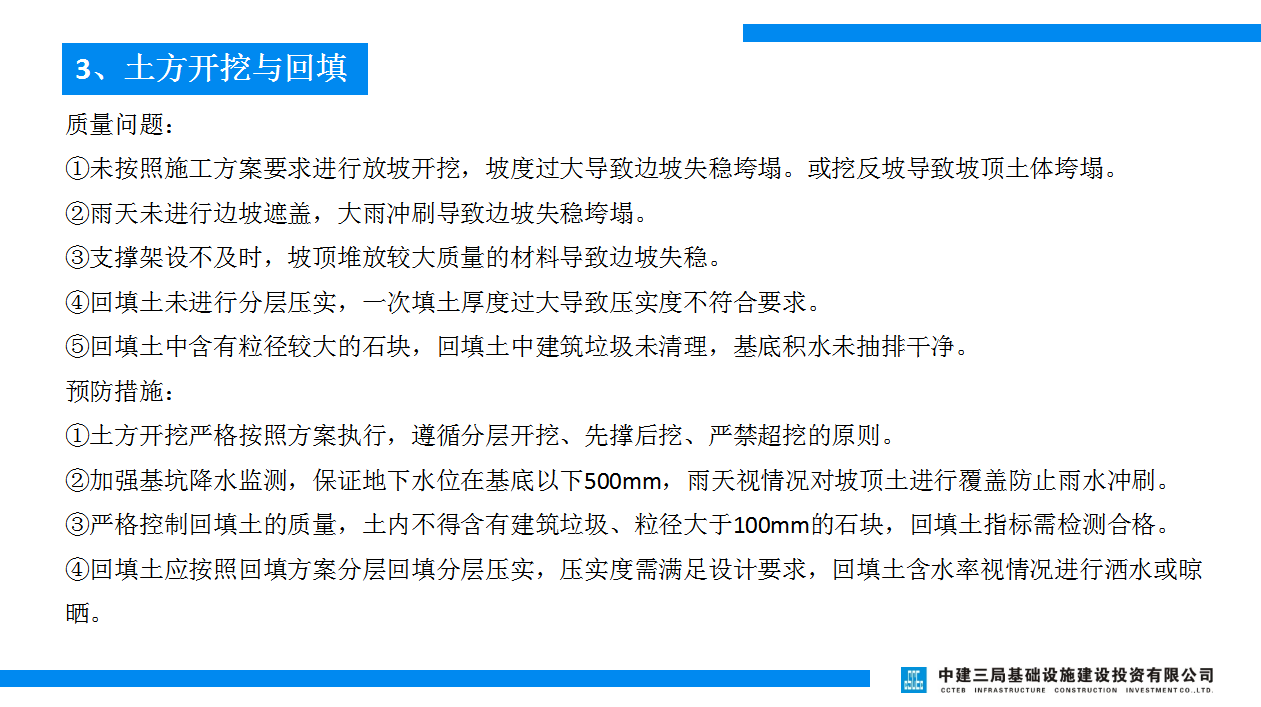

3、土方开挖与回填
质量问题:
①未按照施工方案要求进行放坡开挖,坡度过大导致边坡失稳垮塌。或挖反坡导致坡顶土体垮塌。
②雨天未进行边坡遮盖,大雨冲刷导致边坡失稳垮塌。
③支撑架设不及时,坡顶堆放较大质量的材料导致边坡失稳。
④回填土未进行分层压实,一次填土厚度过大导致压实度不符合要求。
⑤回填土中含有粒径较大的石块,回填土中建筑垃圾未清理,基底积水未抽排干净。
预防措施:
①土方开挖严格按照方案执行,遵循分层开挖、先撑后挖、严禁超挖的原则。
②加强基坑降水监测,保证地下水位在基底以下500mm,雨天视情况对坡顶土进行覆盖防止雨水冲刷。
③严格控制回填土的质量,土内不得含有建筑垃圾、粒径大于100mm的石块,回填土指标需检测合格。
④回填土应按照回填方案分层回填分层压实,压实度需满足设计要求,回填土含水率视情况进行洒水或晾晒。

资源下载此资源下载价格为12积分,VIP 8折、终身VIP免费,请先
客服微信:18081414629

西南工程联盟 轨道工程 地铁车站施工常见质量问题及预防措施 (PPT格式) https://www.xngclm.com/663778.html

创始人贺轩的秘书助理

常见问题

相关文章

发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
