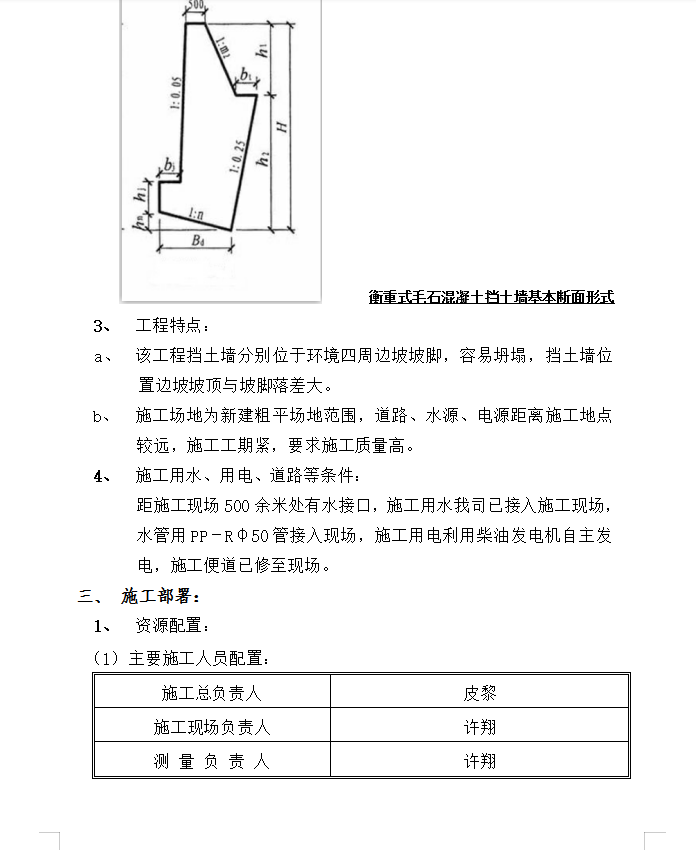

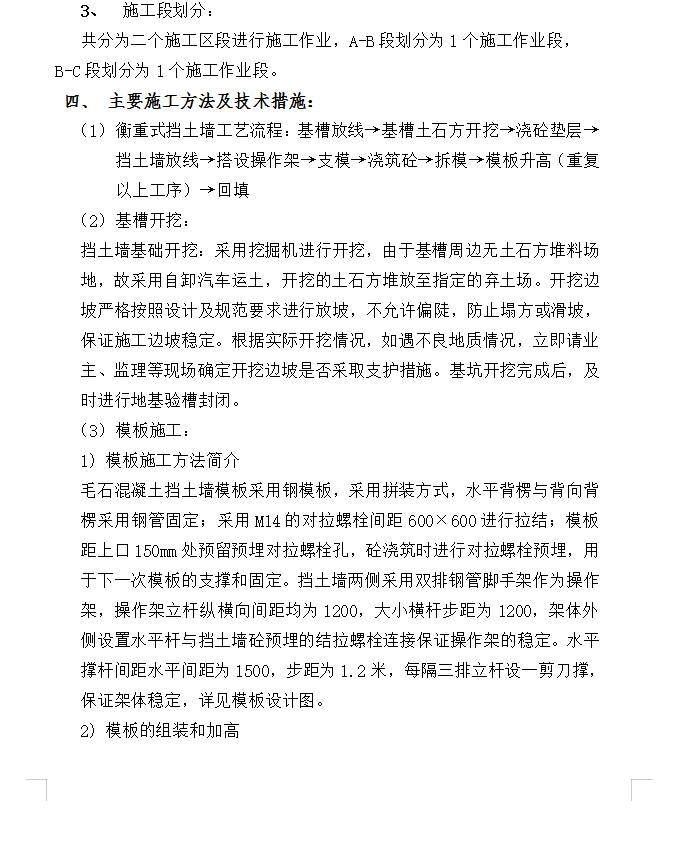

本工程为新地物流贵州龙里电子商务园建设项目挡土墙工程,位于园区与G210交界处,两段挡土墙成L型交接,挡土墙型式为衡重式挡土墙,总长度约为136.8米,挡土墙材料为C30毛石砼,MU30毛石掺量为不大于30%,挡土墙高度为4-10米,总工程量约为3100立方米。毛石混凝土挡土墙要求每隔10~20m一道变形缝,变形缝宽度20~30mm,缝内沿墙的内、外、顶三边填塞涂沥青麻丝,塞入深度不小于200mm。挡墙设置泄水孔,孔眼尺寸为100mm左右,孔眼间距2.5m米,上下左右交错设置,泄水孔向外坡度为5%,最低一排泄水孔的出水口应高出地面200mm。
