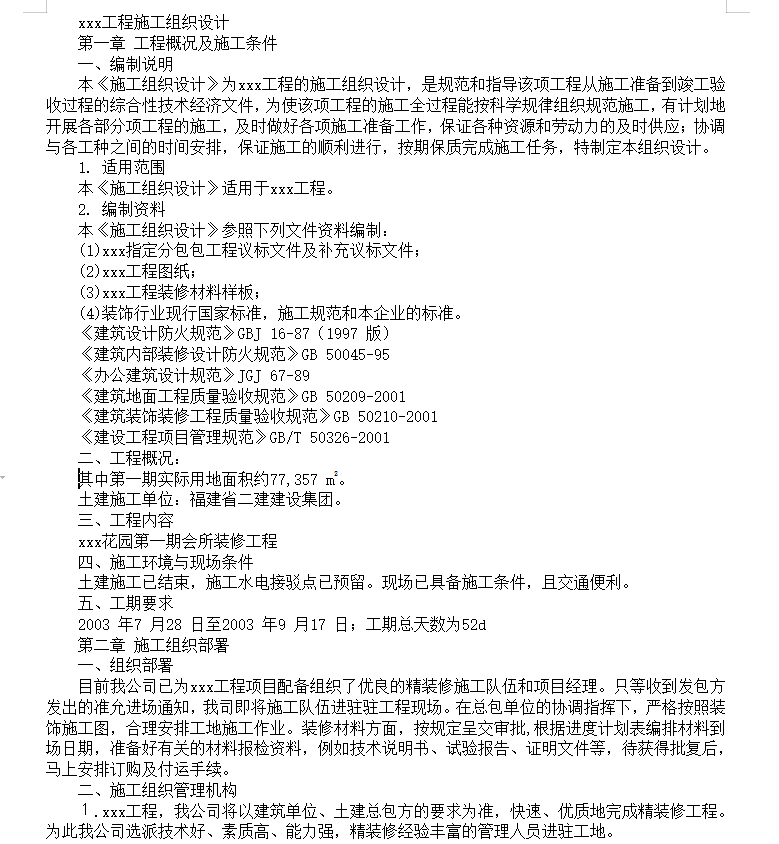

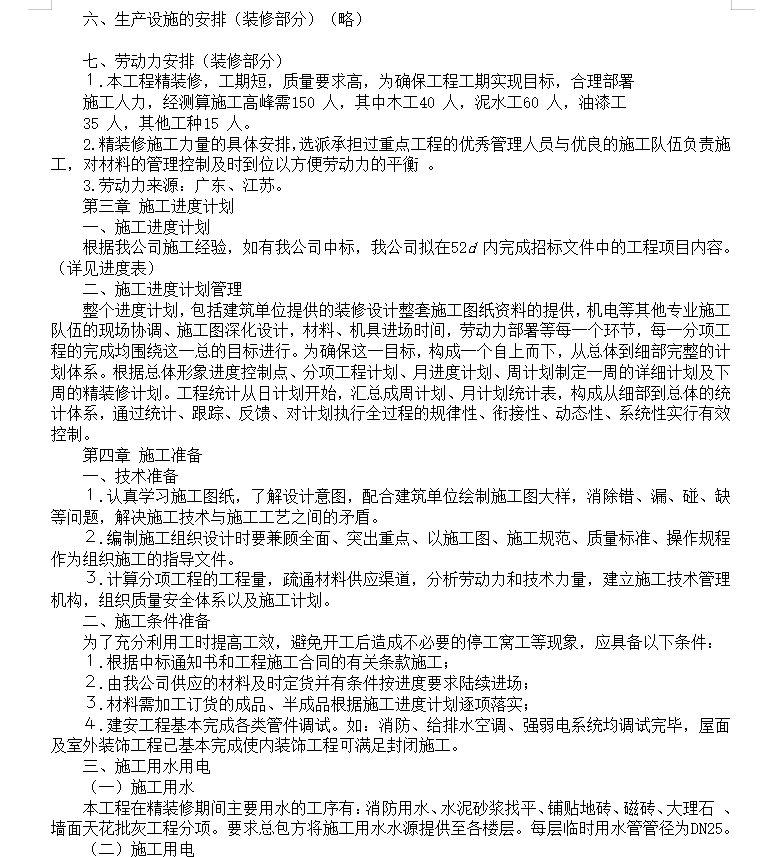

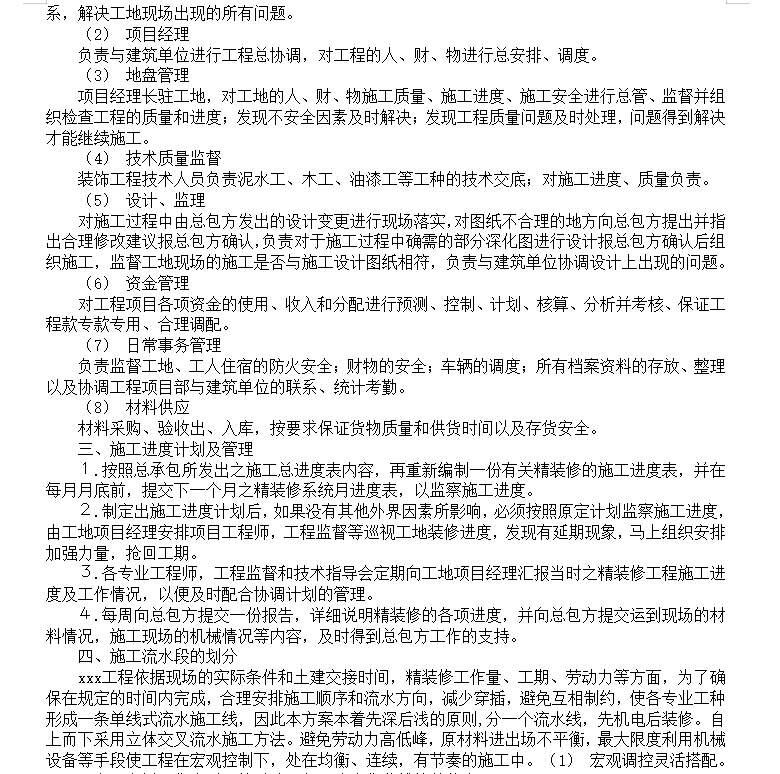

其中第一期实际用地面积约77,357 m2。整个进度计划,包括建筑单位提供的装修设计整套施工图纸资料的提供,机电等其他专业施工队伍的现场协调、施工图深化设计,材料、机具进场时间,劳动力部署等每一个环节,每一分项工程的完成均围绕这一总的目标进行。为确保这一目标,构成一个自上而下,从总体到细部完整的计划体系。根据总体形象进度控制点、分项工程计划、月进度计划、周计划制定一周的详细计划及下周的精装修计划。工程统计从日计划开始,汇总成周计划、月计划统计表,构成从细部到总体的统计体系,通过统计、跟踪、反馈、对计划执行全过程的规律性、衔接性、动态性、系统性实行有效控制。
