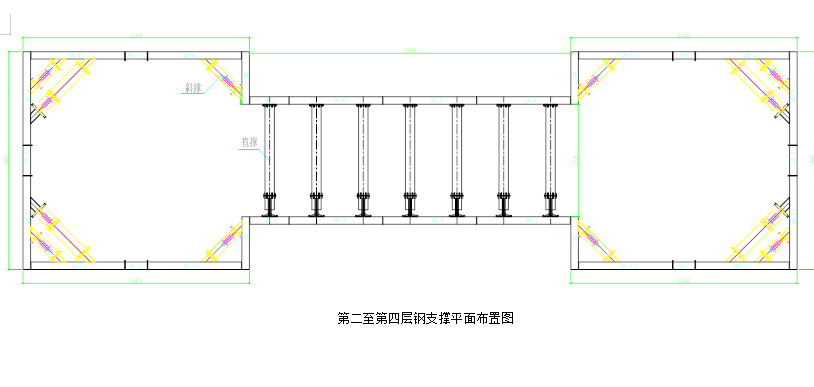

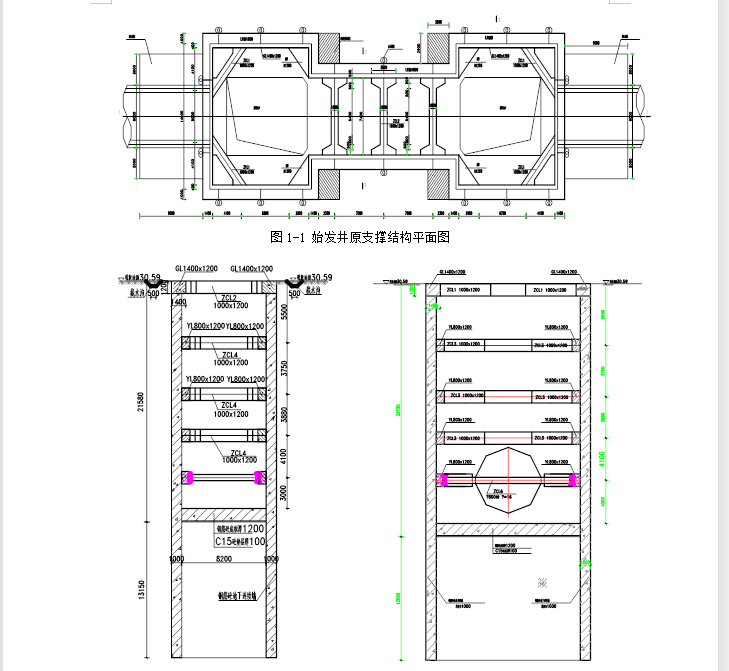

xx市南水北调配套工程东干渠第八标段,主要工作内容为1条内径4600mm的钢筋砼圆涵(盾构双层衬砌结构),埋深在20~26m,最大埋深30m。13#盾构始发井开挖深度为22.73m,开挖土方数13067.4m3。盾构始发井基坑围护结构由地下连续墙+水平支撑体系组成,地连墙厚度为1m,采用C30W8F150水下混凝土浇筑,墙顶设置1200×1400mm的钢筋砼冠梁,槽段划分共22幅,基坑内由上往下共设置五道支撑,其中第一至第四道为C30钢筋砼支撑,第五道为钢支撑,钢支撑在底板混凝土浇筑完成并达到设计强度后进行拆除,原设计施加主动轴力200KN,盾构进出口四周设置混凝土板撑。
