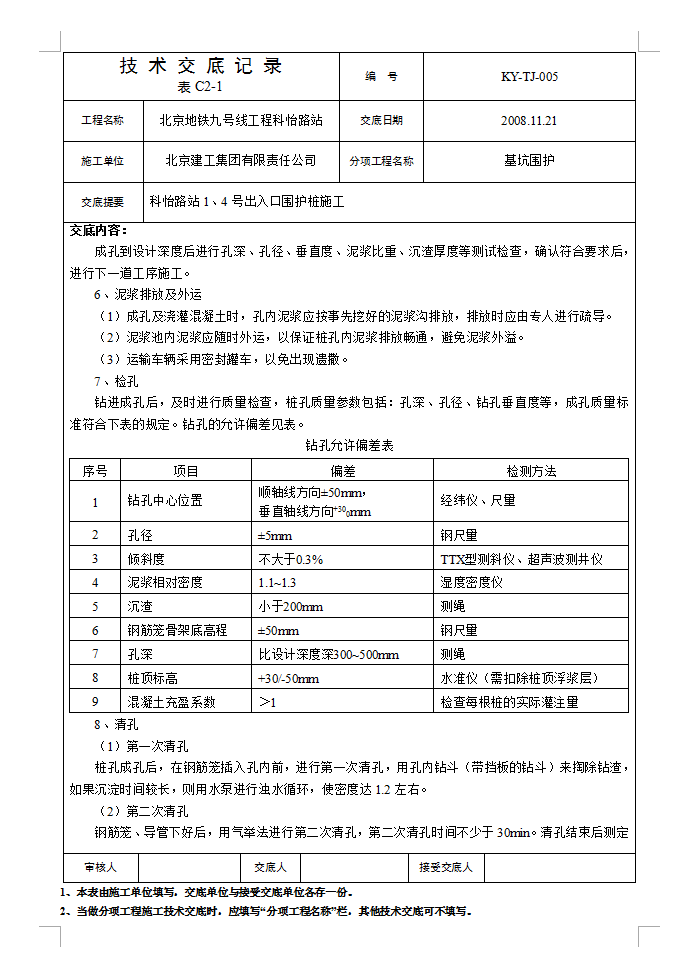

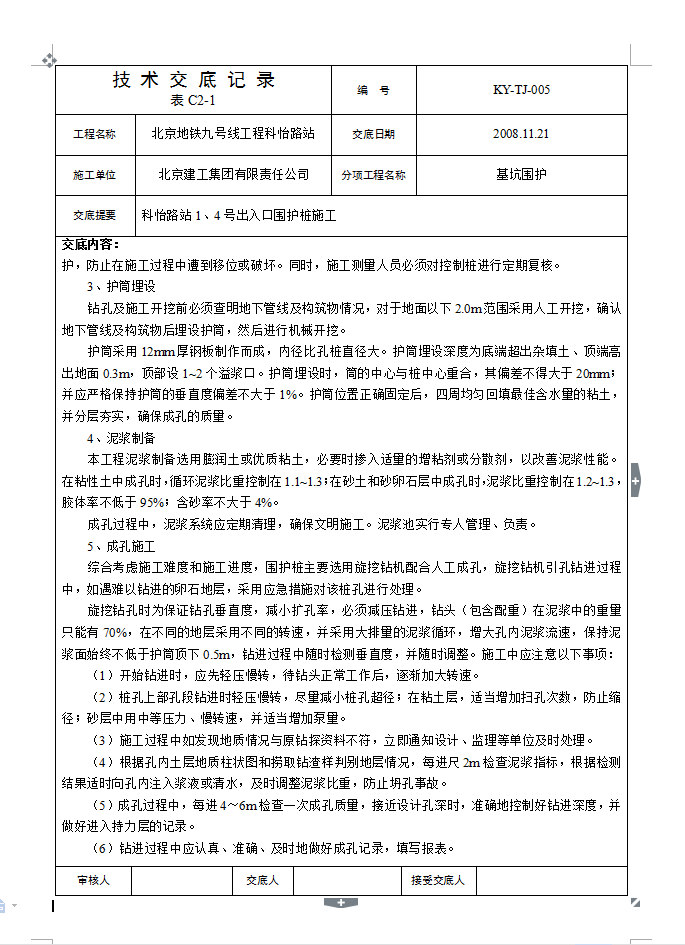

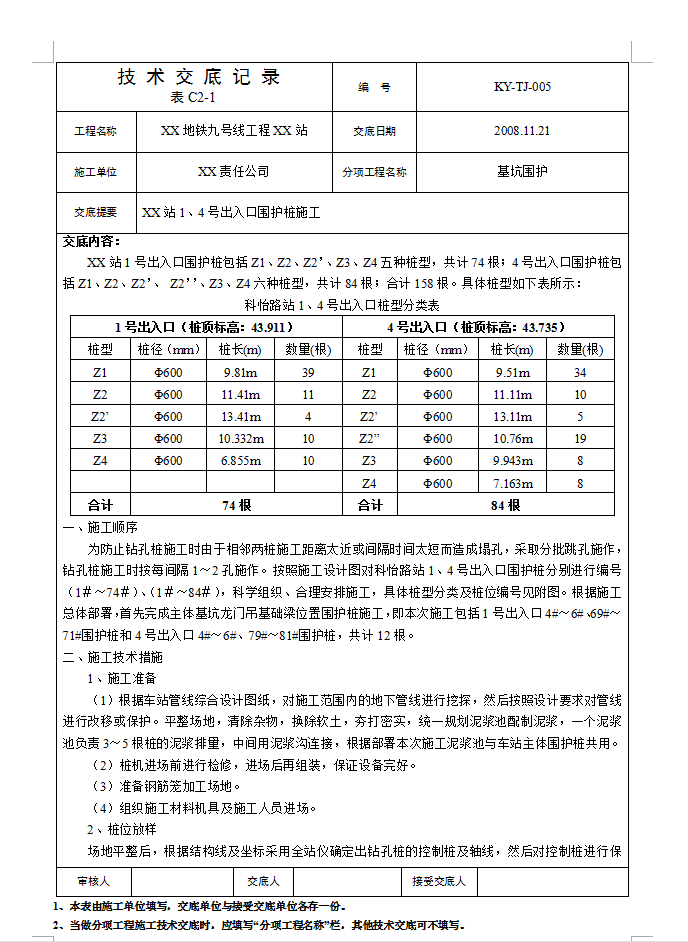

成孔施工:综合考虑施工难度和施工进度,围护桩主要选用旋挖钻机配合人工成孔,旋挖钻机引孔钻进过程中,如遇难以钻进的卵石地层,采用应急措施对该桩孔进行处理。旋挖钻孔时为保证钻孔垂直度,减小扩孔率,必须减压钻进,钻头(包含配重)在泥浆中的重量只能有70%,在不同的地层采用不同的转速,并采用大排量的泥浆循环,增大孔内泥浆流速,保持泥浆面始终不低于护筒顶下0.5m,钻进过程中随时检测垂直度,并随时调整。施工中应注意以下事项:(1)开始钻进时,应先轻压慢转,待钻头正常工作后,逐渐加大转速。(2)桩孔上部孔段钻进时轻压慢转,尽量减小桩孔超径;在粘土层,适当增加扫孔次数,防止缩径;砂层中用中等压力、慢转速,并适当增加泵量。(3)施工过程中如发现地质情况与原钻探资料不符,立即通知设计、监理等单位及时处理。(4)根据孔内土层地质柱状图和捞取钻渣样判别地层情况,每进尺2m检查泥浆指标,根据检测结果适时向孔内注入浆液或清水,及时调整泥浆比重,防止坍孔事故。(5)成孔过程中,每进4~6m检查一次成孔质量,接近设计孔深时,准确地控制好钻进深度,并做好进入持力层的记录。
