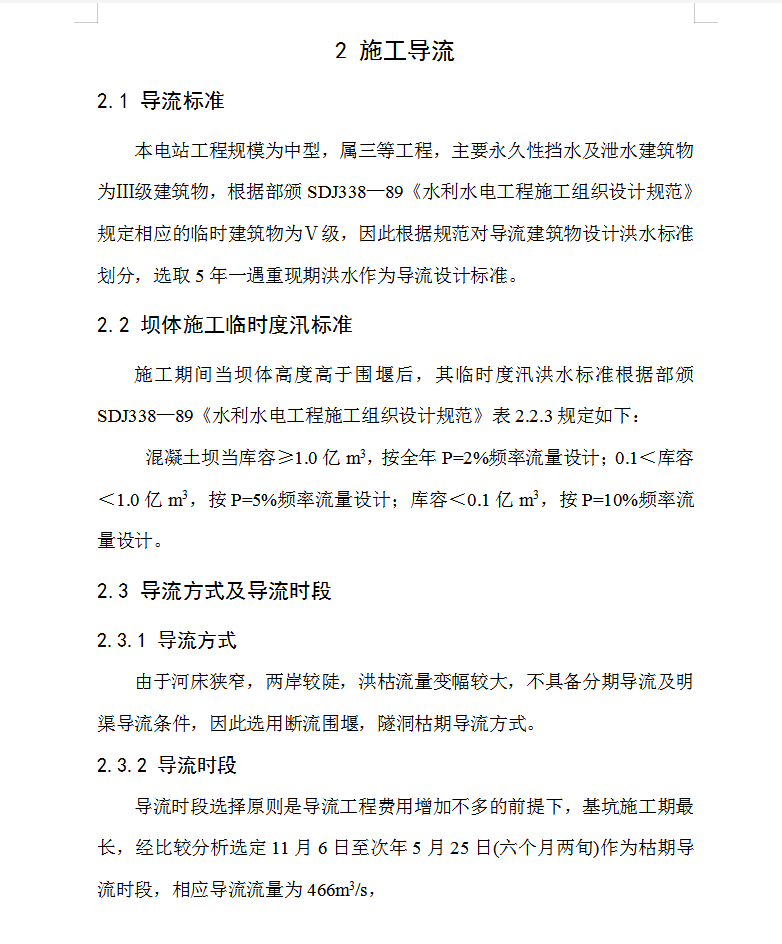

本电站工程规模为中型,属三等工程,主要永久性挡水及泄水建筑物为Ⅲ级建筑物,根据部颁SDJ338―89《水利水电工程施工组织设计规范》规定相应的临时建筑物为Ⅴ级,因此根据规范对导流建筑物设计洪水标准划分,选取5年一遇重现期洪水作为导流设计标准。
坝体施工临时度汛标准
施工期间当坝体高度高于围堰后,其临时度汛洪水标准根据部颁SDJ338―89《水利水电工程施工组织设计规范》表2.2.3规定如下:
混凝土坝当库容≥1.0亿m3,按全年P=2%频率流量设计;0.1<库容<1.0亿m3,按P=5%频率流量设计;库容<0.1亿m3,按P=10%频率流量设计。
导流方式及导流时段
2.3.1 导流方式
由于河床狭窄,两岸较陡,洪枯流量变幅较大,不具备分期导流及明渠导流条件,因此选用断流围堰,隧洞枯期导流方式。
2.3.2 导流时段
导流时段选择原则是导流工程费用增加不多的前提下,基坑施工期最长,经比较分析选定11月6日至次年5月25日(六个月两旬)作为枯期导流时段,相应导流流量为466m3/s,

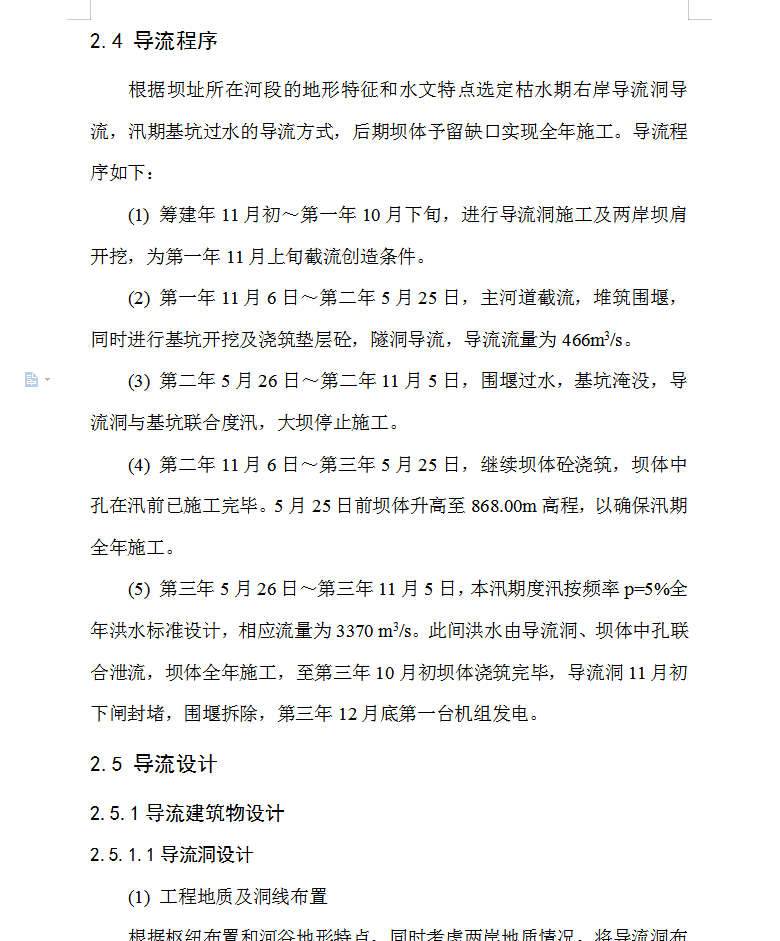

2.4 导流程序
根据坝址所在河段的地形特征和水文特点选定枯水期右岸导流洞导流,汛期基坑过水的导流方式,后期坝体予留缺口实现全年施工。导流程序如下:
(1) 筹建年11月初~第一年10月下旬,进行导流洞施工及两岸坝肩开挖,为第一年11月上旬截流创造条件。
(2) 第一年11月6日~第二年5月25日,主河道截流,堆筑围堰,同时进行基坑开挖及浇筑垫层砼,隧洞导流,导流流量为466m3/s。
(3) 第二年5月26日~第二年11月5日,围堰过水,基坑淹没,导流洞与基坑联合度汛,大坝停止施工。
(4) 第二年11月6日~第三年5月25日,继续坝体砼浇筑,坝体中孔在汛前已施工完毕。5月25日前坝体升高至868.00m高程,以确保汛期全年施工。
(5) 第三年5月26日~第三年11月5日,本汛期度汛按频率p=5%全年洪水标准设计,相应流量为3370 m3/s。此间洪水由导流洞、坝体中孔联合泄流,坝体全年施工,至第三年10月初坝体浇筑完毕,导流洞11月初下闸封堵,围堰拆除,第三年12月底第一台机组发电。
常见问题
相关文章
猜你喜欢
- 西南工程联盟组委会分享:《水利水电工程施工质量检验与评定规程》SL 176-2007、《水利水电工程单元工程施工质量验收评定标准》SL 361-2021~SL 637-2012和SL 638-2013、SL 639-2013 2024-03-19
- 贺轩提供:水利水库、水利水电资料范例模板参考 2023-12-22
- 贺轩分享水利干货:SL-T19-2023水利基本建设项目竣工财务决算编制规程 2023-12-04
- 干货:市政工程(技术交底、安全交底、施工组织设计方案、图纸等)你值得拥有(是技术总工、技术员、资料员、施工员、质量员需要的) 2023-08-09
- 防汛抢险应急预案(PDF格式)5p 2023-04-21
- 防洪应急预案(PDF格式)35P 2023-04-21
- 防洪应急预案(PDF格式)6P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
