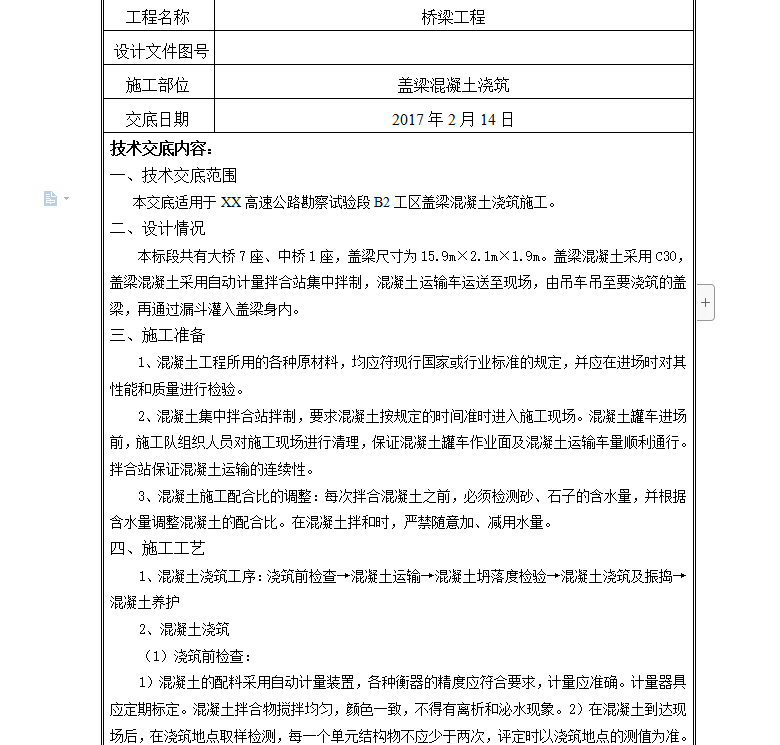

本交底适用于XX高速公路勘察试验段B2工区盖梁混凝土浇筑施工。
设计情况:
本标段共有大桥7座、中桥1座,盖梁尺寸为15.9m×2.1m×1.9m。盖梁混凝土采用C30,盖梁混凝土采用自动计量拌合站集中拌制,混凝土运输车运送至现场,由吊车吊至要浇筑的盖梁,再通过漏斗灌入盖梁身内。
1、混凝土工程所用的各种原材料,均应符现行国家或行业标准的规定,并应在进场时对其性能和质量进行检验。
2、混凝土集中拌合站拌制,要求混凝土按规定的时间准时进入施工现场。混凝土罐车进场前,施工队组织人员对施工现场进行清理,保证混凝土罐车作业面及混凝土运输车量顺利通行。拌合站保证混凝土运输的连续性。

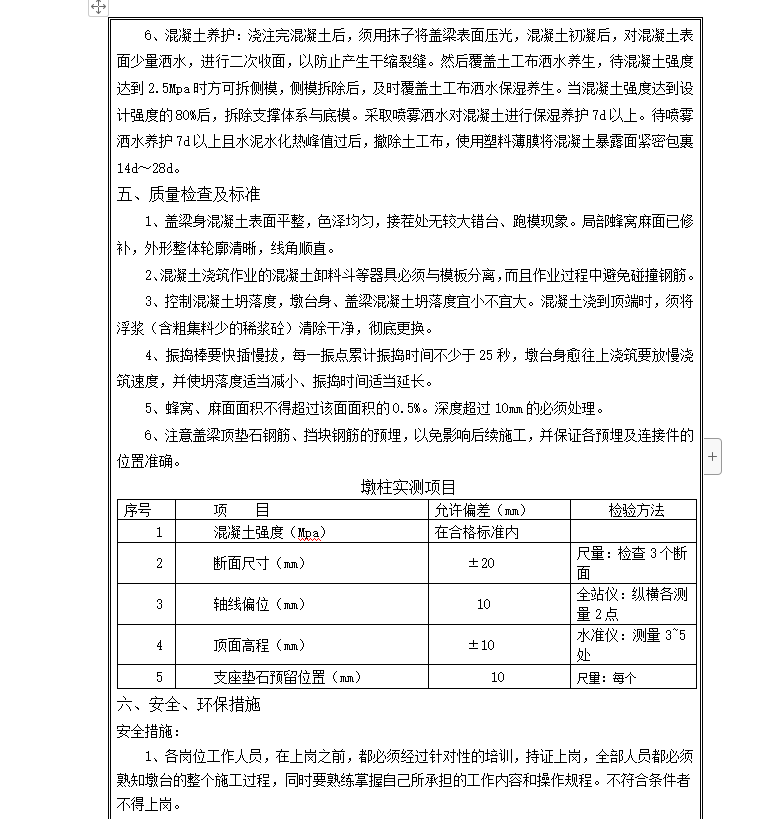

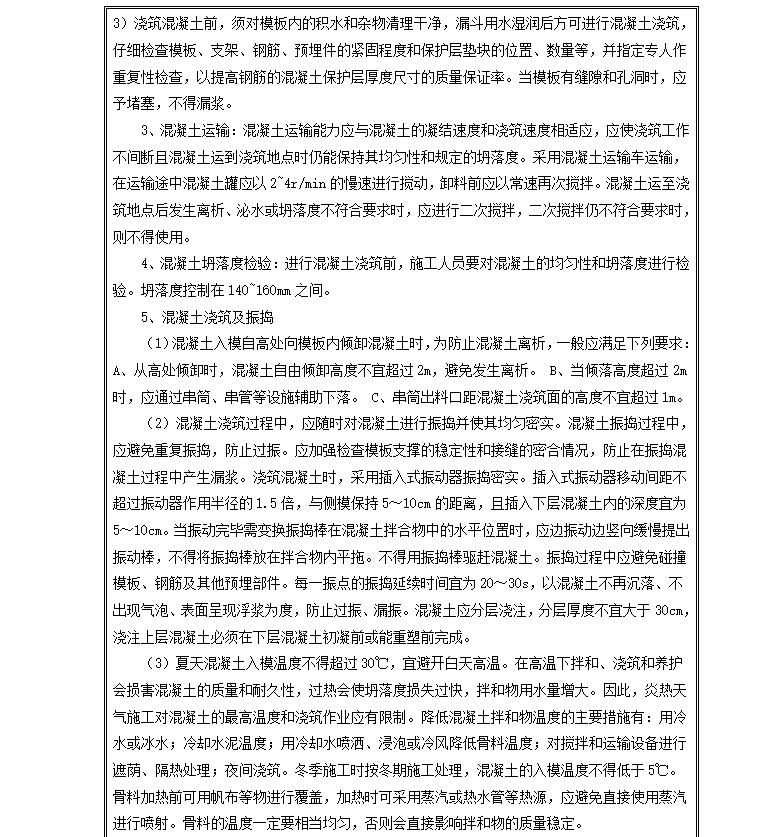

3、混凝土施工配合比的调整:每次拌合混凝土之前,必须检测砂、石子的含水量,并根据含水量调整混凝土的配合比。在混凝土拌和时,严禁随意加、减用水量。
