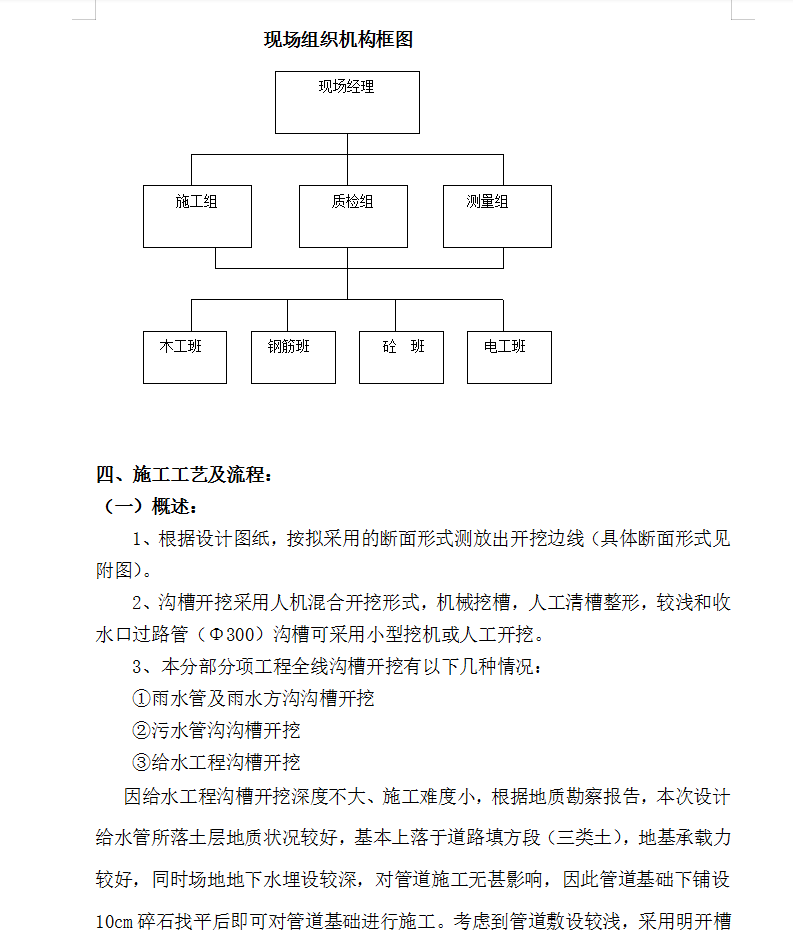

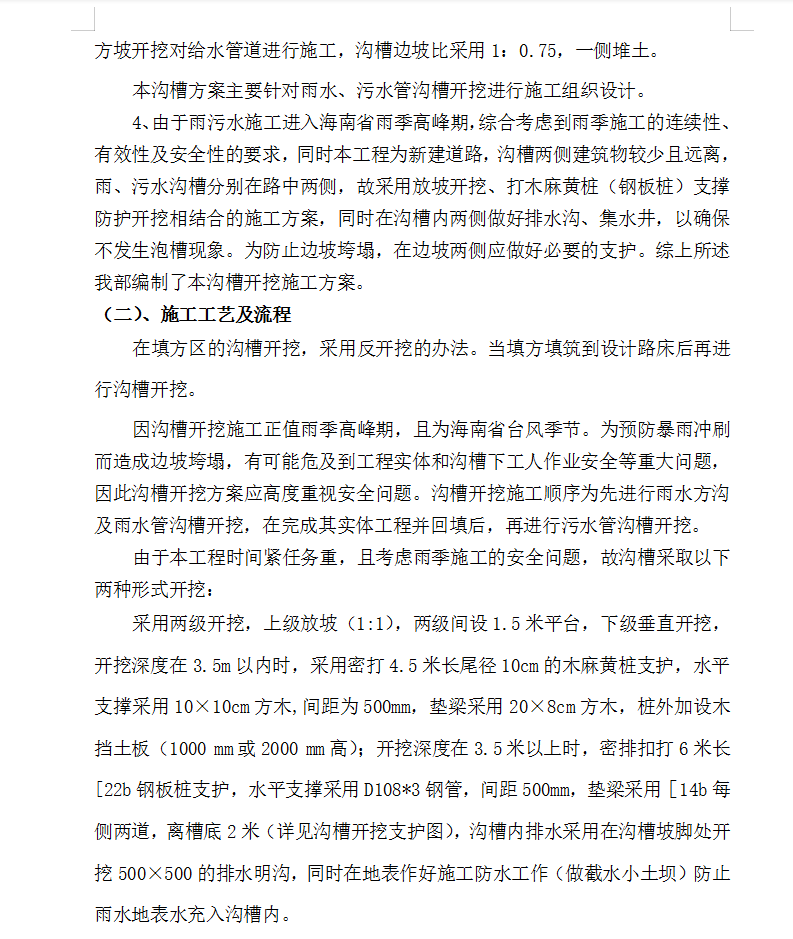

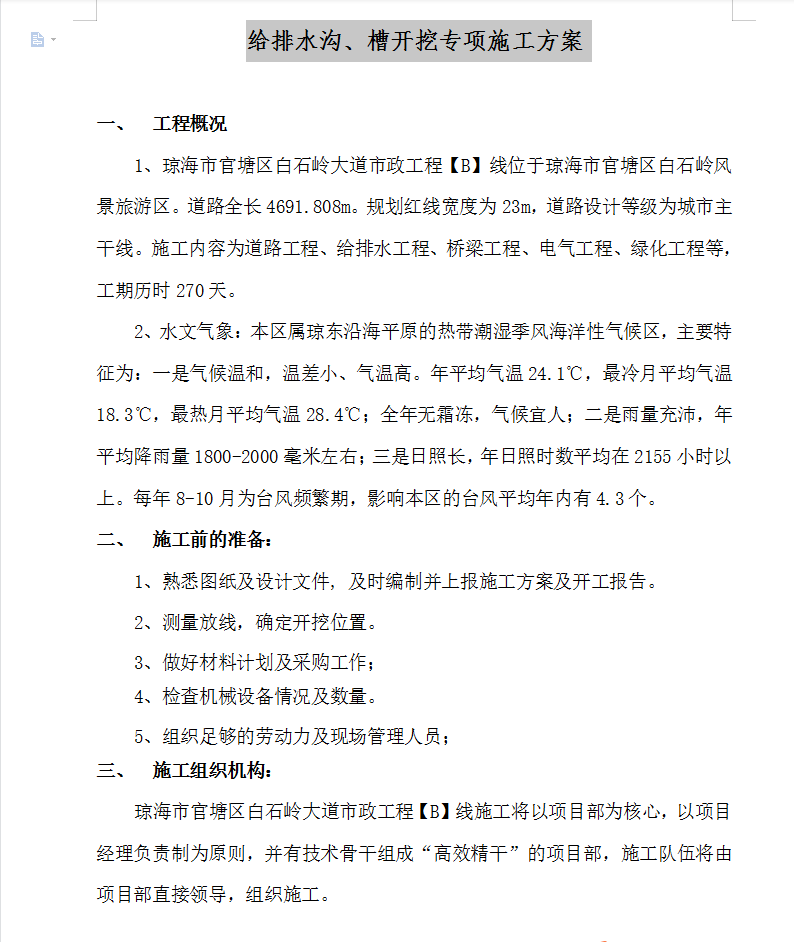

道路全长4691.808m。规划红线宽度为23m,道路设计等级为城市主干线。施工内容为道路工程、给排水工程、桥梁工程、电气工程、绿化工程等,工期历时270天。因给水工程沟槽开挖深度不大、施工难度小,根据地质勘察报告,本次设计给水管所落土层地质状况较好,基本上落于道路填方段(三类土),地基承载力较好,同时场地地下水埋设较深,对管道施工无甚影响,因此管道基础下铺设10cm碎石找平后即可对管道基础进行施工。考虑到管道敷设较浅,采用明开槽方坡开挖对给水管道进行施工,沟槽边坡比采用1:0.75,一侧堆土。
