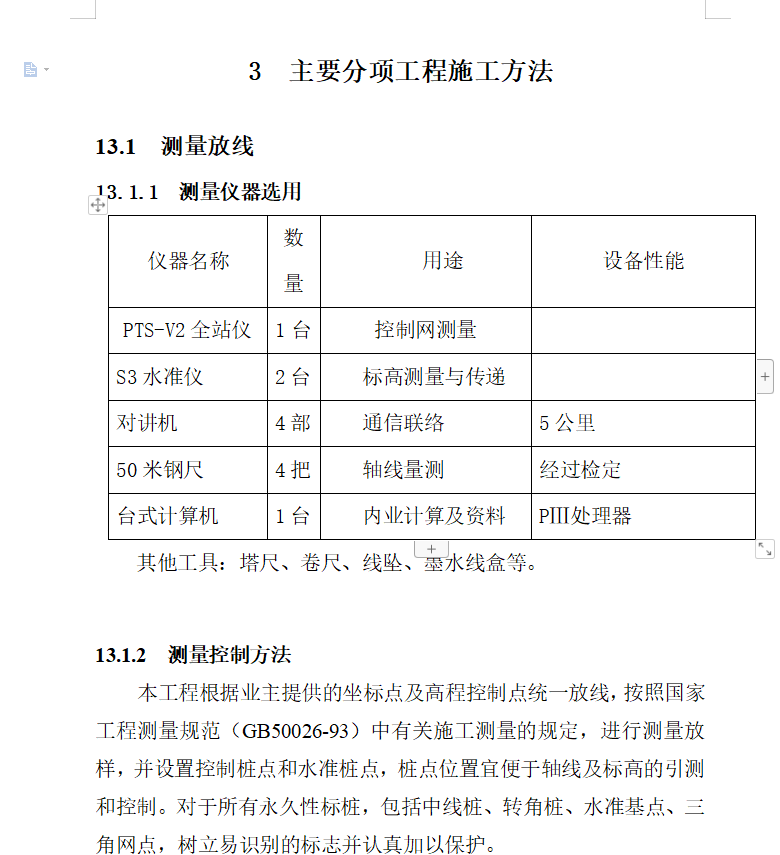

保证施工测量的连续性和一致性,根据业主提供的坐标控制点,确定坡顶和坡脚线,并根据设计图反映的开挖区确定挖方边坡坡度和坡顶线(开挖边界线)。然后在坡顶线上设置互相通视的坐标控制点及四等高程水准点。控制点采用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差,分配得各控制坐标点,这些桩点设置在施工现场内浇灌砼保护,桩点用钢筋桩面刻十字丝保存。在场地内作若干水准点,并作闭合水准测量,闭合差在允许范围内平差,分配得各高程水准点。设置的坐标控制网及各水准点每隔十天左右做一次复核测量,防止各点沉降或碰动。
