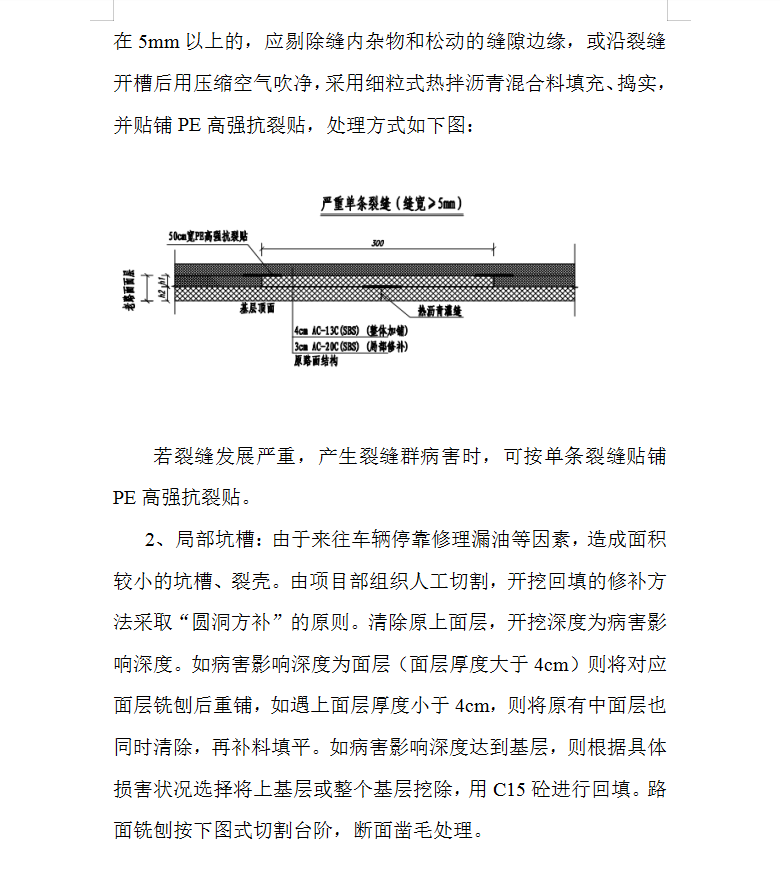

全长 8.511km。其中K7+059~K10+396.5 段老路路面进行修复、罩面施工。道路总宽度22m,为双向两车道断面:5m水泥地坪+2.5m硬路肩+2*3.5m行车道+2.5m硬路肩+5m水泥地坪。
路面破损调查:采用RTK辅以卡尺、钢卷尺量测,按车道徒步方式逐一调查、定位、记录,然后汇总整理。
K7+059~K10+396.5 段主要病害有:1、纵向或横向裂缝;2、大面积龟裂;3、坑槽;4、车辙。
