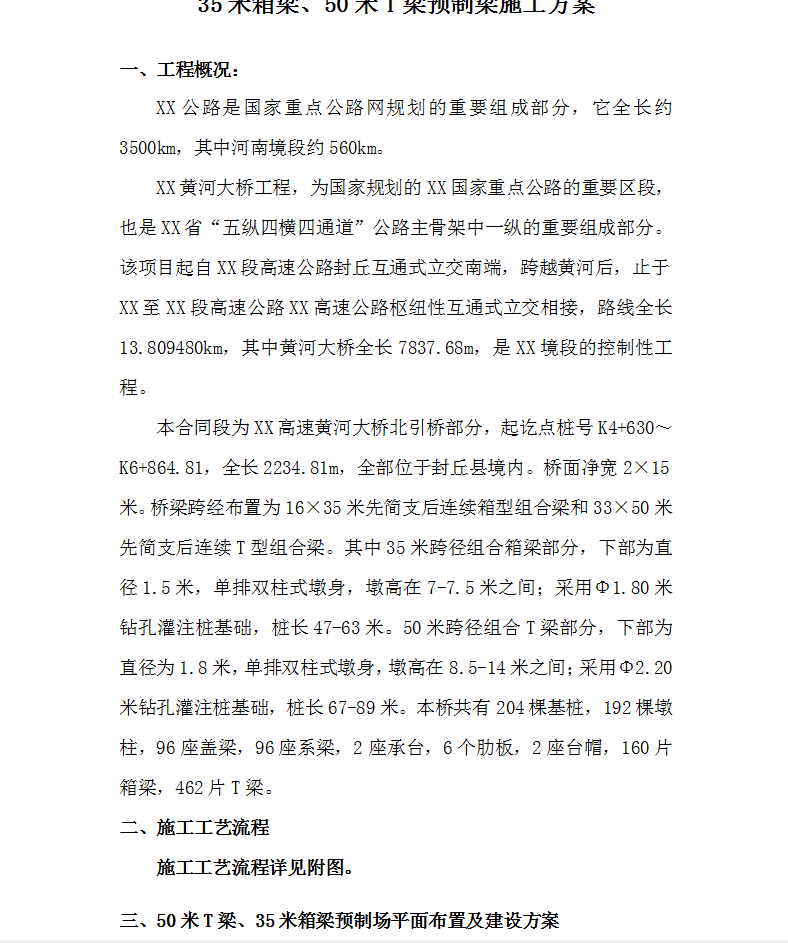

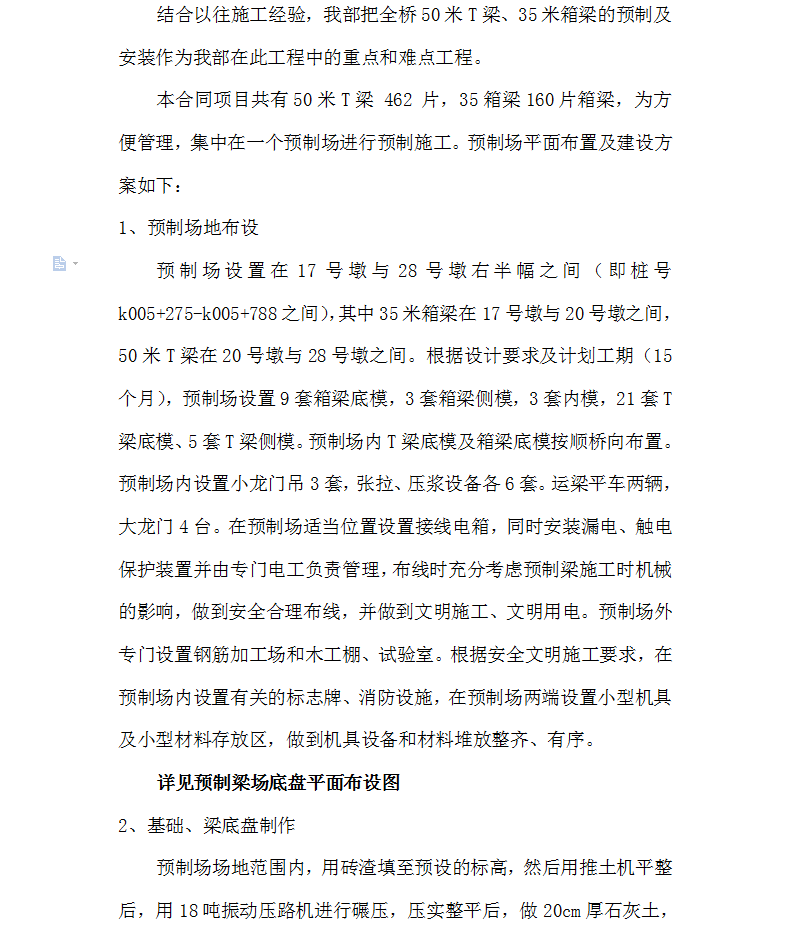

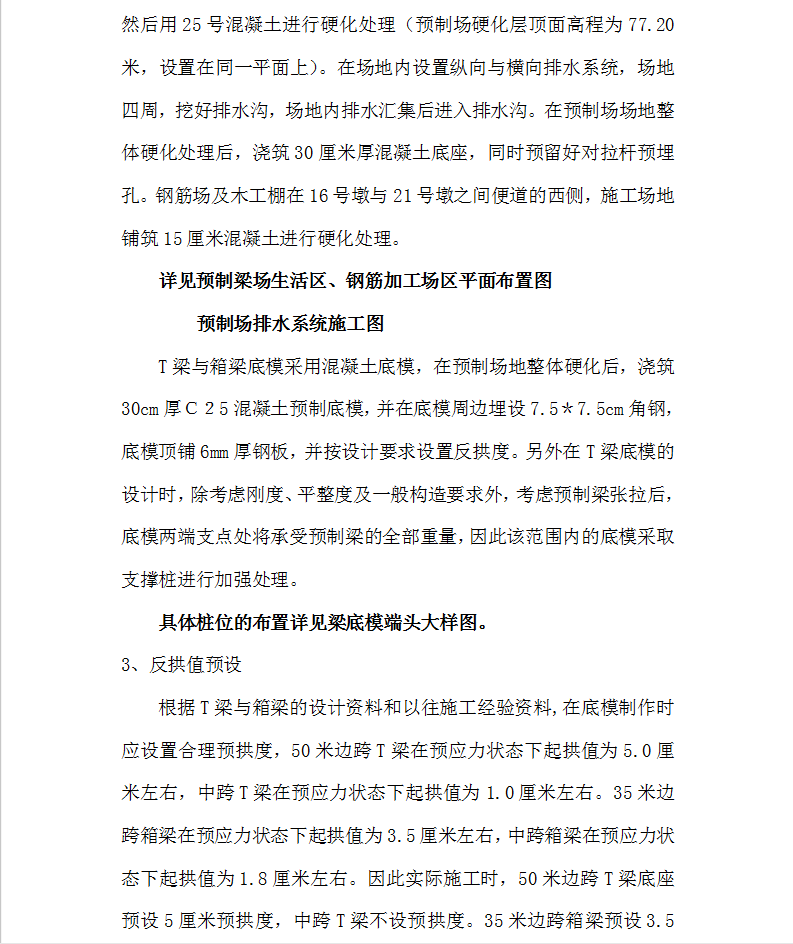

XX公路是国家重点公路网规划的重要组成部分,它全长约3500km,其中XX境段约560km。
XX黄河大桥工程,为国家规划的XX国家重点公路的重要区段,也是XX省“五纵四横四通道”公路主骨架中一纵的重要组成部分。该项目起自XX段高速公路封丘互通式立交南端,跨越黄河后,止于XX至XX段高速公路XX高速公路枢纽性互通式立交相接,路线全长13.809480km,其中黄河大桥全长7837.68m,是XX境段的控制性工程。
本合同段为XX高速黄河大桥北引桥部分,起讫点桩号K4+630~K6+864.81,全长2234.81m,全部位于封丘县境内。桥面净宽2×15米。桥梁跨经布置为16×35米先简支后连续箱型组合梁和33×50米先简支后连续T型组合梁。其中35米跨径组合箱梁部分,下部为直径1.5米,单排双柱式墩身,墩高在7-7.5米之间;采用Φ1.80米钻孔灌注桩基础,桩长47-63米。50米跨径组合T梁部分,下部为直径为1.8米,单排双柱式墩身,墩高在8.5-14米之间;采用Φ2.20米钻孔灌注桩基础,桩长67-89米。本桥共有204棵基桩,192棵墩柱,96座盖梁,96座系梁,2座承台,6个肋板,2座台帽,160片箱梁,462片T梁。
