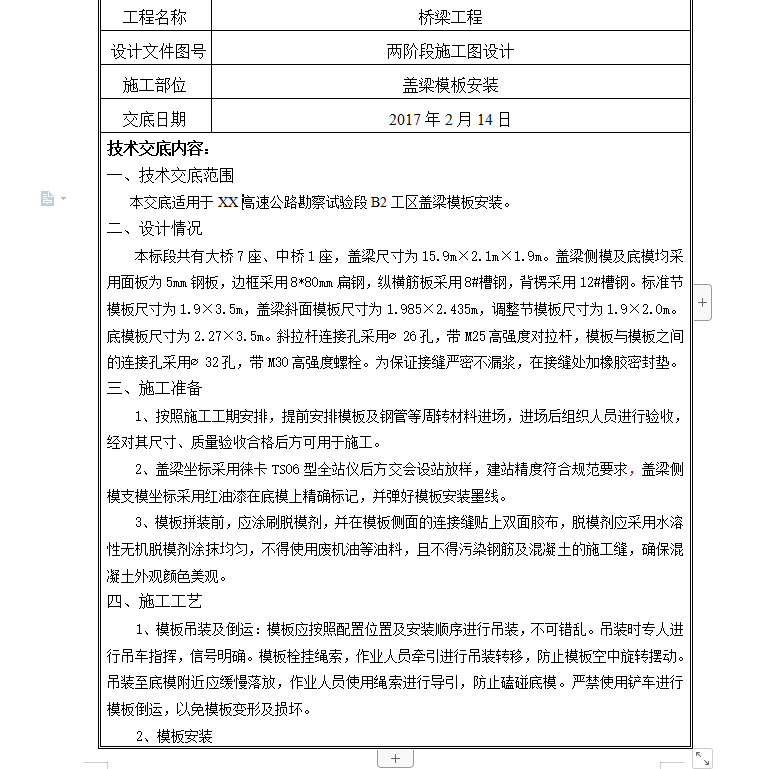

本交底适用于XX高速公路勘察试验段B2工区盖梁模板安装。
本标段共有大桥7座、中桥1座,盖梁尺寸为15.9m×2.1m×1.9m。盖梁侧模及底模均采用面板为5mm钢板,边框采用8*80mm扁钢,纵横筋板采用8#槽钢,背楞采用12#槽钢。标准节模板尺寸为1.9×3.5m,盖梁斜面模板尺寸为1.985×2.435m,调整节模板尺寸为1.9×2.0m。底模板尺寸为2.27×3.5m。斜拉杆连接孔采用∅26孔,带M25高强度对拉杆,模板与模板之间的连接孔采用∅32孔,带M30高强度螺栓。为保证接缝严密不漏浆,在接缝处加橡胶密封垫。
按照施工工期安排,提前安排模板及钢管等周转材料进场,进场后组织人员进行验收,经对其尺寸、质量验收合格后方可用于施工。
盖梁坐标采用徕卡TS06型全站仪后方交会设站放样,建站精度符合规范要求,盖梁侧模支模坐标采用红油漆在底模上精确标记,并弹好模板安装墨线。

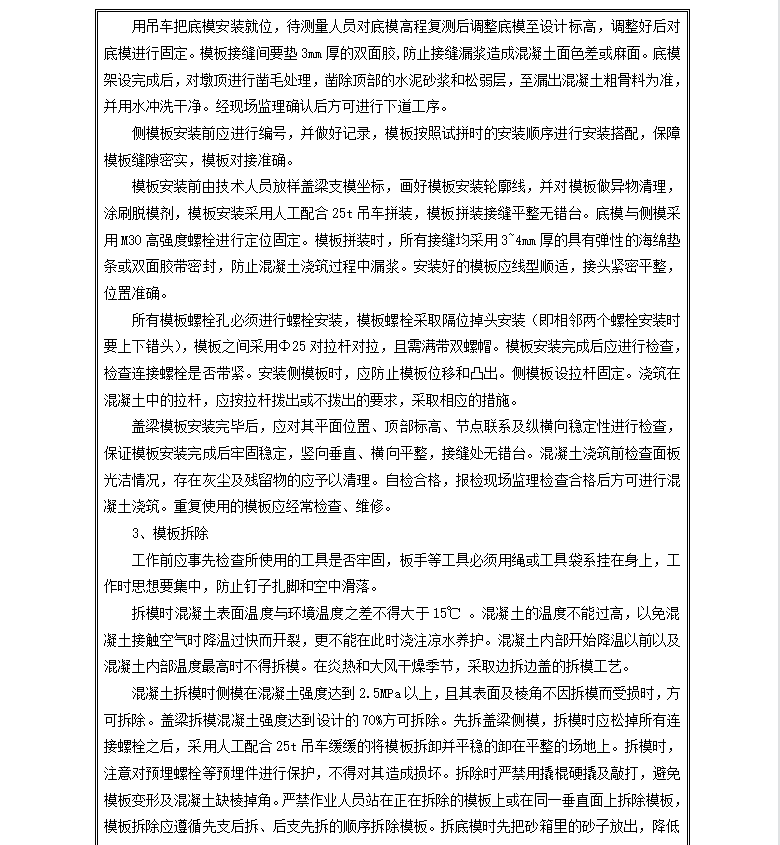

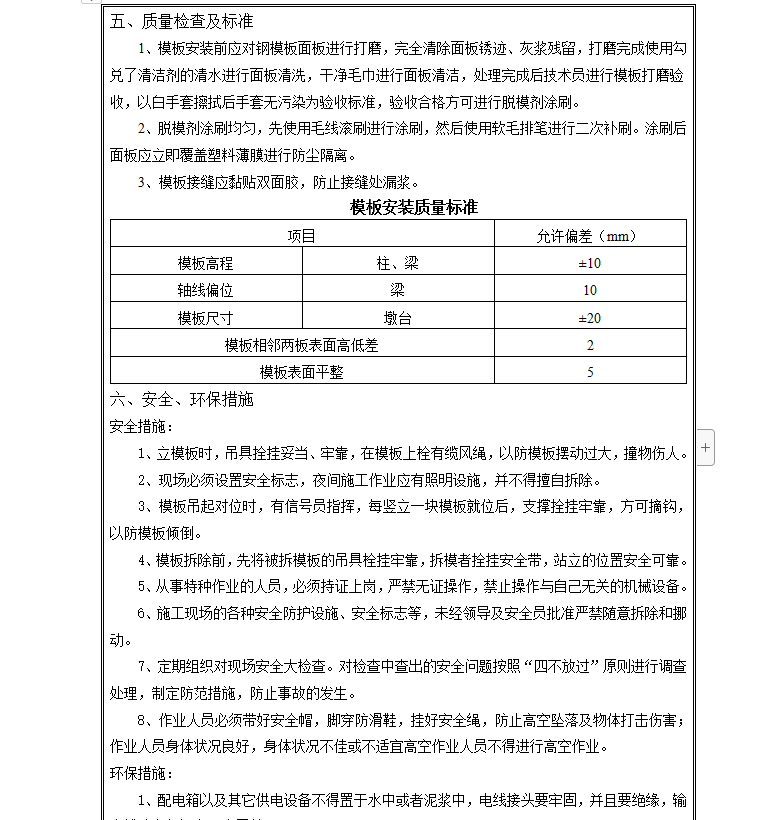

模板拼装前,应涂刷脱模剂,并在模板侧面的连接缝贴上双面胶布,脱模剂应采用水溶性无机脱模剂涂抹均匀,不得使用废机油等油料,且不得污染钢筋及混凝土的施工缝,确保混凝土外观颜色美观。
