西纬二路位于XX市东胜区铁西三期片区内,西起于经一路,东至经三路,道路全长674.349米,规划为城市支道,规划红线宽度20米,具体断面布置为:
3.0m(人行道)+14m(机动车道) +3.0m(人行道),全宽20米。人行道左侧设置5米的设施带,右侧设置4.0米的设施带,路基全宽28.米。

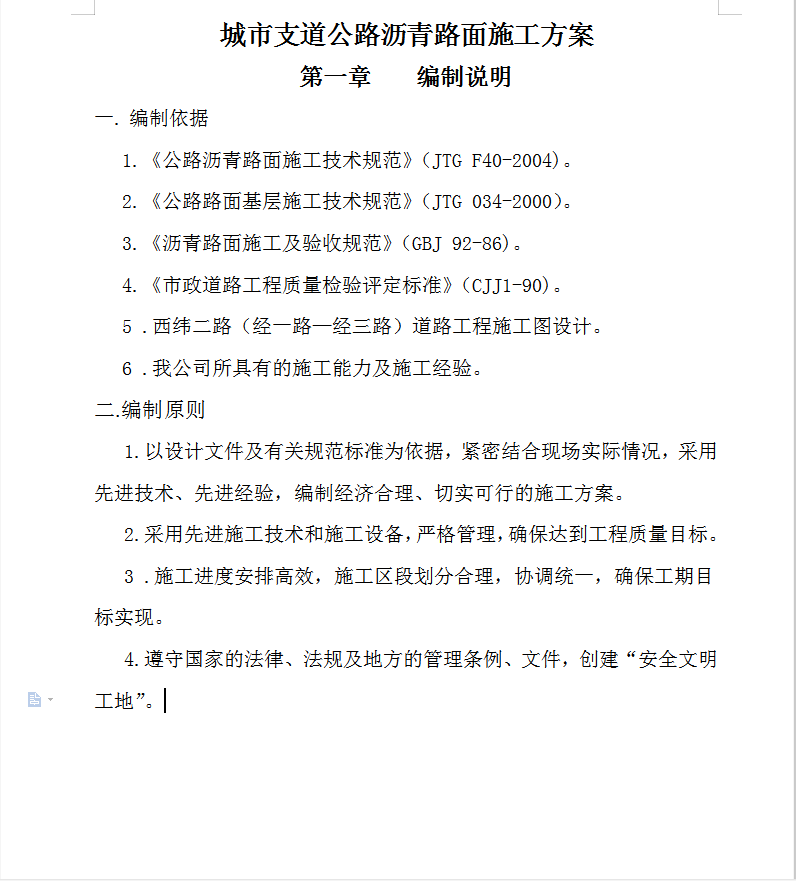

主要工程内容包括:红线范围内的机动车道、人行道及雨水污水管网工程。
第二节 工程概况
一.平面设计
西纬二路西起经一路,东至经三路路,道路全长674.349米(已刨除沿线相交路口);设计中心线采用规划中心线,道路红线全宽20米;坐标系为东胜区独立坐标系;与规划道路相交时,路口按规划宽度预留,与相交路相接
二.纵断面设计
道路控制点设计高程与规划高程一致,最大纵坡2.101%,最小纵坡1.021%,采用高程系为1956年黄海高程系。
三. 横断面设计
1. 横断面设计具体断面布置为:
4.5m(设施带)+3.0m(人行道) +14.0m(非机动车道) 3.0m(人行道) +4.0m(设施带),全宽28.5米。

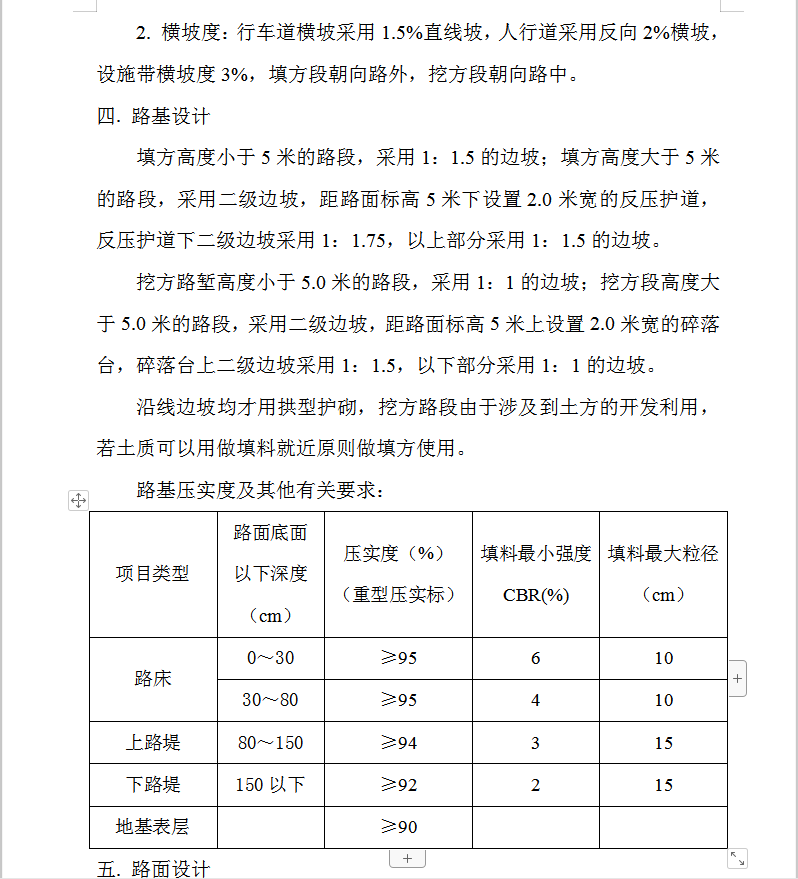

2. 横坡度:行车道横坡采用1.5%直线坡,人行道采用反向2%横坡,设施带横坡度3%,填方段朝向路外,挖方段朝向路中。
四. 路基设计
填方高度小于5米的路段,采用1:1.5的边坡;填方高度大于5米的路段,采用二级边坡,距路面标高5米下设置2.0米宽的反压护道,反压护道下二级边坡采用1:1.75,以上部分采用1:1.5的边坡。
挖方路堑高度小于5.0米的路段,采用1:1的边坡;挖方段高度大于5.0米的路段,采用二级边坡,距路面标高5米上设置2.0米宽的碎落台,碎落台上二级边坡采用1:1.5,以下部分采用1:1的边坡。
沿线边坡均才用拱型护砌,挖方路段由于涉及到土方的开发利用,若土质可以用做填料就近原则做填方使用。
常见问题
相关文章
猜你喜欢
- 干货:市政工程(技术交底、安全交底、施工组织设计方案、图纸等)你值得拥有(是技术总工、技术员、资料员、施工员、质量员需要的) 2023-08-09
- 特大桥桩基首件工程施工方案 2023-04-21
- 高速公路系梁、墩柱和盖梁施工方案 2023-04-21
- 环岛轻轨钻孔桩施工方案及技术措施 2023-04-21
- 轻轨AFC施工方案 2023-04-21
- 城市轻轨施工组织设计 150P 2023-04-21
- 轻轨联络通道兼泵房施工方案 2023-04-21
- 轨道交通一号线一期工程区间桥梁、车站土建项目投标书 2023-04-21
- 轨道交通预应力施工作业方案 2023-04-21
- 轻轨工程箱梁施工方案 2023-04-21
