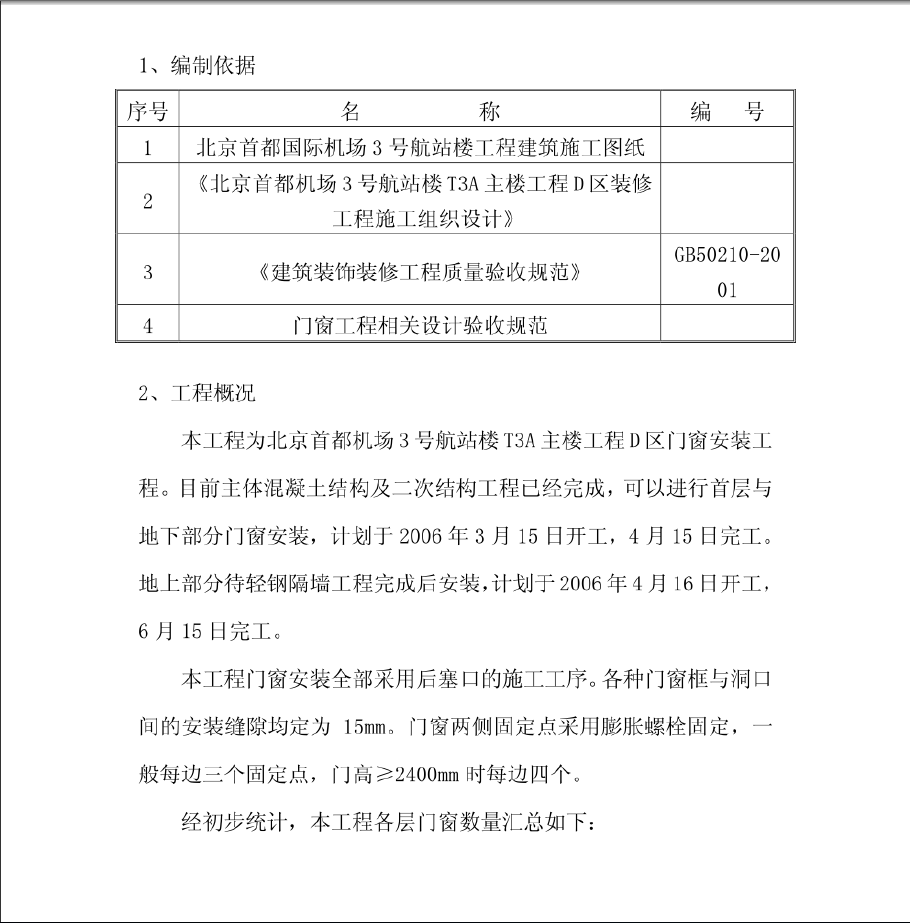

本工程门窗安装全部采用后塞口的施工工序。各种门窗框与洞口间的安装缝隙均定为15mm。 门窗两侧固定点采用膨胀螺栓固定,一般每边三个固定点,门高≥2400mm时每边四个。木门进场前安排好存放房间,房间保证防潮并无施工用水渗漏,靠墙、靠地的一面应刷防腐涂料,其他各面及扇均应涂刷清油一道。刷油后分类码放平整,底层应垫平、垫高。每层框与框、扇与扇间垫木板条通风,不得露天堆放。
