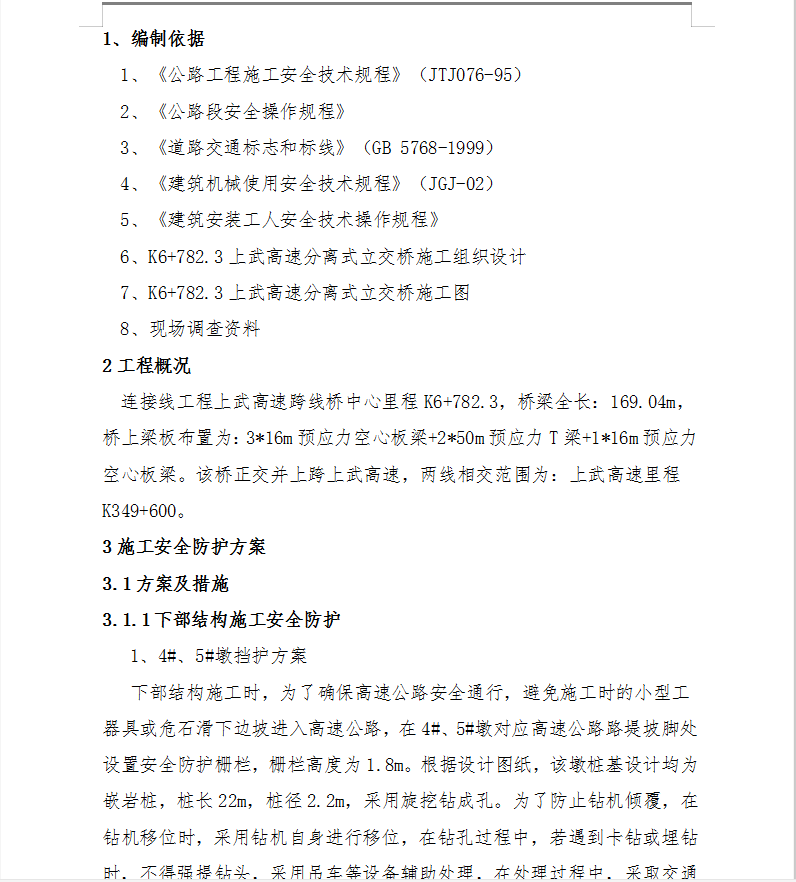

2工程概况
连接线工程上武高速跨线桥中心里程K6+782.3,桥梁全长:169.04m,桥上梁板布置为:3*16m预应力空心板梁+2*50m预应力T梁+1*16m预应力空心板梁。该桥正交并上跨上武高速,两线相交范围为:上武高速里程K349+600。
3施工安全防护方案
3.1方案及措施
3.1.1下部结构施工安全防护
1、4#、5#墩挡护方案
下部结构施工时,为了确保高速公路安全通行,避免施工时的小型工器具或危石滑下边坡进入高速公路,在4#、5#墩对应高速公路路堤坡脚处设置安全防护栅栏,栅栏高度为1.8m。根据设计图纸,该墩桩基设计均为嵌岩桩,桩长22m,桩径2.2m,采用旋挖钻成孔。为了防止钻机倾覆,在钻机移位时,采用钻机自身进行移位,在钻孔过程中,若遇到卡钻或埋钻时,不得强提钻头,采用吊车等设备辅助处理,在处理过程中,采取交通管制措施。在混凝土浇筑及钢筋安装时,专人指挥作业设备。在墩柱及盖梁施工完成后,立即对墩柱进行回填,并恢复路堑边坡。
2、恢复原地面:将施工破坏的高速公路边上原地面边坡地形地貌进行恢复。
3.1.2架桥安全防护
1、防护棚设计方案选择
在施工过程中,为了确保上武高速安全通行,在上跨上武高速处设置安全防护棚。根据现场查看,该处安全防护棚罩搭设长40m,宽30m,防护棚净高5m(设计要求防护棚在高速范围内任意点净空不小于5米),防护棚设在高速公路上方,在施工期间保持高速公路双向正常通行。防护棚满足施工安全要求,防护棚考虑自重和物体坠落荷载。
1)安全棚罩基础

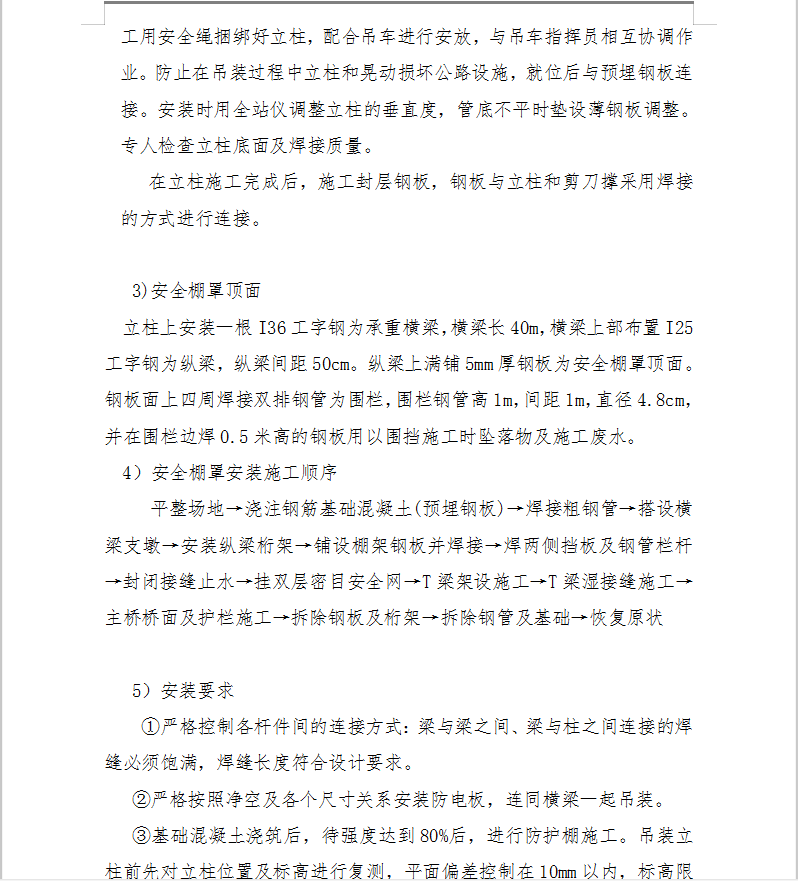

防护棚基础为条形基础,采用C30混凝土进行浇筑,基础结构尺寸为高2.0m×长40m×宽1.5m,基础预埋钢板采用50cm×50cm×1.5cm,并布置4个地脚螺栓。防护棚基础共设计3条,布置在4#、5#主墩(上武高速公路边坡坡脚)及上武高速中央分隔带处。中央分隔带处基础高出现路面1m以上,施工时中央分隔带处下设有通信光缆管道,条形基础施工前人工开挖出管道位置,并用钢筋砼整体浇筑保护,避免防护棚基础将管道压扁。
常见问题
相关文章
猜你喜欢
- 免费分享:建筑施工计算手册、路桥施工计算手册(西南工程联盟提供)同时有脚手架计算等物超所值 2023-06-20
- 市政造价学习干货:书籍,工程计算表,施工工艺,市政造价预算一本通、施工图例等 2023-06-14
- 桥梁设计软件之桥梁博士设计计算方法 65P 2023-04-21
- 铁路桥梁预应力自动张拉系统 97P 2023-04-21
- 混凝土箱梁蒸汽养护技术与设备的研究设计 16P 2023-04-21
- 跨既有线连续梁转体施工技术总结 18P 2023-04-21
- 潮汐环境下箱套安拆及封底施工总结 14P 2023-04-21
- 砼耐久性和高性能砼介绍 118P 2023-04-21
- 梁场拌和站钢筋加工场大临建设方案 49P 2023-04-21
- 桥梁减隔震技术基本概念及设计计算 77P 2023-04-21
