地铁工程轨排增设旋喷桩加固施工技术交底
最近更新 2023年04月18日
资源编号 607132

#最新
地铁工程轨排增设旋喷桩加固施工技术交底

2023-04-18 轨道工程 0 633
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

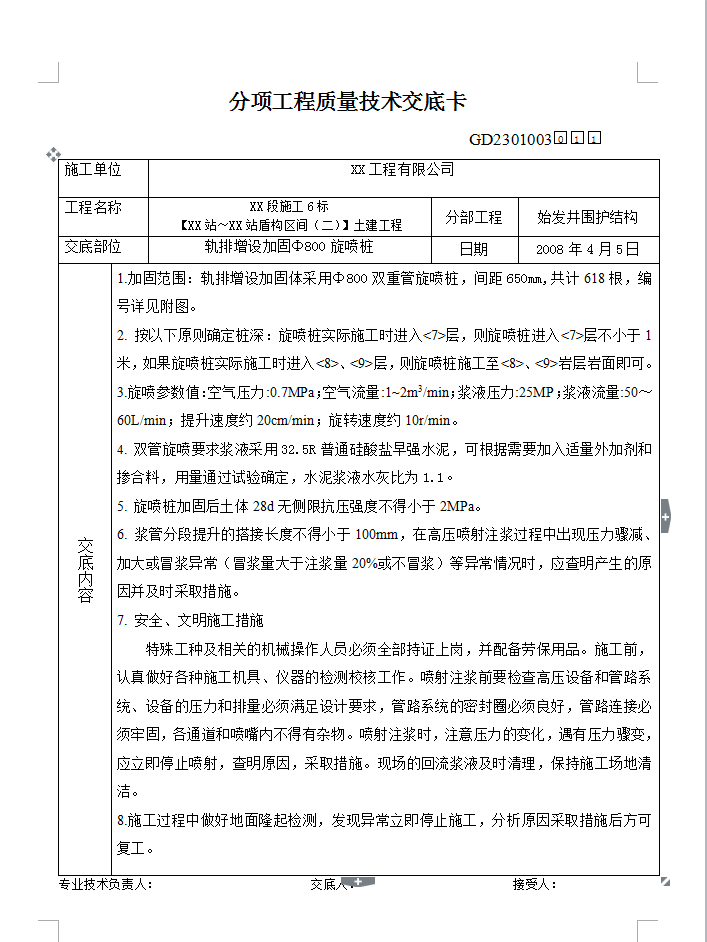

1.加固范围:轨排增设加固体采用Φ800双重管旋喷桩,间距650mm,共计618根,编号详见附图。2. 按以下原则确定桩深:旋喷桩实际施工时进入<7>层,则旋喷桩进入<7>层不小于1米,如果旋喷桩实际施工时进入<8>、<9>层,则旋喷桩施工至<8>、<9>岩层岩面即可。3.旋喷参数值:空气压力:0.7MPa;空气流量:1~2m3/min;浆液压力:25MP;浆液流量:50~60L/min;提升速度约20cm/min;旋转速度约10r/min。4. 双管旋喷要求浆液采用32.5R普通硅酸盐早强水泥,可根据需要加入适量外加剂和掺合料,用量通过试验确定,水泥浆液水灰比为1.1。
5. 旋喷桩加固后土体28d无侧限抗压强度不得小于2MPa。6. 浆管分段提升的搭接长度不得小于100mm,在高压喷射注浆过程中出现压力骤减、加大或冒浆异常(冒浆量大于注浆量20%或不冒浆)等异常情况时,应查明产生的原因并及时采取措施。
