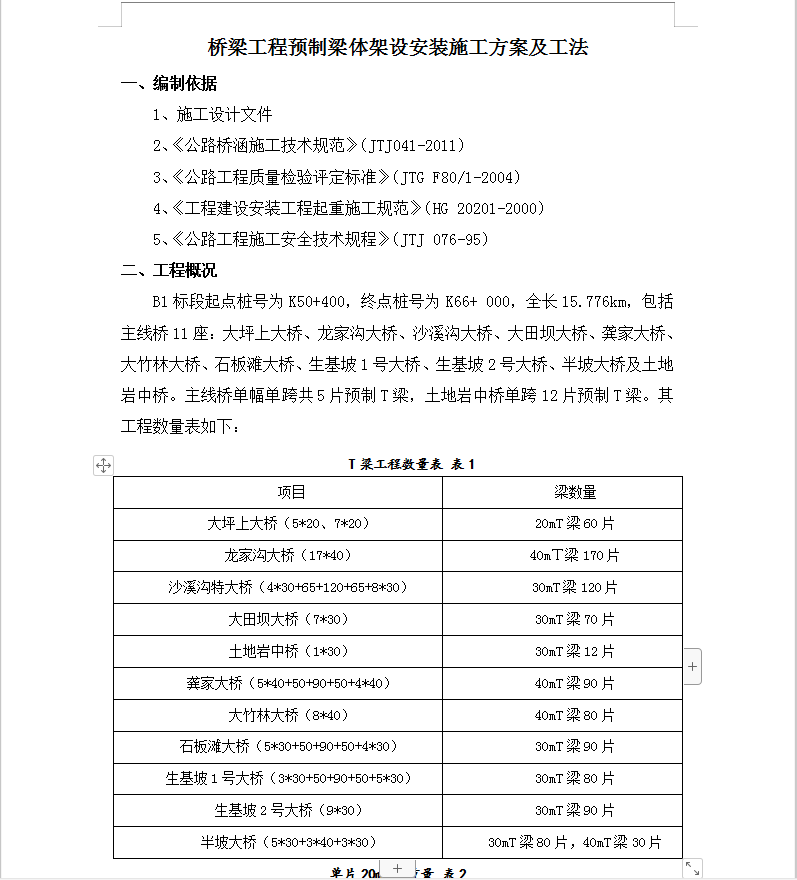

B1标段起点桩号为K50+400,终点桩号为K66+ 000,全长15.776km,包括主线桥11座:大坪上大桥、龙家沟大桥、沙溪沟大桥、大田坝大桥、龚家大桥、大竹林大桥、石板滩大桥、生基坡1号大桥、生基坡2号大桥、半坡大桥及土地岩中桥。主线桥单幅单跨共5片预制T梁,土地岩中桥单跨12片预制T梁。
3.1、梁体供应
本标段内所有预制梁体均采取自建梁场生产预制的方式供应。本标段内设置3个梁场,以满足本标段内梁体的预制生产施工。
一号梁场(K50+873-K51+192),负责预制龙河东岸70片、龙家沟大桥170片40mT梁;大坪上大桥60片20mT梁。二号梁场(K57+159-K57+514),负责预制沙溪沟120片、大田坝大桥70片、土地岩中桥12片30mT梁;龚家90片、大竹林大桥80片40mT梁。三号梁场(K64+445-K64+800),负责预制石板滩90片、生基坡1#大桥80片、生基坡2#大桥90片、半坡大桥80片30mT梁;半坡大桥30片40mT梁。

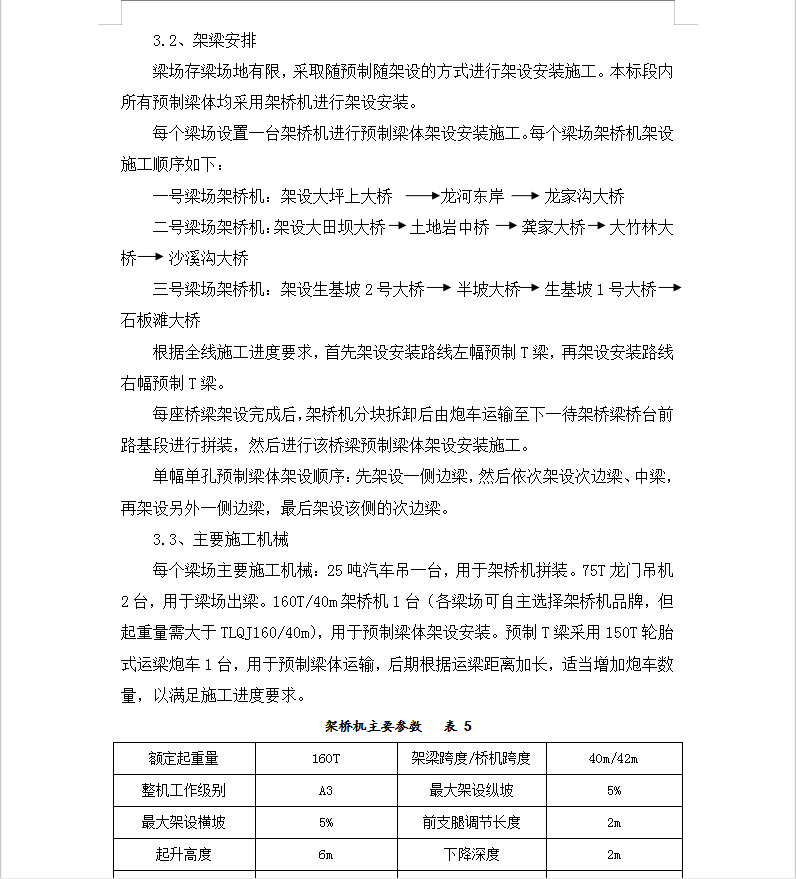

3.2、架梁安排
梁场存梁场地有限,采取随预制随架设的方式进行架设安装施工。本标段内所有预制梁体均采用架桥机进行架设安装。
每个梁场设置一台架桥机进行预制梁体架设安装施工。每个梁场架桥机架设施工顺序如下:
一号梁场架桥机:架设大坪上大桥 龙河东岸 龙家沟大桥
二号梁场架桥机:架设大田坝大桥 土地岩中桥 龚家大桥 大竹林大桥 沙溪沟大桥
三号梁场架桥机:架设生基坡2号大桥 半坡大桥 生基坡1号大桥 石板滩大桥
根据全线施工进度要求,首先架设安装路线左幅预制T梁,再架设安装路线右幅预制T梁。
每座桥梁架设完成后,架桥机分块拆卸后由炮车运输至下一待架桥梁桥台前路基段进行拼装,然后进行该桥梁预制梁体架设安装施工。
单幅单孔预制梁体架设顺序:先架设一侧边梁,然后依次架设次边梁、中梁,再架设另外一侧边梁,最后架设该侧的次边梁。
常见问题
相关文章
猜你喜欢
- 免费分享:建筑施工计算手册、路桥施工计算手册(西南工程联盟提供)同时有脚手架计算等物超所值 2023-06-20
- 市政造价学习干货:书籍,工程计算表,施工工艺,市政造价预算一本通、施工图例等 2023-06-14
- 桥梁设计软件之桥梁博士设计计算方法 65P 2023-04-21
- 铁路桥梁预应力自动张拉系统 97P 2023-04-21
- 混凝土箱梁蒸汽养护技术与设备的研究设计 16P 2023-04-21
- 跨既有线连续梁转体施工技术总结 18P 2023-04-21
- 潮汐环境下箱套安拆及封底施工总结 14P 2023-04-21
- 砼耐久性和高性能砼介绍 118P 2023-04-21
- 梁场拌和站钢筋加工场大临建设方案 49P 2023-04-21
- 桥梁减隔震技术基本概念及设计计算 77P 2023-04-21
