土石方工程施工方案 28P

2023-04-18 建筑施工 0 599
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 2积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员

详情介绍

本工程总挖方量约为47327m3,场内倒运量为34807.7m3,外排土方量为12519.3m3。3.1施工准备工作。我司在合同承包阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为进场施工作准备。
技术准备工作:(1)落实项目部人选,组建强有力的项目经理部。
(2)认真审阅施工合同条件,对合同中不详尽条件提出质疑和施工前各项准备工作提出意见。
(3)组织工程技术人员熟悉相关合同条款,编制详细的施工方案,进行技术、安全、防火培训。做好技术、安全交底,安排好有关的前期准备工作。
3.1.2施工准备工作
(1)全面检修进场施工的机械设备,以保证施工前设备运转正常。
(2)编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作。
(3)落实相应的施工人员,并进行岗前培训和教育。
(4)做好材料和工艺设备的计划安排工作,使之满足连续施工的要求。

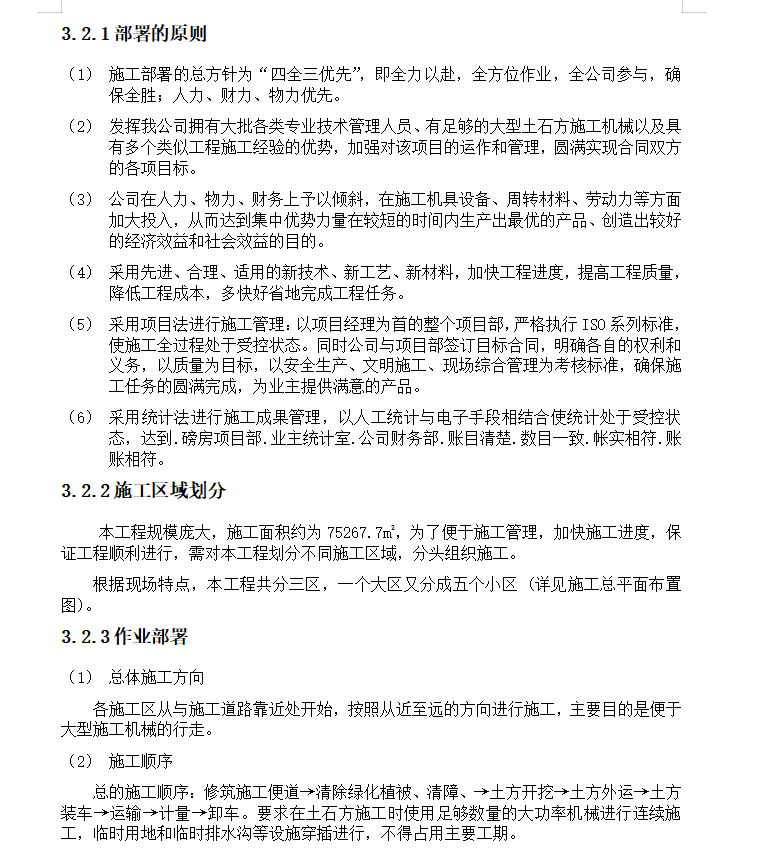

(5)在全公司范围内进行宣传,使全体员工了解本项目的情况,一旦合同签订,能全力以赴,支持本工程的施工。
