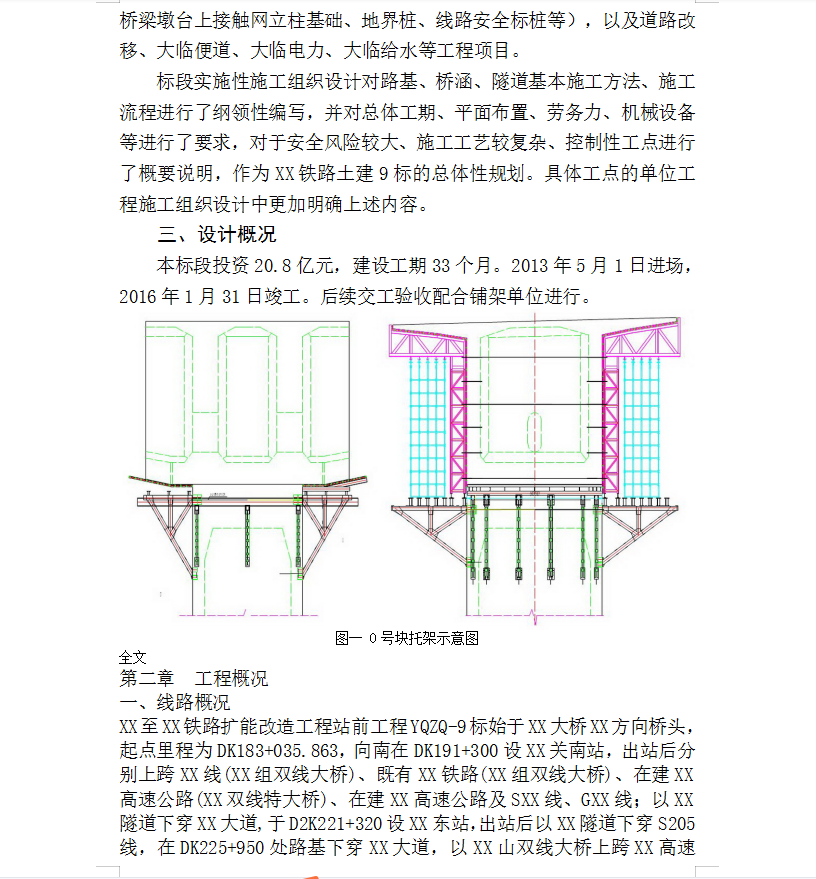

标段正线全长56.32km。共有路基45段,总长12.193km;站场2个,分别为XX关南站、XX东站;桥梁17.809km/42座,其中特大桥10.12km/11座,大桥6.986km/24座,中桥0.703km/7座;框架桥7座;涵洞25座;隧道22.856km/20座,其中短隧道(L≤500m) 1.591km/6座,中长隧道(500m<L≤3000m)18.247 km/13座,长隧道(3000m<L≤10000m)3.018 km/1座。
