机电安装(水暖电及人防)预留预埋施工总结 84P

2023-04-18 电气课件 0 618
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 5积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

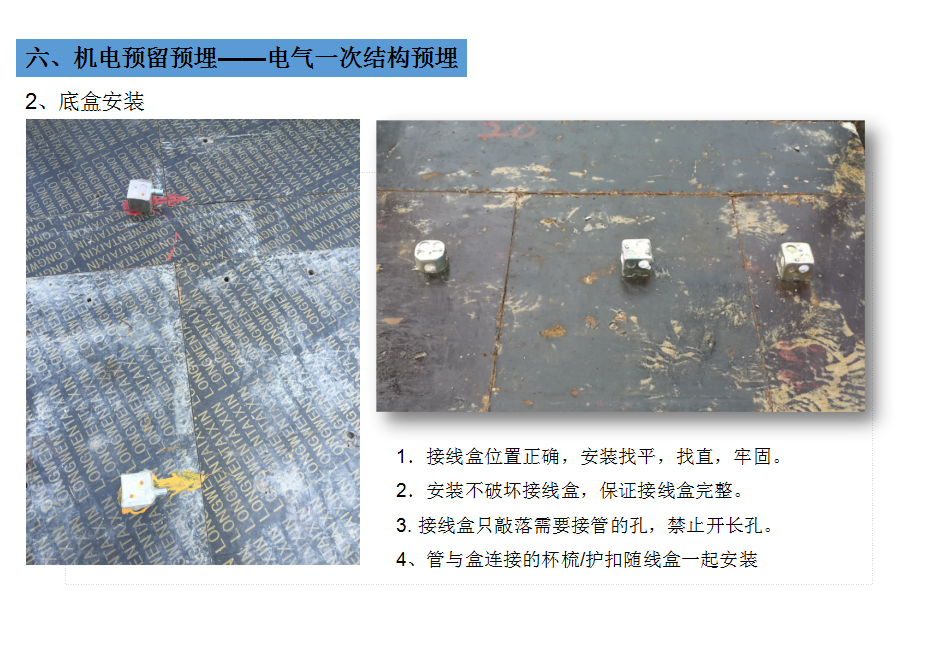

底盒安装:1.接线盒位置正确,安装找平,找直,牢固。2.安装不破坏接线盒,保证接线盒完整。3. 接线盒只敲落需要接管的孔,禁止开长孔。4、管与盒连接的杯梳/护扣随线盒一起安装。墙柱底盒预埋两种方式:直接预埋底盒:底盒随土建结构一次成型,对定位、安装工艺、土建结构误差要求较高。预埋泡沫:先预埋泡沫,抹灰前安装底盒,有利于实测实量标高控制,缺点是工序繁琐。过线盒设置要求:当电线保护管遇下列情况之一时,中间应增设过线盒,两个拉线点之间的距离应符合下列规定: (1)对无弯管路时,不超过30m;(2)两个拉线点之间有一个转弯时,不超过20m; (3)两个拉线点之间有两个转弯时,不超过15m; (4)两个拉线点之间有三个转弯时,不超过8m。消防各种联动线,如消防广播、消火栓联动线、消防电话总线等,长度通常超过规范要求,应按要求在适当位置增加过线盒。
