为保证基坑护坡工程冬季施工期间的施工质量和安全,保证工程的正常、连续进行,确保公司年度施工计划和质量目标的顺利实现,特制定本措施。
1、施工现场电、道路通畅,山坡切完成。现场无水源,购买施工用水。
2、施工机械进入现场,四台钻机,二台挖掘机,四台运土翻斗车,12吨自背吊一台,钢筋设备就位。
3、钢筋材料入场二次复检合格。
4、同商砼部门签订供应保障协议。

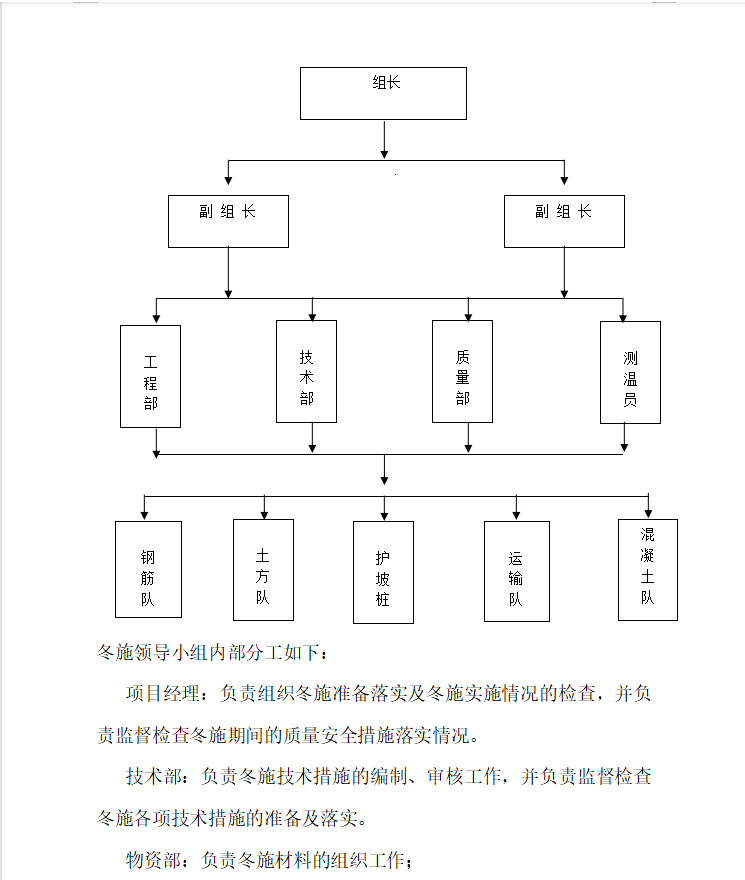

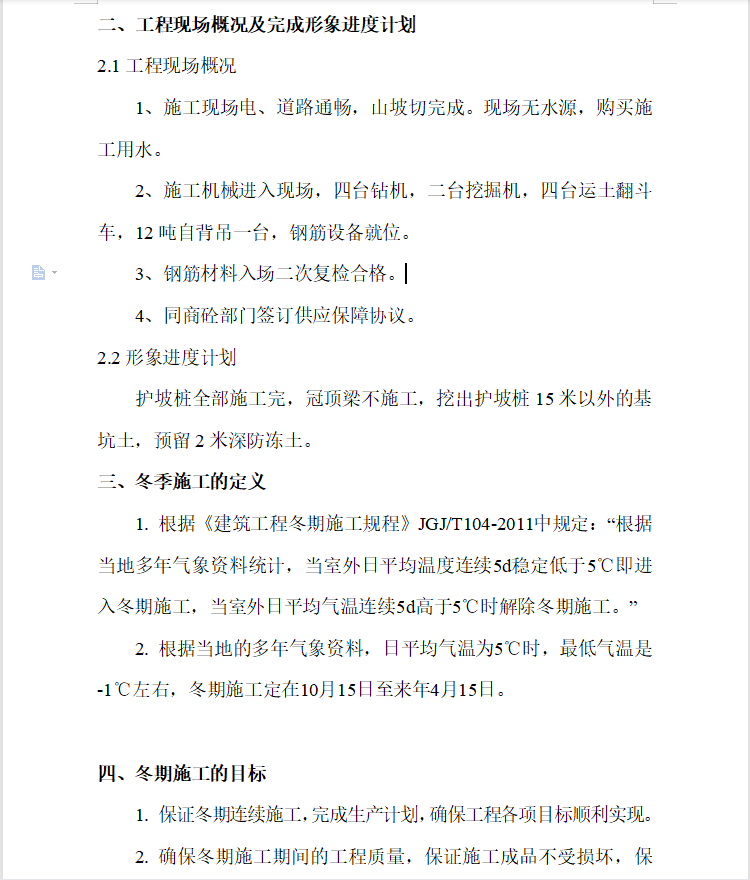

2.2形象进度计划
护坡桩全部施工完,冠顶梁不施工,挖出护坡桩15米以外的基坑土,预留2米深防冻土。
