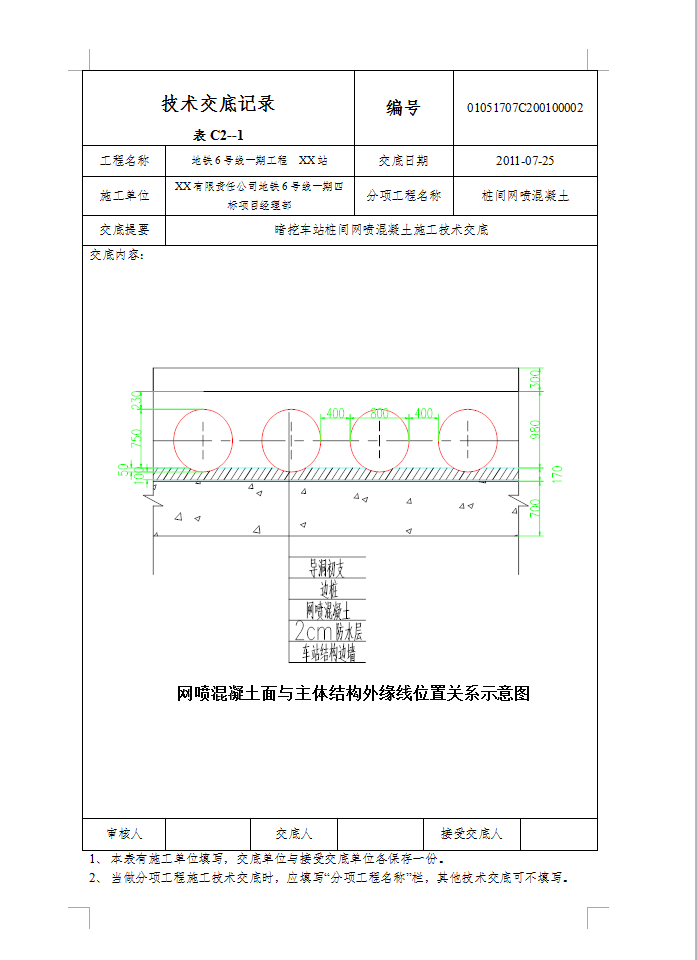

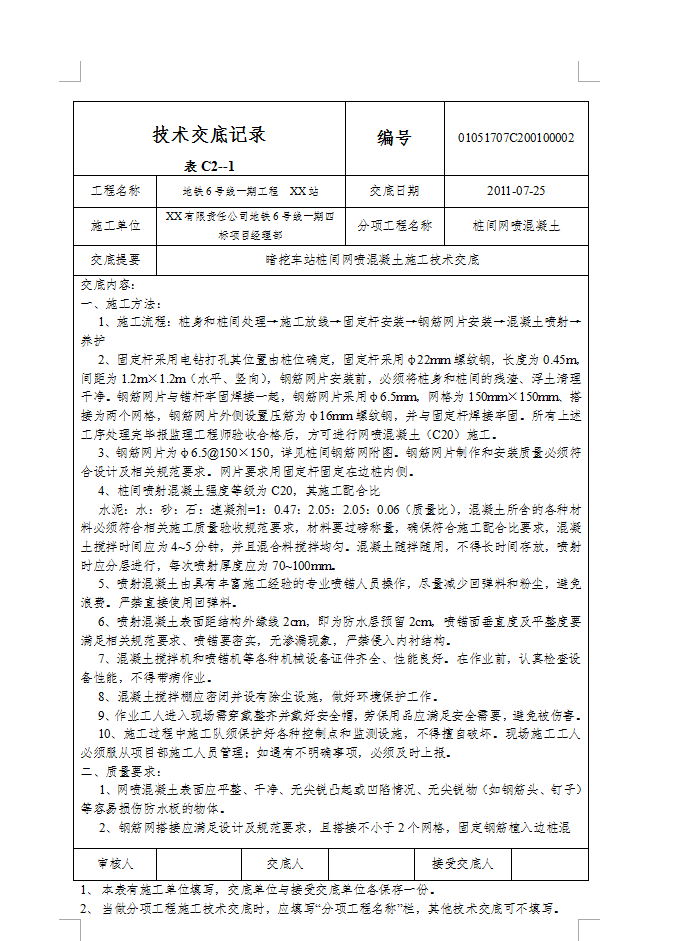

施工方法::1、施工流程:桩身和桩间处理→施工放线→固定杆安装→钢筋网片安装→混凝土喷射→养护

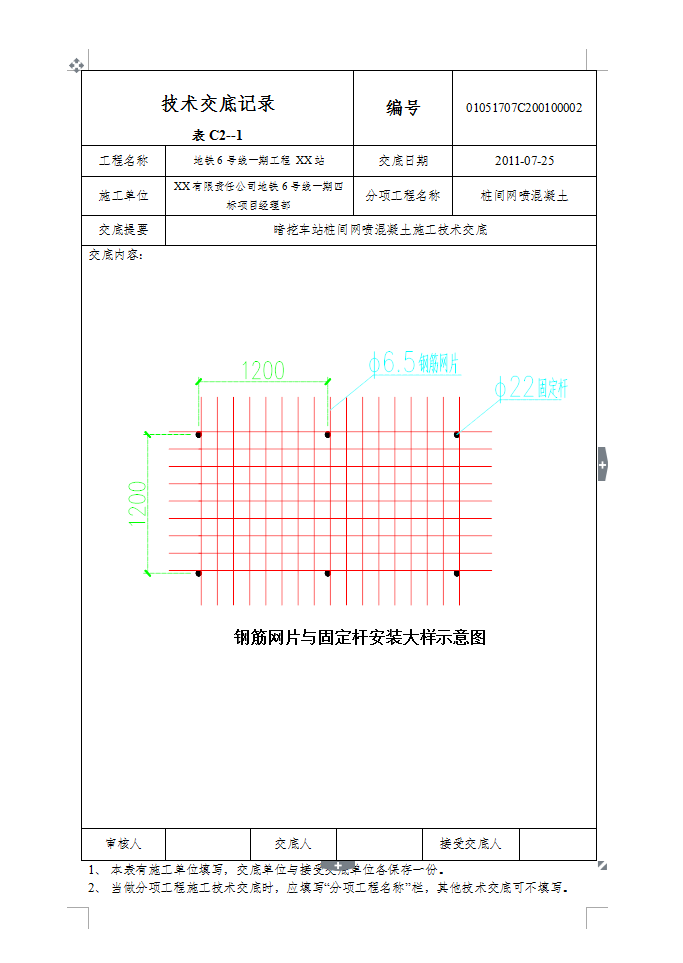

2、固定杆采用电钻打孔其位置由桩位确定,固定杆采用φ22mm螺纹钢,长度为0.45m,间距为1.2m×1.2m(水平、竖向),钢筋网片安装前,必须将桩身和桩间的残渣、浮土清理干净。钢筋网片与锚杆牢固焊接一起,钢筋网片采用φ6.5mm,网格为150mm×150mm、搭接为两个网格,钢筋网片外侧设置压筋为φ16mm螺纹钢,并与固定杆焊接牢固。所有上述工序处理完毕报监理工程师验收合格后,方可进行网喷混凝土(C20)施工。3、钢筋网片为φ6.5@150×150,详见桩间钢筋网附图。钢筋网片制作和安装质量必须符合设计及相关规范要求。网片要求用固定杆固定在边桩内侧。
