XX中心医院室外地下管道安装内容有:自动喷水给水管,室内消火栓给水管,生活给水管,室外消火栓给水管,液化石油气管,冷热给水管。主要材质有碳钢钢管、铸铁管。主要设备及管件有阀门、消火栓、水表及弯头、异径管、法兰等。管道的安装包括管道防腐、保温施工。

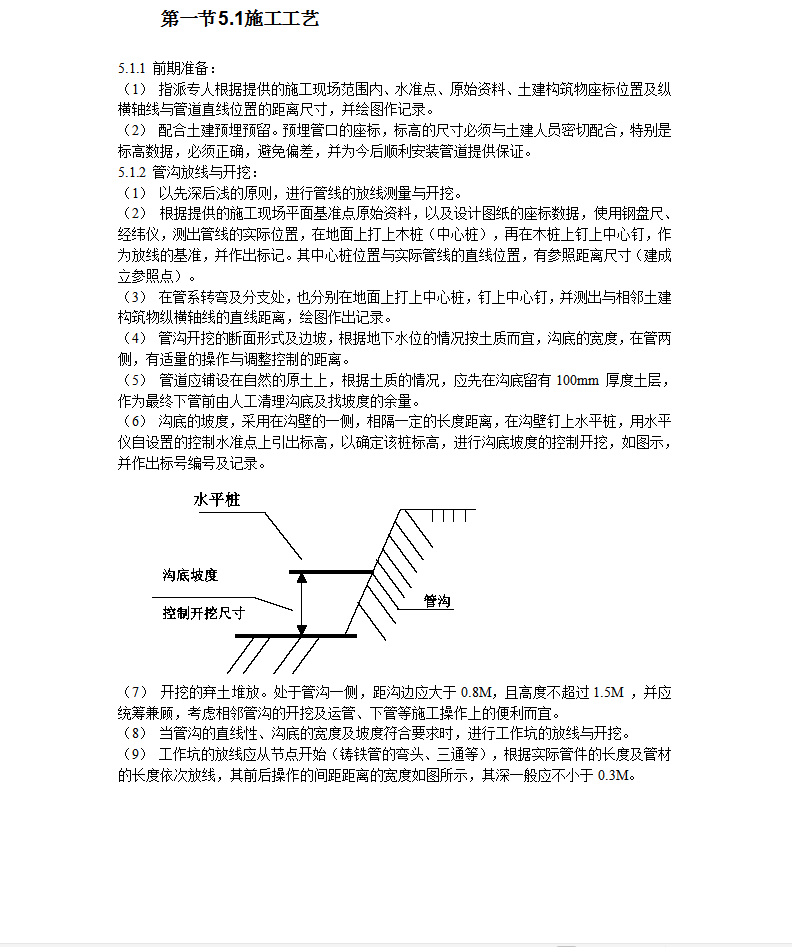

5.1.1 前期准备:
(1) 指派专人根据提供的施工现场范围内、水准点、原始资料、土建构筑物座标位置及纵横轴线与管道直线位置的距离尺寸,并绘图作记录。
(2) 配合土建预埋预留。预埋管口的座标,标高的尺寸必须与土建人员密切配合,特别是标高数据,必须正确,避免偏差,并为今后顺利安装管道提供保证。
5.1.2 管沟放线与开挖:
(1) 以先深后浅的原则,进行管线的放线测量与开挖。
(2) 根据提供的施工现场平面基准点原始资料,以及设计图纸的座标数据,使用钢盘尺、经纬仪,测出管线的实际位置,在地面上打上木桩(中心桩),再在木桩上钉上中心钉,作为放线的基准,并作出标记。其中心桩位置与实际管线的直线位置,有参照距离尺寸(建成立参照点)。
(3) 在管系转弯及分支处,也分别在地面上打上中心桩,钉上中心钉,并测出与相邻土建构筑物纵横轴线的直线距离,绘图作出记录。

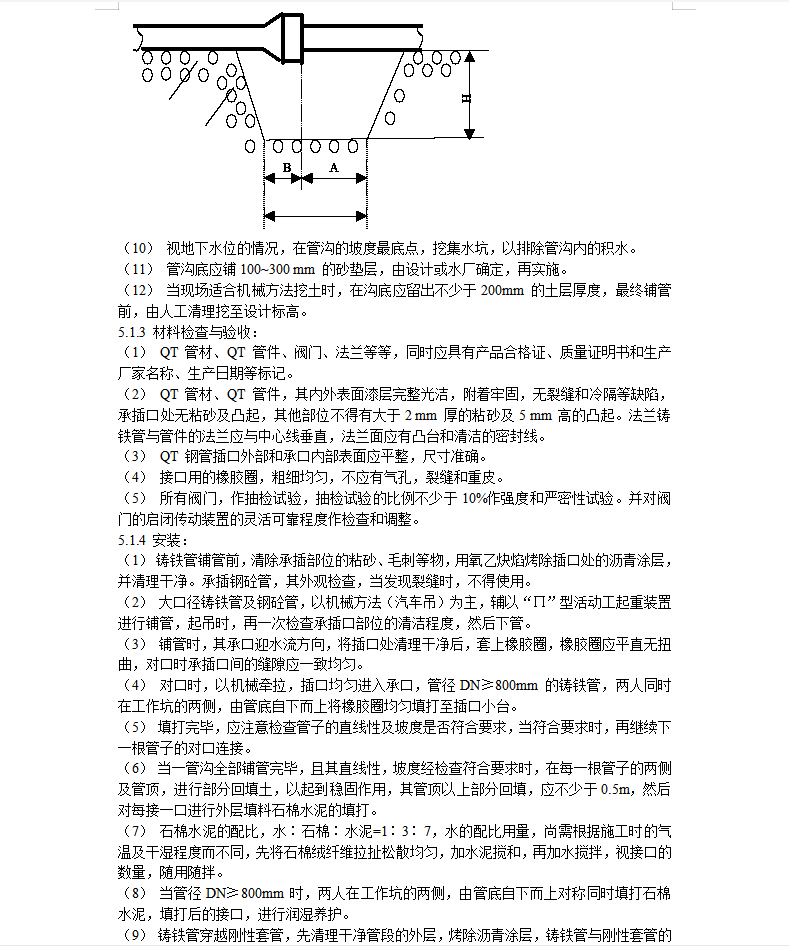

(4) 管沟开挖的断面形式及边坡,根据地下水位的情况按土质而宜,沟底的宽度,在管两侧,有适量的操作与调整控制的距离。
(5) 管道应铺设在自然的原土上,根据土质的情况,应先在沟底留有100mm 厚度土层,作为最终下管前由人工清理沟底及找坡度的余量。
(6) 沟底的坡度,采用在沟壁的一侧,相隔一定的长度距离,在沟壁钉上水平桩,用水平仪自设置的控制水准点上引出标高,以确定该桩标高,进行沟底坡度的控制开挖,如图示,并作出标号编号及记录。
常见问题
相关文章
猜你喜欢
- 西南工程联盟组委会分享:《水利水电工程施工质量检验与评定规程》SL 176-2007、《水利水电工程单元工程施工质量验收评定标准》SL 361-2021~SL 637-2012和SL 638-2013、SL 639-2013 2024-03-19
- 贺轩提供:水利水库、水利水电资料范例模板参考 2023-12-22
- 贺轩分享水利干货:SL-T19-2023水利基本建设项目竣工财务决算编制规程 2023-12-04
- 干货:市政工程(技术交底、安全交底、施工组织设计方案、图纸等)你值得拥有(是技术总工、技术员、资料员、施工员、质量员需要的) 2023-08-09
- 防汛抢险应急预案(PDF格式)5p 2023-04-21
- 防洪应急预案(PDF格式)35P 2023-04-21
- 防洪应急预案(PDF格式)6P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
