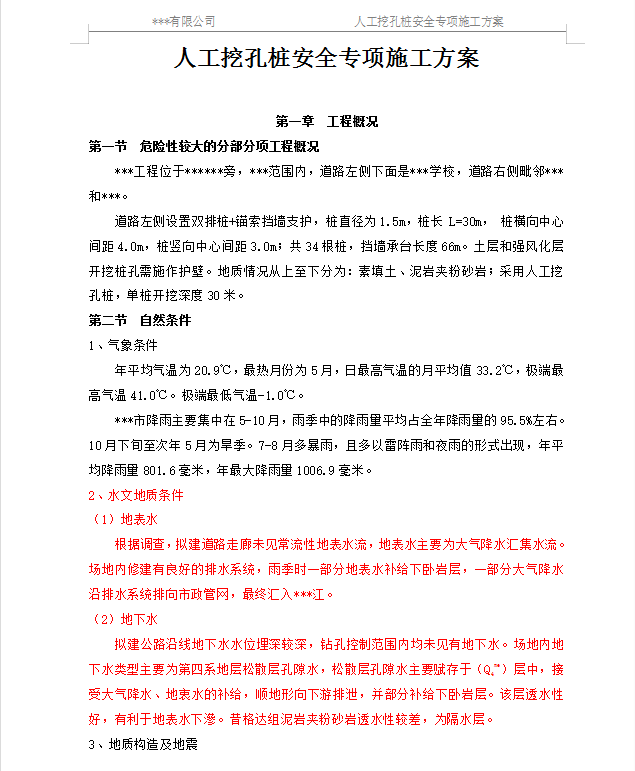

**工程位于******旁,***范围内,道路左侧下面是***学校,道路右侧毗邻***和***。
道路左侧设置双排桩+锚索挡墙支护,桩直径为1.5m,桩长 L=30m, 桩横向中心间距4.0m,桩竖向中心间距3.0m;共34根桩,挡墙承台长度66m。土层和强风化层开挖桩孔需施作护壁。地质情况从上至下分为:素填土、泥岩夹粉砂岩;采用人工挖孔桩,单桩开挖深度30米。

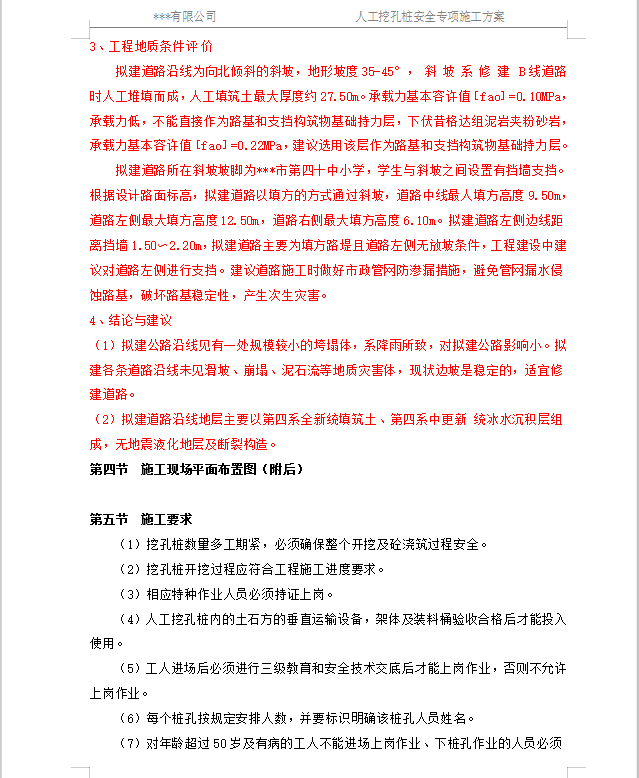

拟建道路所在斜坡坡脚为***市第四十中小学,边坡破坏将 威胁着学校学生的生命安全,后果很严重;拟建道路所在斜坡主要 由填筑土组成的土质边坡,边坡高度12〜15m,确定该边坡安全等级为一级。
经过计算现状边坡在天然状态下计算得出稳定性系数为1.123,处于 基本稳定状态,但安全储备不足;7度地震工况状态下计算得出稳定性系 数为1.073,处于稳定状态,但安全储缶不足。建议在道路施工前,应加 强对该边坡的防护措施。
