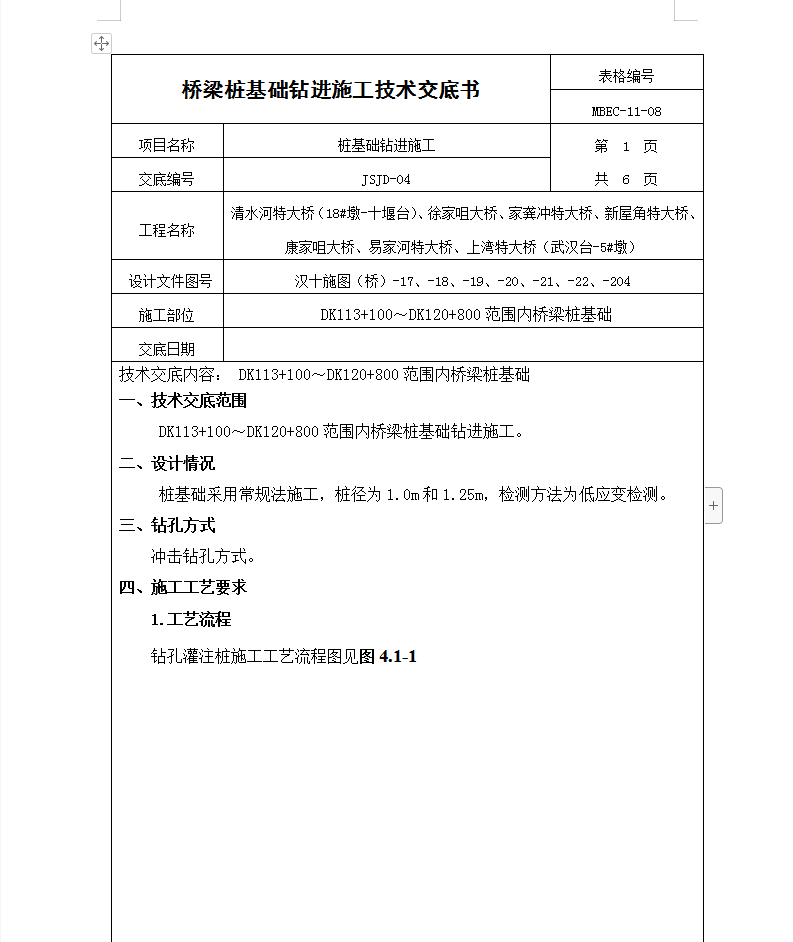

桥梁桩基础钻进施工技术交底书
最近更新 2023年04月18日
资源编号 572340

#最新
桥梁桩基础钻进施工技术交底书

2023-04-18 桥梁工程 0 820
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 8积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

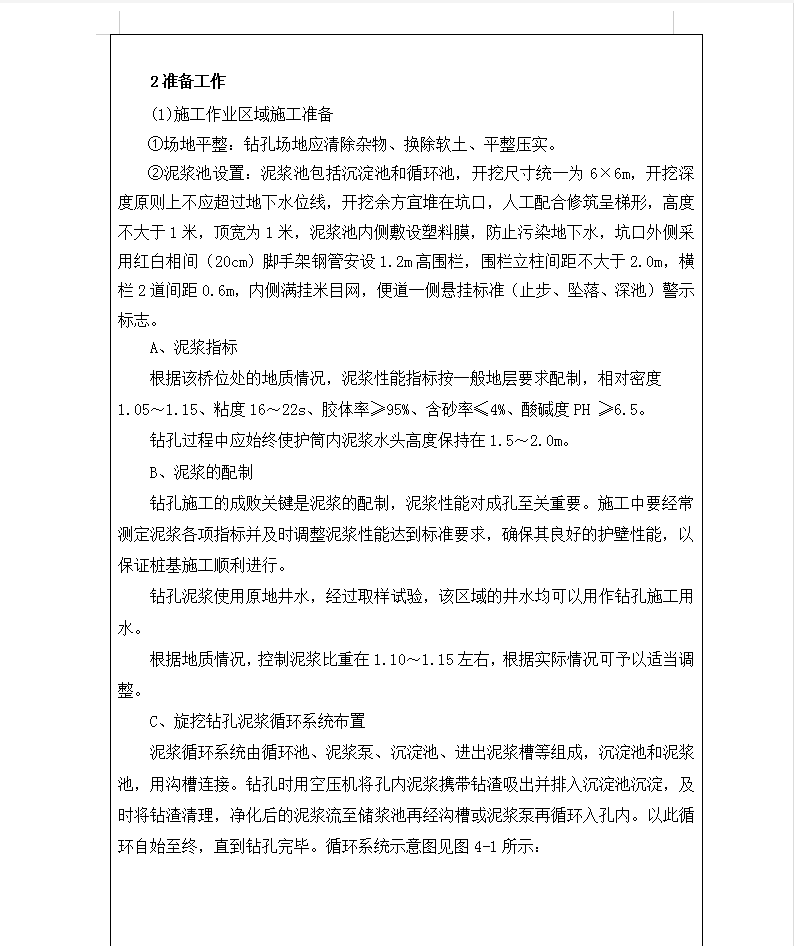

2准备工作
(1)施工作业区域施工准备
①场地平整:钻孔场地应清除杂物、换除软土、平整压实。
②泥浆池设置:泥浆池包括沉淀池和循环池,开挖尺寸统一为6×6m,开挖深度原则上不应超过地下水位线,开挖余方宜堆在坑口,人工配合修筑呈梯形,高度不大于1米,顶宽为1米,泥浆池内侧敷设塑料膜,防止污染地下水,坑口外侧采用红白相间(20cm)脚手架钢管安设1.2m高围栏,围栏立柱间距不大于2.0m,横栏2道间距0.6m,内侧满挂米目网,便道一侧悬挂标准(止步、坠落、深池)警示标志。
A、泥浆指标
根据该桥位处的地质情况,泥浆性能指标按一般地层要求配制,相对密度1.05~1.15、粘度16~22s、胶体率≥95%、含砂率≤4%、酸碱度PH ≥6.5。
钻孔过程中应始终使护筒内泥浆水头高度保持在1.5~2.0m。
B、泥浆的配制
钻孔施工的成败关键是泥浆的配制,泥浆性能对成孔至关重要。施工中要经常测定泥浆各项指标并及时调整泥浆性能达到标准要求,确保其良好的护壁性能,以保证桩基施工顺利进行。
钻孔泥浆使用原地井水,经过取样试验,该区域的井水均可以用作钻孔施工用水。
根据地质情况,控制泥浆比重在1.10~1.15左右,根据实际情况可予以适当调整。
