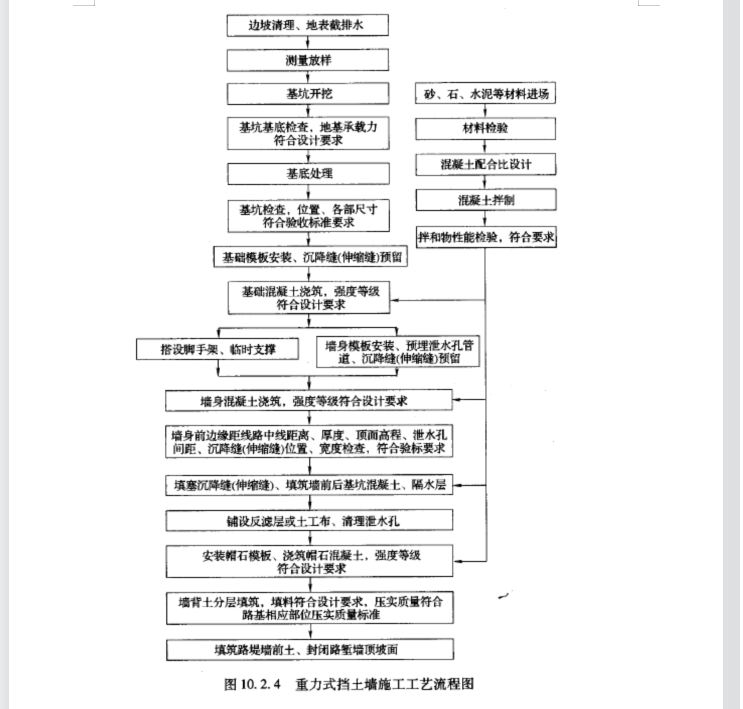

(1)施工便道:施工便道沿现状旧道路进入施工现场,要求施工场地做好醒目标志,做好围栏杆,禁止非施工人员工误入施工区。(2)施工用电:从业主提供的变压器内转出,在施工场地内配装一电箱,供施工用电。(3)施工用水:引用山泉水。挡墙基础采用机械配合人工进行开挖,采用分段开挖方式。路堤挡墙一般在路基填筑前进行施工,但填土面与墙体顶面高差不得超过1.0m。路堑挡墙的地基承载力满足要求后进行路堑墙开挖的施工。
