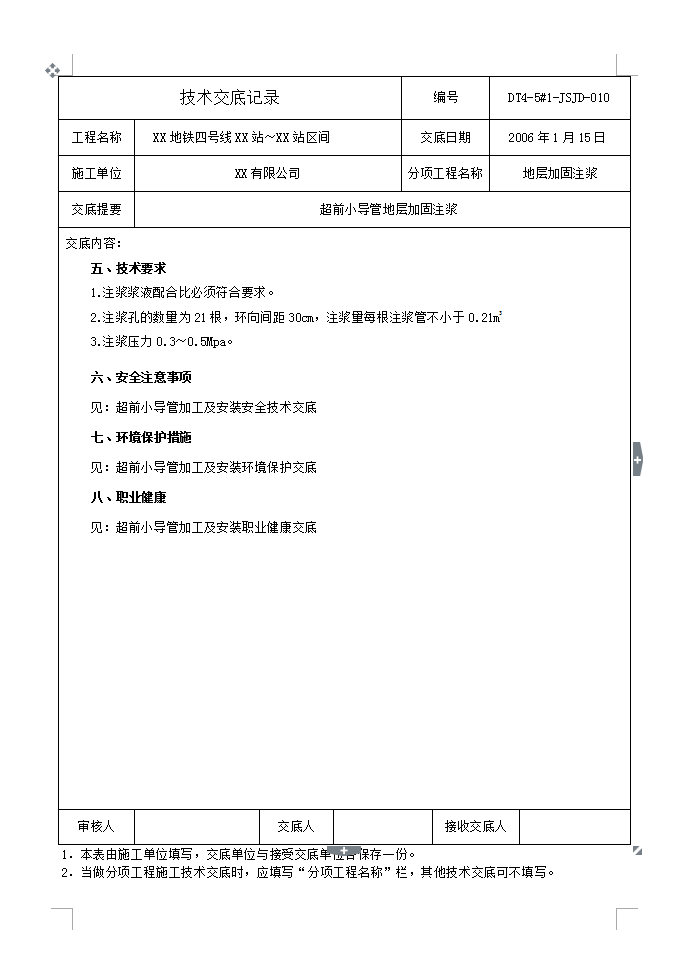

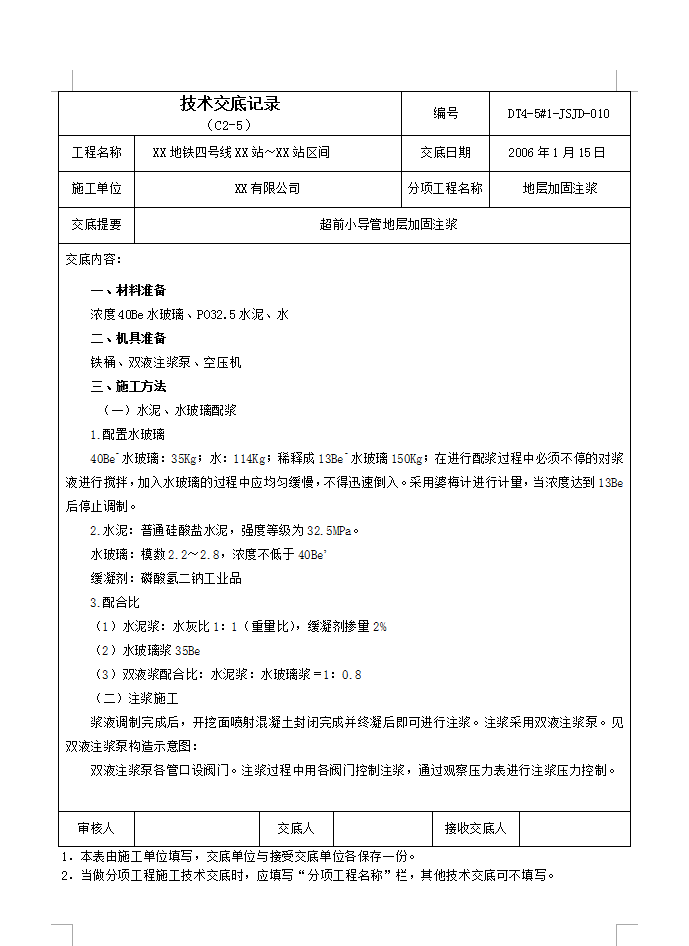

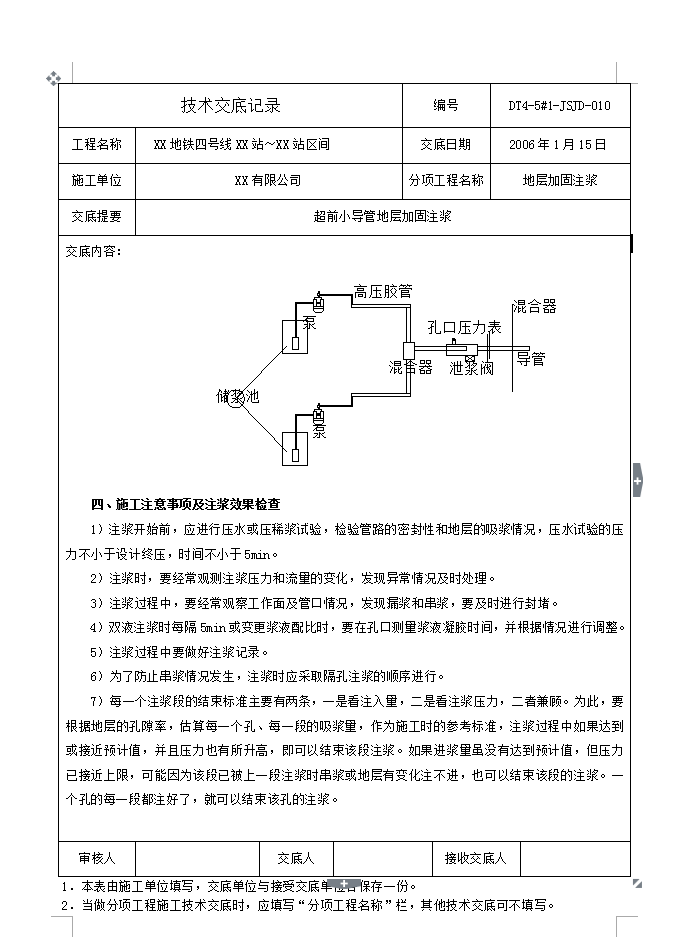

施工注意事项及注浆效果检查:1)注浆开始前,应进行压水或压稀浆试验,检验管路的密封性和地层的吸浆情况,压水试验的压力不小于设计终压,时间不小于5min。2)注浆时,要经常观测注浆压力和流量的变化,发现异常情况及时处理。3)注浆过程中,要经常观察工作面及管口情况,发现漏浆和串浆,要及时进行封堵。4)双液注浆时每隔5min或变更浆液配比时,要在孔口测量浆液凝胶时间,并根据情况进行调整。5)注浆过程中要做好注浆记录。6)为了防止串浆情况发生,注浆时应采取隔孔注浆的顺序进行。7)每一个注浆段的结束标准主要有两条,一是看注入量,二是看注浆压力,二者兼顾。为此,要根据地层的孔隙率,估算每一个孔、每一段的吸浆量,作为施工时的参考标准,注浆过程中如果达到或接近预计值,并且压力也有所升高,即可以结束该段注浆。如果进浆量虽没有达到预计值,但压力已接近上限,可能因为该段已被上一段注浆时串浆或地层有变化注不进,也可以结束该段的注浆。一个孔的每一段都注好了,就可以结束该孔的注浆。
