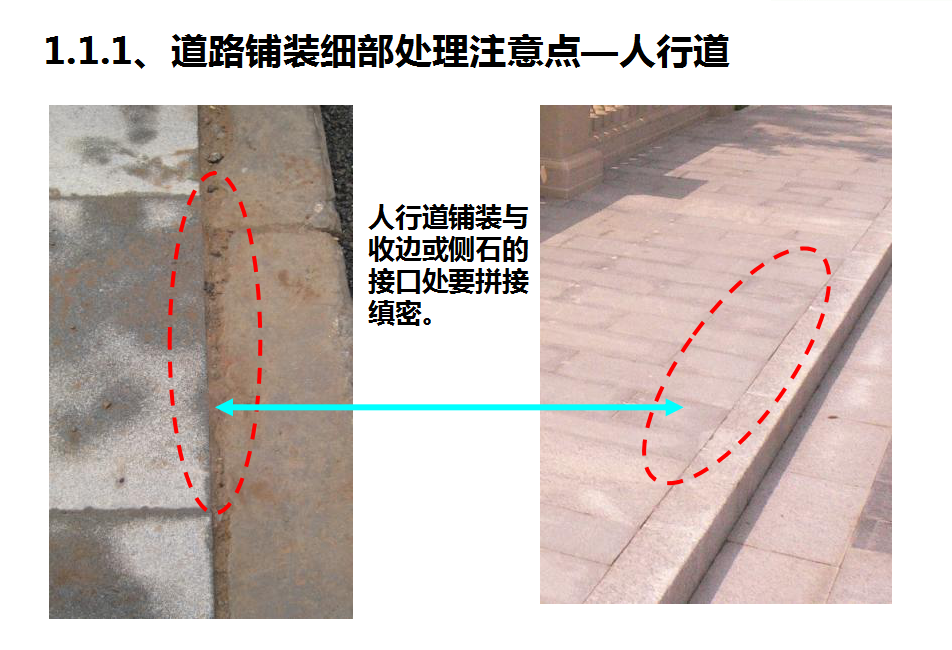

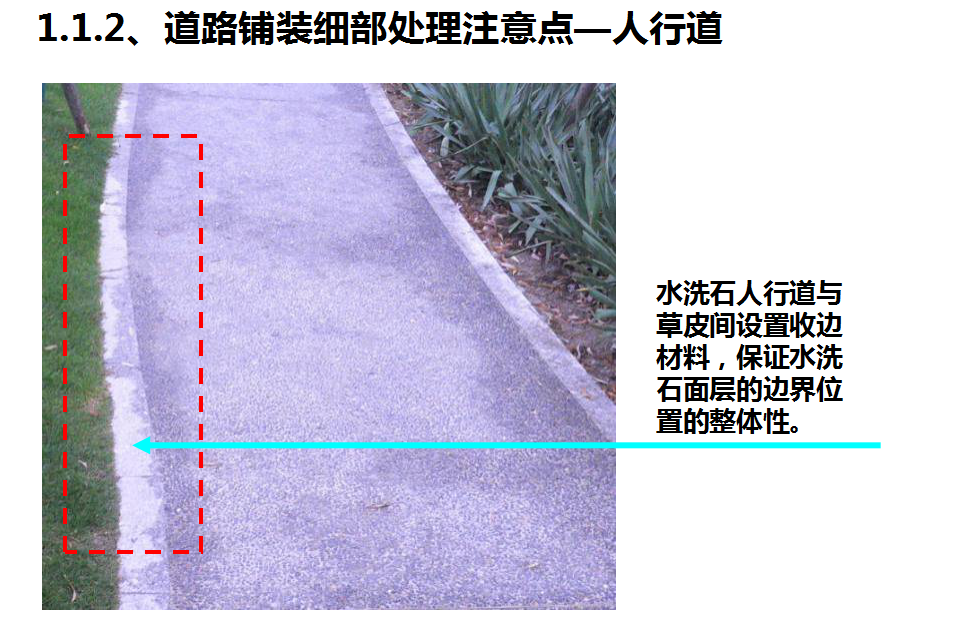

人行道铺装与收边或侧石的接口处要拼接缜密。水洗石人行道与草皮间设置收边材料,保证水洗石面层的边界位置的整体性。无收边的铺装边线必须严格控制线条挺直,并且保证绿化种植土低于铺装面层2―3cm,防止泥水对铺装面层的污染。平面铺装涉及到曲线段时为了保证拼缝方向与行走方向一致,铺装石材必需使用弧形板过渡。在沥青铺设前应对平石收边的外口进行仔细切齐处理,以保证沥青铺设后接口处的顺直,并且保证沥青完成面与平石的标高一致。
