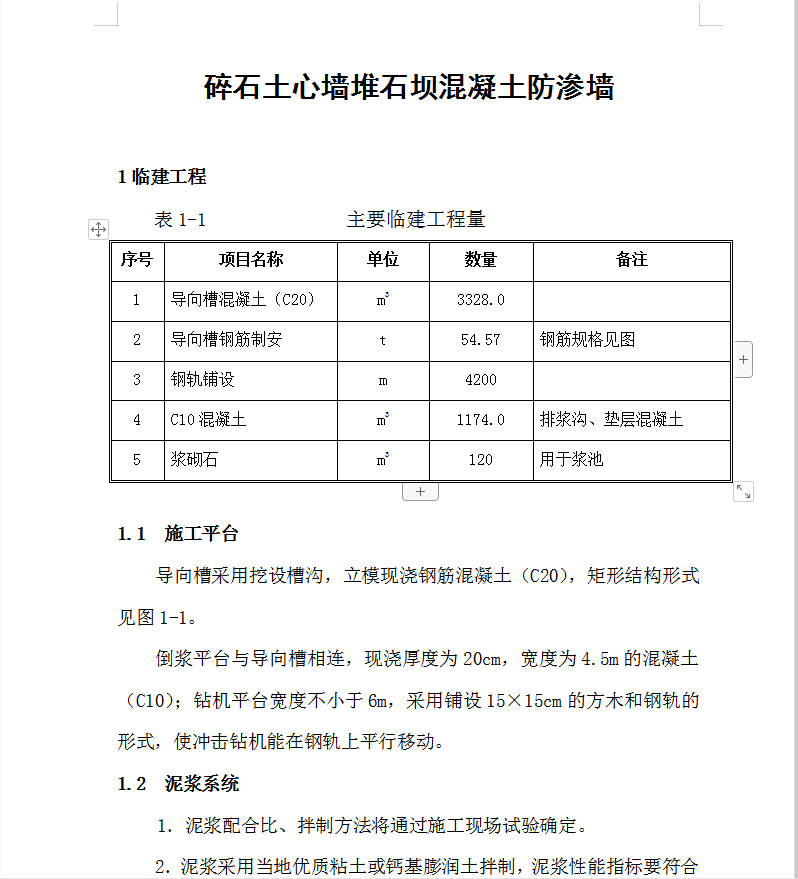

1.1 施工平台

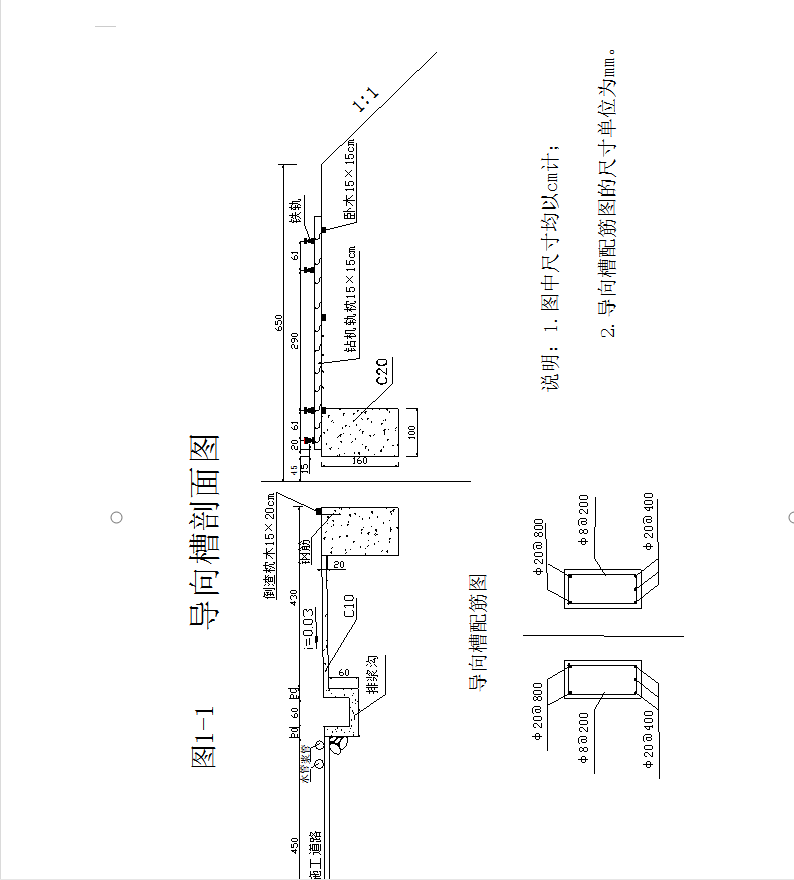

导向槽采用挖设槽沟,立模现浇钢筋混凝土(C20),矩形结构形式见图1-1。
倒浆平台与导向槽相连,现浇厚度为20cm,宽度为4.5m的混凝土(C10);钻机平台宽度不小于6m,采用铺设15×15cm的方木和钢轨的形式,使冲击钻机能在钢轨上平行移动。
1.2 泥浆系统
1.泥浆配合比、拌制方法将通过施工现场试验确定。

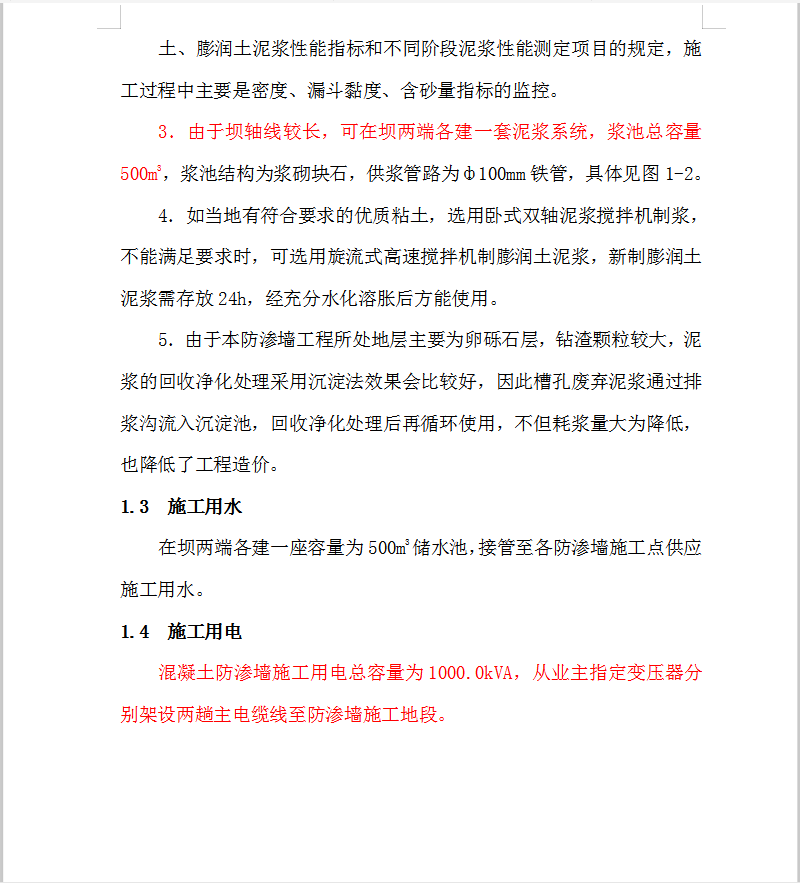

2.泥浆采用当地优质粘土或钙基膨润土拌制,泥浆性能指标要符合
《水利水电工程混凝土防渗墙施工技术规范》(SL174-96)中新制粘
土、膨润土泥浆性能指标和不同阶段泥浆性能测定项目的规定,施工过程中主要是密度、漏斗黏度、含砂量指标的监控。
3.由于坝轴线较长,可在坝两端各建一套泥浆系统,浆池总容量500m3,浆池结构为浆砌块石,供浆管路为ф100mm铁管,具体见图1-2。
4.如当地有符合要求的优质粘土,选用卧式双轴泥浆搅拌机制浆,不能满足要求时,可选用旋流式高速搅拌机制膨润土泥浆,新制膨润土泥浆需存放24h,经充分水化溶胀后方能使用。
5.由于本防渗墙工程所处地层主要为卵砾石层,钻渣颗粒较大,泥浆的回收净化处理采用沉淀法效果会比较好,因此槽孔废弃泥浆通过排浆沟流入沉淀池,回收净化处理后再循环使用,不但耗浆量大为降低,也降低了工程造价。
