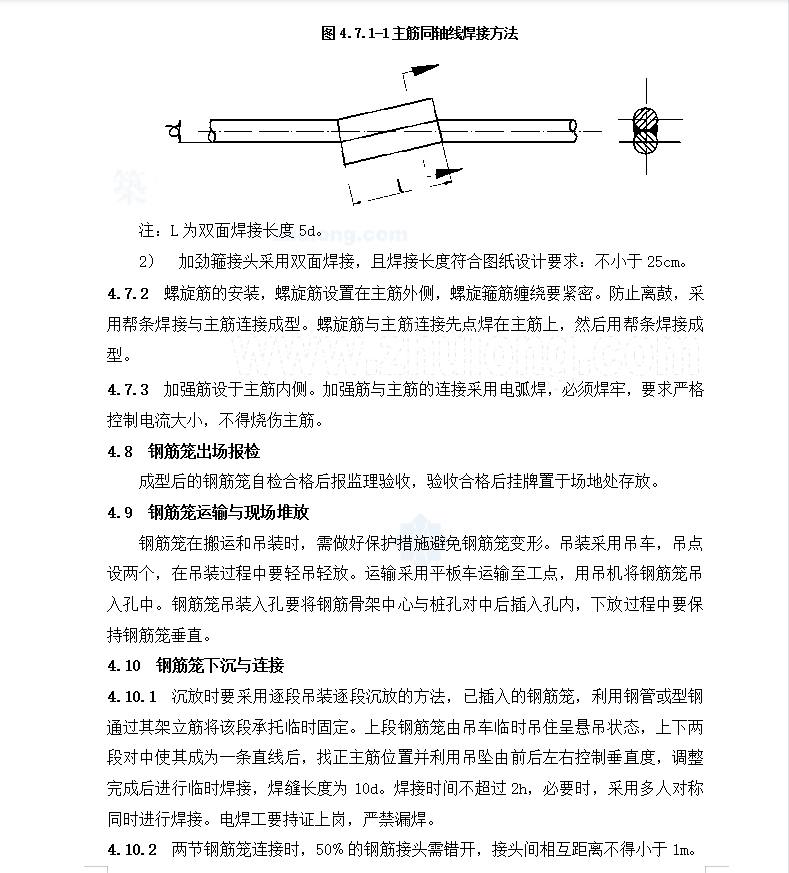

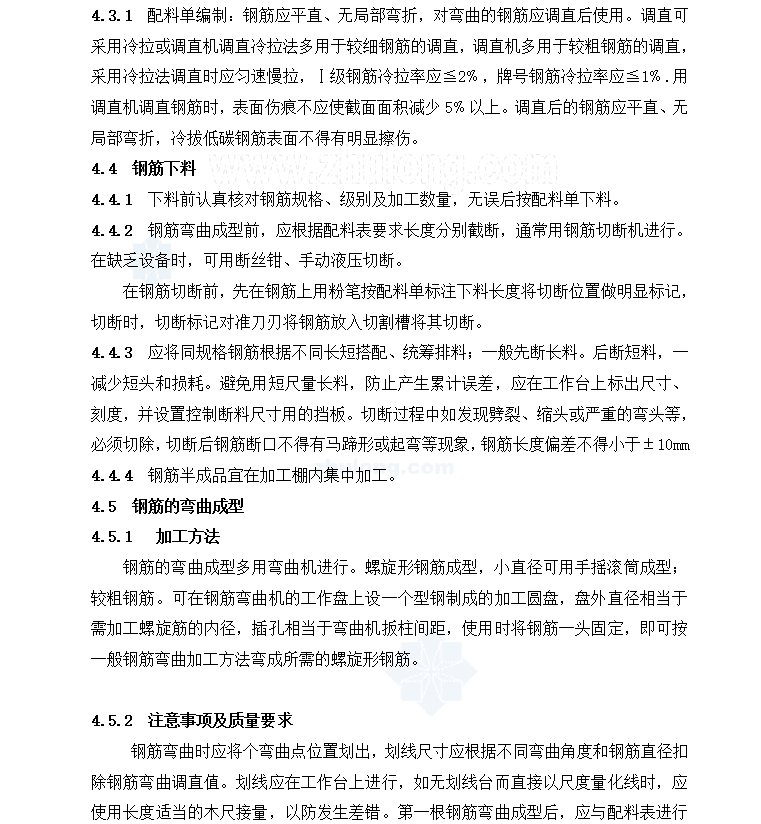

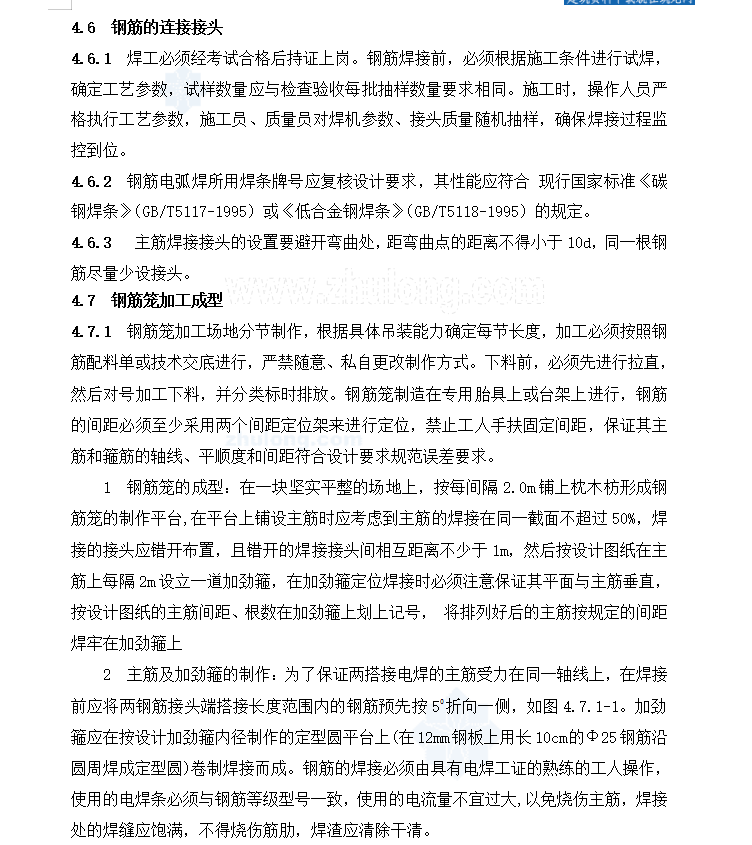

沉放时要采用逐段吊装逐段沉放的方法,已插入的钢筋笼,利用钢管或型钢通过其架立筋将该段承托临时固定。上段钢筋笼由吊车临时吊住呈悬吊状态,上下两段对中使其成为一条直线后,找正主筋位置并利用吊坠由前后左右控制垂直度,调整完成后进行临时焊接,焊缝长度为10d。焊接时间不超过2h,必要时,采用多人对称同时进行焊接。电焊工要持证上岗,严禁漏焊。
