地铁工程暗挖施工技术交底

2023-04-18 轨道工程 0 450
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

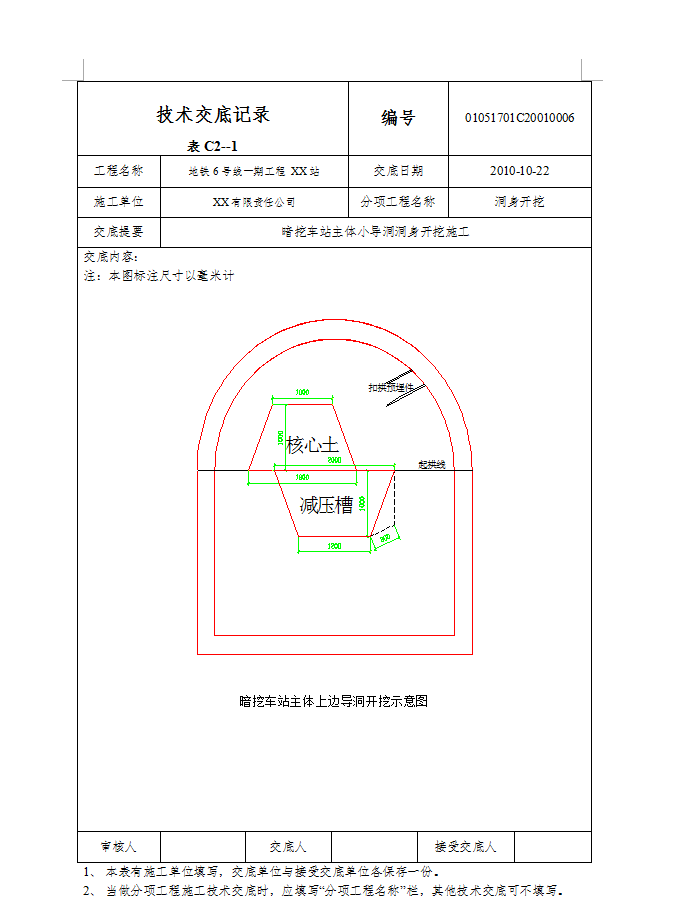

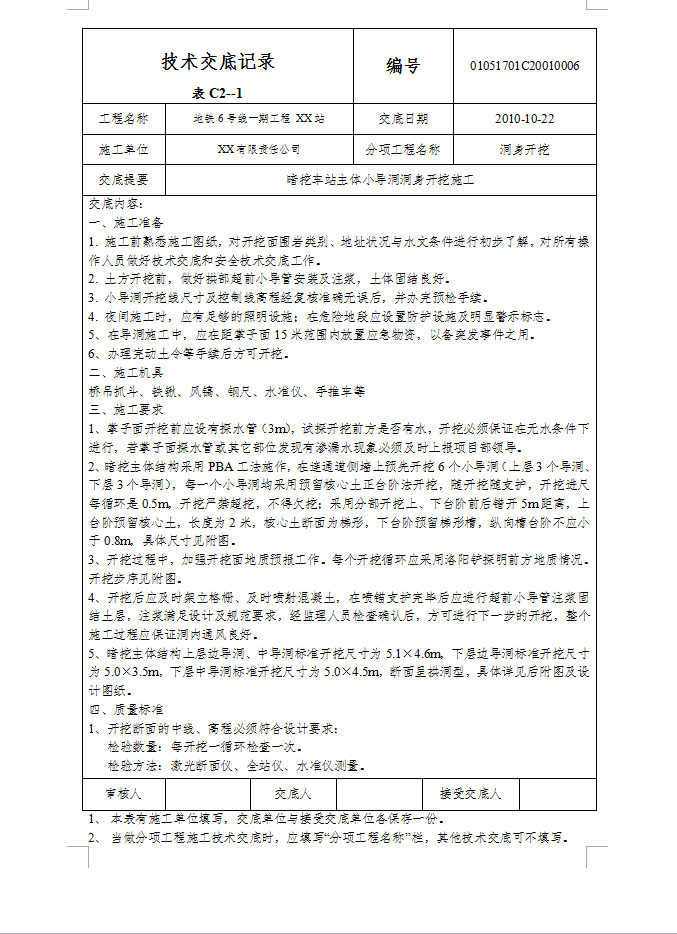

施工要求:1、掌子面开挖前应设有探水管(3m),试探开挖前方是否有水,开挖必须保证在无水条件下进行,若掌子面探水管或其它部位发现有渗漏水现象必须及时上报项目部领导。2、暗挖主体结构采用PBA工法施作,在连通道侧墙上预先开挖6个小导洞(上层3个导洞、下层3个导洞),每一个小导洞均采用预留核心土正台阶法开挖,随开挖随支护,开挖进尺每循环是0.5m,开挖严禁超挖,不得欠挖;采用分部开挖上、下台阶前后错开5m距离,上台阶预留核心土,长度为2米,核心土断面为梯形,下台阶预留梯形槽,纵向槽台阶不应小于0.8m,具体尺寸见附图。3、开挖过程中,加强开挖面地质预报工作。每个开挖循环应采用洛阳铲探明前方地质情况。开挖步序见附图。4、开挖后应及时架立格栅、及时喷射混凝土,在喷锚支护完毕后应进行超前小导管注浆固结土层,注浆满足设计及规范要求,经监理人员检查确认后,方可进行下一步的开挖,整个施工过程应保证洞内通风良好。5、暗挖主体结构上层边导洞、中导洞标准开挖尺寸为5.1×4.6m,下层边导洞标准开挖尺寸为5.0×3.5m,下层中导洞标准开挖尺寸为5.0×4.5m,断面呈拱洞型,具体详见后附图及设计图纸。
